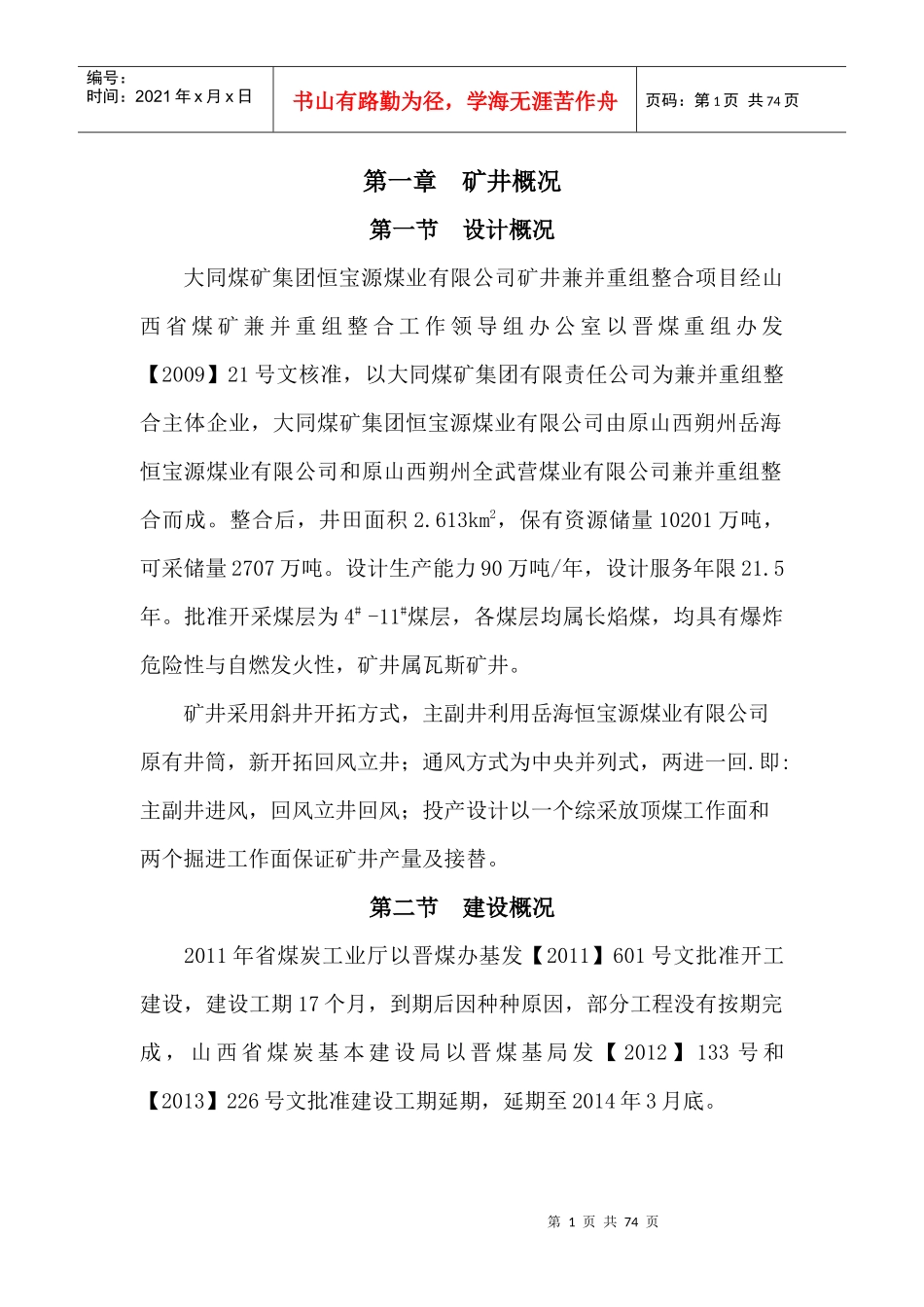

第1页共74页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共74页第一章矿井概况第一节设计概况大同煤矿集团恒宝源煤业有限公司矿井兼并重组整合项目经山西省煤矿兼并重组整合工作领导组办公室以晋煤重组办发【2009】21号文核准,以大同煤矿集团有限责任公司为兼并重组整合主体企业,大同煤矿集团恒宝源煤业有限公司由原山西朔州岳海恒宝源煤业有限公司和原山西朔州全武营煤业有限公司兼并重组整合而成
整合后,井田面积2
613km2,保有资源储量10201万吨,可采储量2707万吨
设计生产能力90万吨/年,设计服务年限21
批准开采煤层为4#-11#煤层,各煤层均属长焰煤,均具有爆炸危险性与自燃发火性,矿井属瓦斯矿井
矿井采用斜井开拓方式,主副井利用岳海恒宝源煤业有限公司原有井筒,新开拓回风立井;通风方式为中央并列式,两进一回
即:主副井进风,回风立井回风;投产设计以一个综采放顶煤工作面和两个掘进工作面保证矿井产量及接替
第二节建设概况2011年省煤炭工业厅以晋煤办基发【2011】601号文批准开工建设,建设工期17个月,到期后因种种原因,部分工程没有按期完成,山西省煤炭基本建设局以晋煤基局发【2012】133号和【2013】226号文批准建设工期延期,延期至2014年3月底
第2页共74页第1页共74页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共74页自开工建设以来,截止目前矿、土、安三大工程已全部完成
包括矿井通风系统、压风系统、提升系统、运输系统、供电系统、给排水系统、消防洒水系统已完成;六大安全系统中的安全监控系统、人员定位系统、通信联络系统、供水施救系统、压风自救系统、紧急避险系统已完成;矿井防灭火系统中的注氮系统、束管监测系统、黄泥灌浆系统已完成;地面生产系统也已完成;井巷工程一、二、三期工程全部完成,首采区之4-
