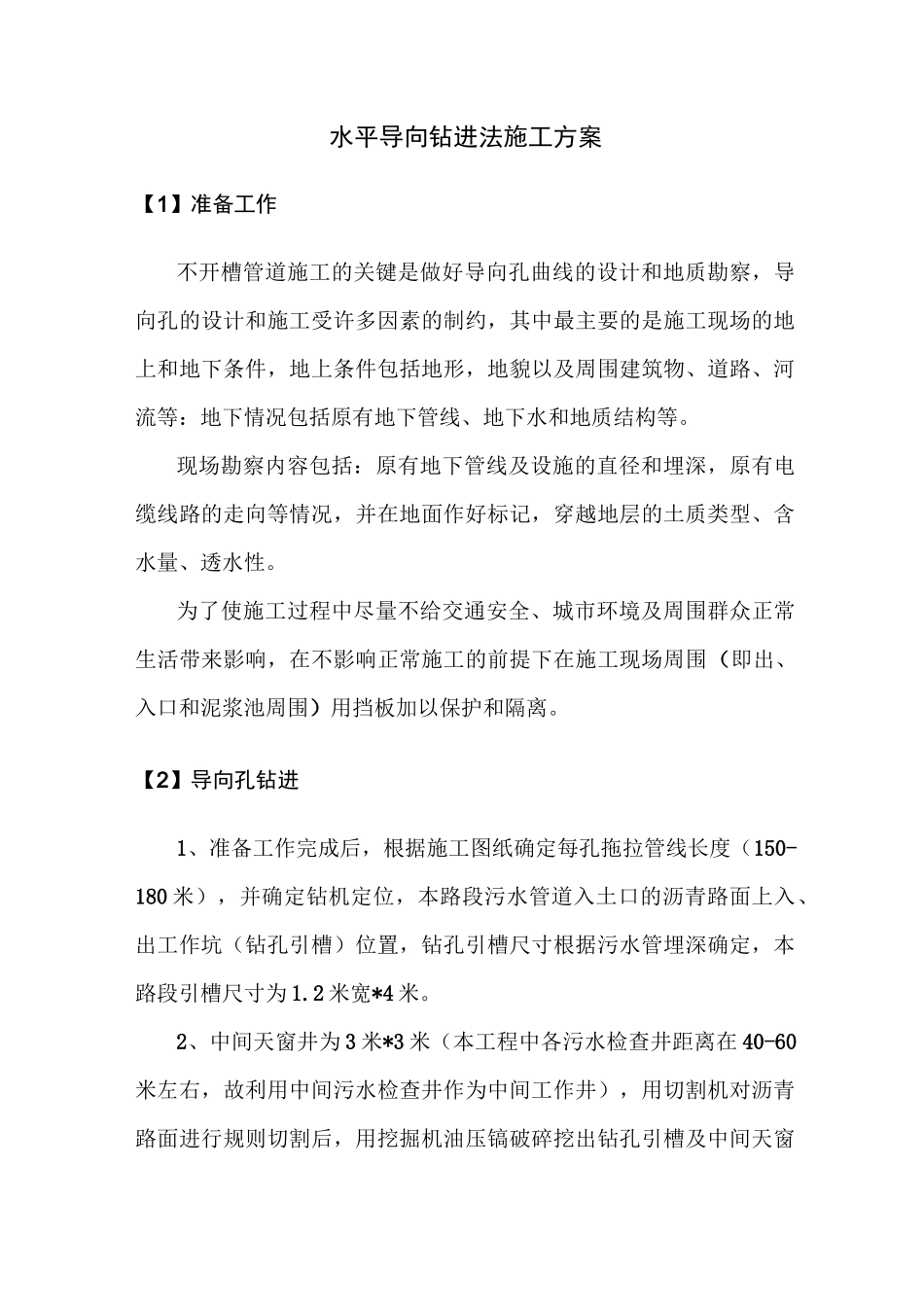

水平导向钻进法施工方案【1】准备工作不开槽管道施工的关键是做好导向孔曲线的设计和地质勘察,导向孔的设计和施工受许多因素的制约,其中最主要的是施工现场的地上和地下条件,地上条件包括地形,地貌以及周围建筑物、道路、河流等:地下情况包括原有地下管线、地下水和地质结构等
现场勘察内容包括:原有地下管线及设施的直径和埋深,原有电缆线路的走向等情况,并在地面作好标记,穿越地层的土质类型、含水量、透水性
为了使施工过程中尽量不给交通安全、城市环境及周围群众正常生活带来影响,在不影响正常施工的前提下在施工现场周围(即出、入口和泥浆池周围)用挡板加以保护和隔离
【2】导向孔钻进1、准备工作完成后,根据施工图纸确定每孔拖拉管线长度(150-180米),并确定钻机定位,本路段污水管道入土口的沥青路面上入、出工作坑(钻孔引槽)位置,钻孔引槽尺寸根据污水管埋深确定,本路段引槽尺寸为1
2米宽*4米
2、中间天窗井为3米*3米(本工程中各污水检查井距离在40-60米左右,故利用中间污水检查井作为中间工作井),用切割机对沥青路面进行规则切割后,用挖掘机油压镐破碎挖出钻孔引槽及中间天窗井

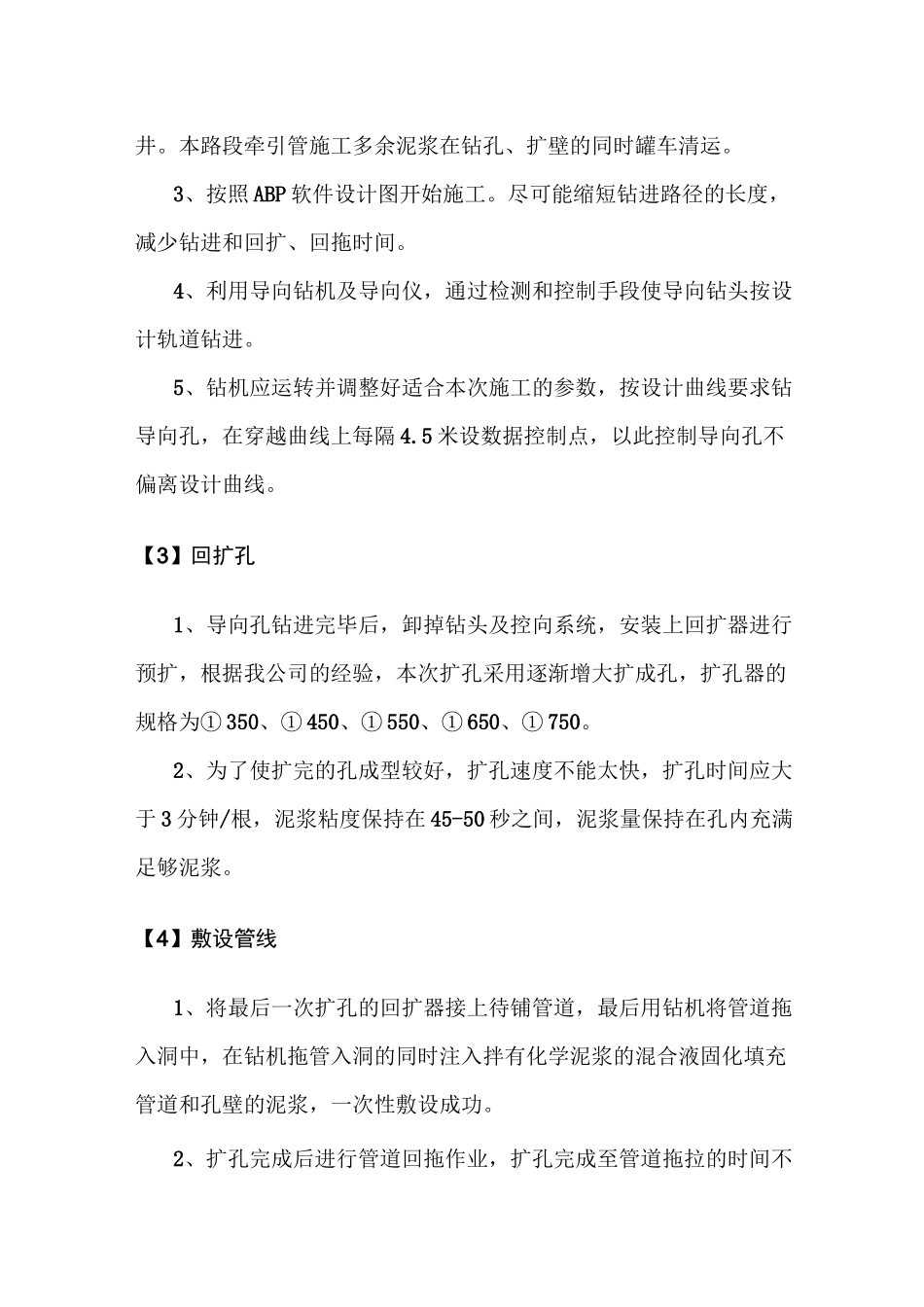

本路段牵引管施工多余泥浆在钻孔、扩壁的同时罐车清运
3、按照ABP软件设计图开始施工
尽可能缩短钻进路径的长度,减少钻进和回扩、回拖时间
4、利用导向钻机及导向仪,通过检测和控制手段使导向钻头按设计轨道钻进
5、钻机应运转并调整好适合本次施工的参数,按设计曲线要求钻导向孔,在穿越曲线上每隔4
5米设数据控制点,以此控制导向孔不偏离设计曲线
【3】回扩孔1、导向孔钻进完毕后,卸掉钻头及控向系统,安装上回扩器进行预扩,根据我公司的经验,本次扩孔采用逐渐增大扩成孔,扩孔器的规格为①350、①450、①550、①650、①750

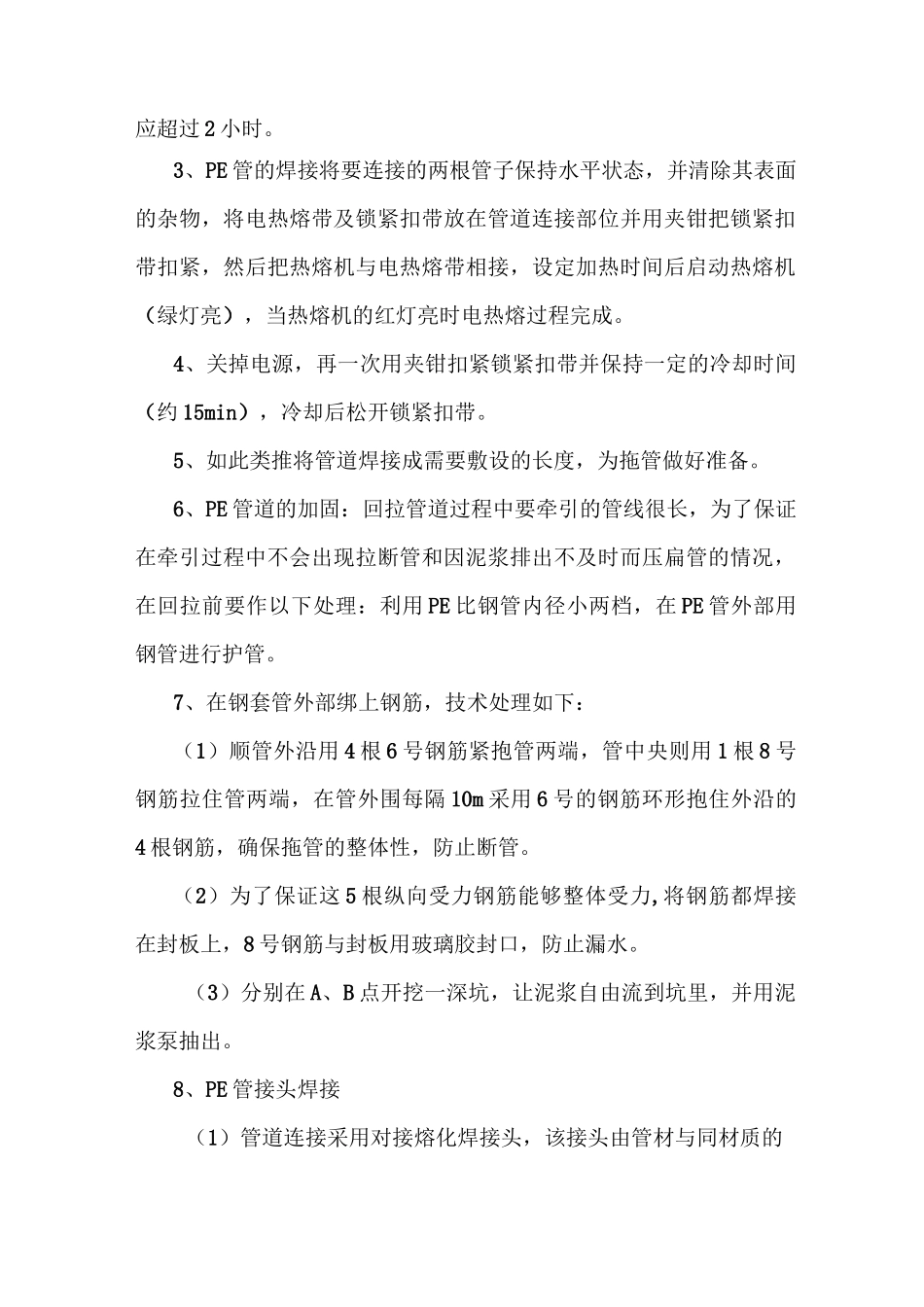

2、为了使扩完的孔成型较好,扩孔速度不能太快,扩孔时间应大于3分钟/根,泥浆粘度保持在45-50秒之
