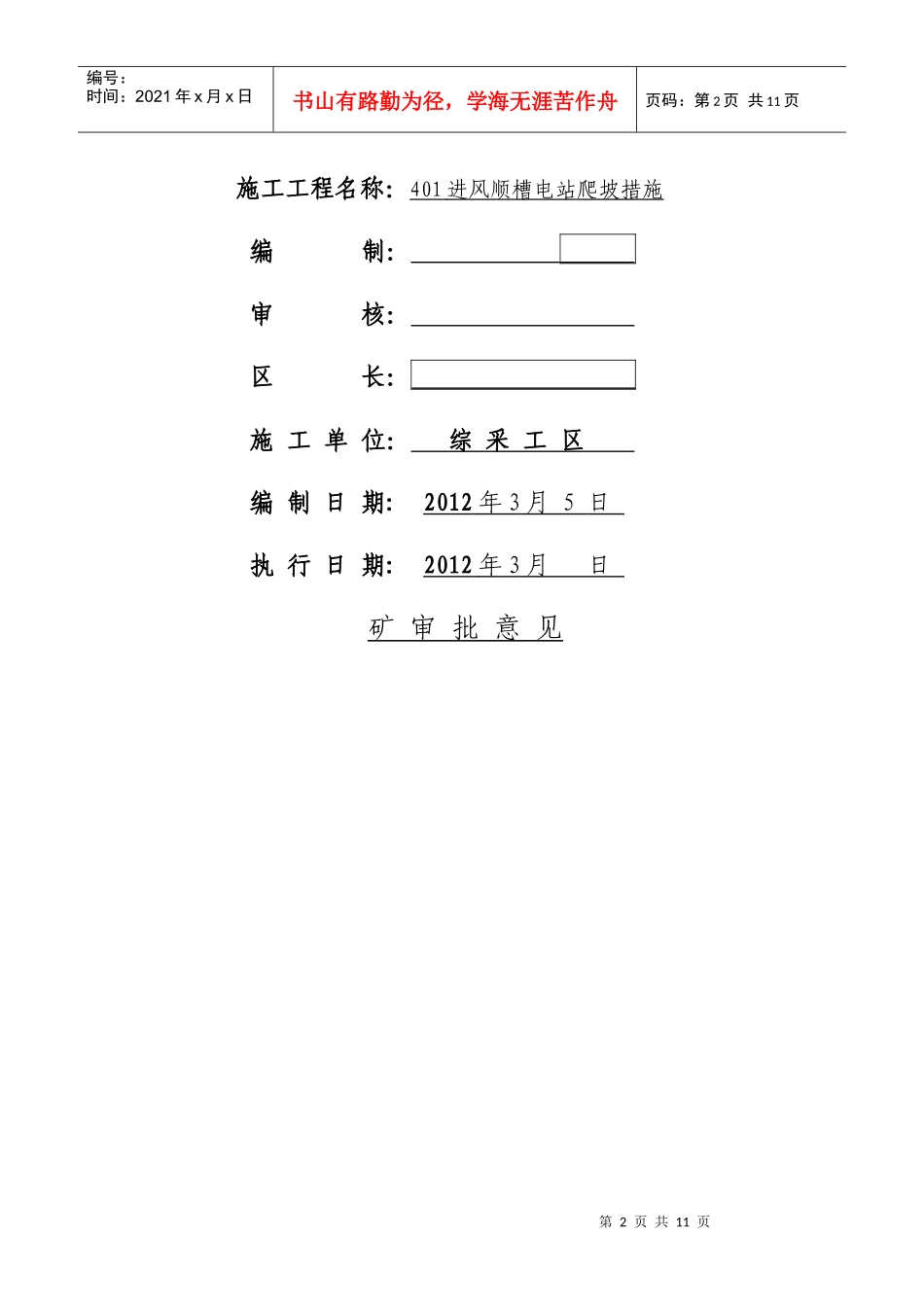

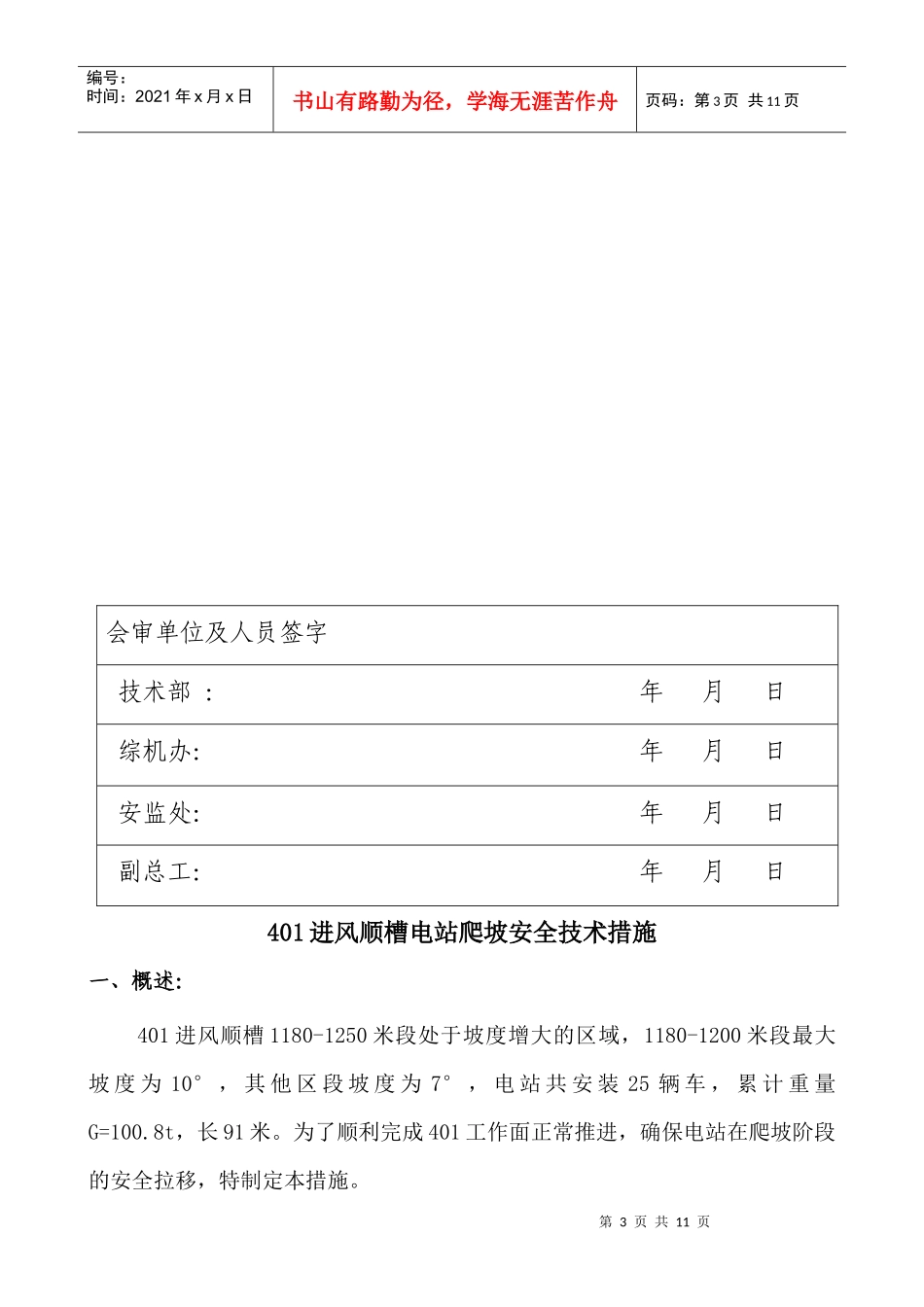

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页编号:ZC-CS-2012-08山西和顺天池能源有限责任公司施工安全技术措施第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页施工工程名称:401进风顺槽电站爬坡措施编制:审核:区长:施工单位:综采工区编制日期:2012年3月5日执行日期:2012年3月日矿审批意见第3页共11页第2页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共11页会审单位及人员签字技术部:年月日综机办:年月日安监处:年月日副总工:年月日401进风顺槽电站爬坡安全技术措施一、概述:401进风顺槽1180-1250米段处于坡度增大的区域,1180-1200米段最大坡度为10°,其他区段坡度为7°,电站共安装25辆车,累计重量G=100
8t,长91米
为了顺利完成401工作面正常推进,确保电站在爬坡阶段的安全拉移,特制定本措施
第4页共11页第3页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共11页二、施工时间2012年3月日三、施工地点401进风顺槽1180米处至1200米处四、施工内容使用一部28T双速绞车拉移电站爬坡五、劳动组织安全负责人:张金波韩佩禄施工负责人:郑东洋李新政苏萌郭克忠施工人员:电工3人绞车司机3人信号把钩工3人其他人员7人六、拉移电站准备工作(一)拉电站前的准备工作:①、从电站头至电站尾加设一不小于Φ26mm钢丝绳做串绳,防止车盘硬连接脱节跑车
②、在进风顺槽1250米左右支设1个圆木趄柱(小头直径不小于400mm),柱顶剔出深度不少于100mm的柱窝,圆柱距上端500mm处使用40T链子做防倒
③、在支杆前设1定滑轮与铁鞋连接,牢固可靠
④、在1#车盘使用钢丝
