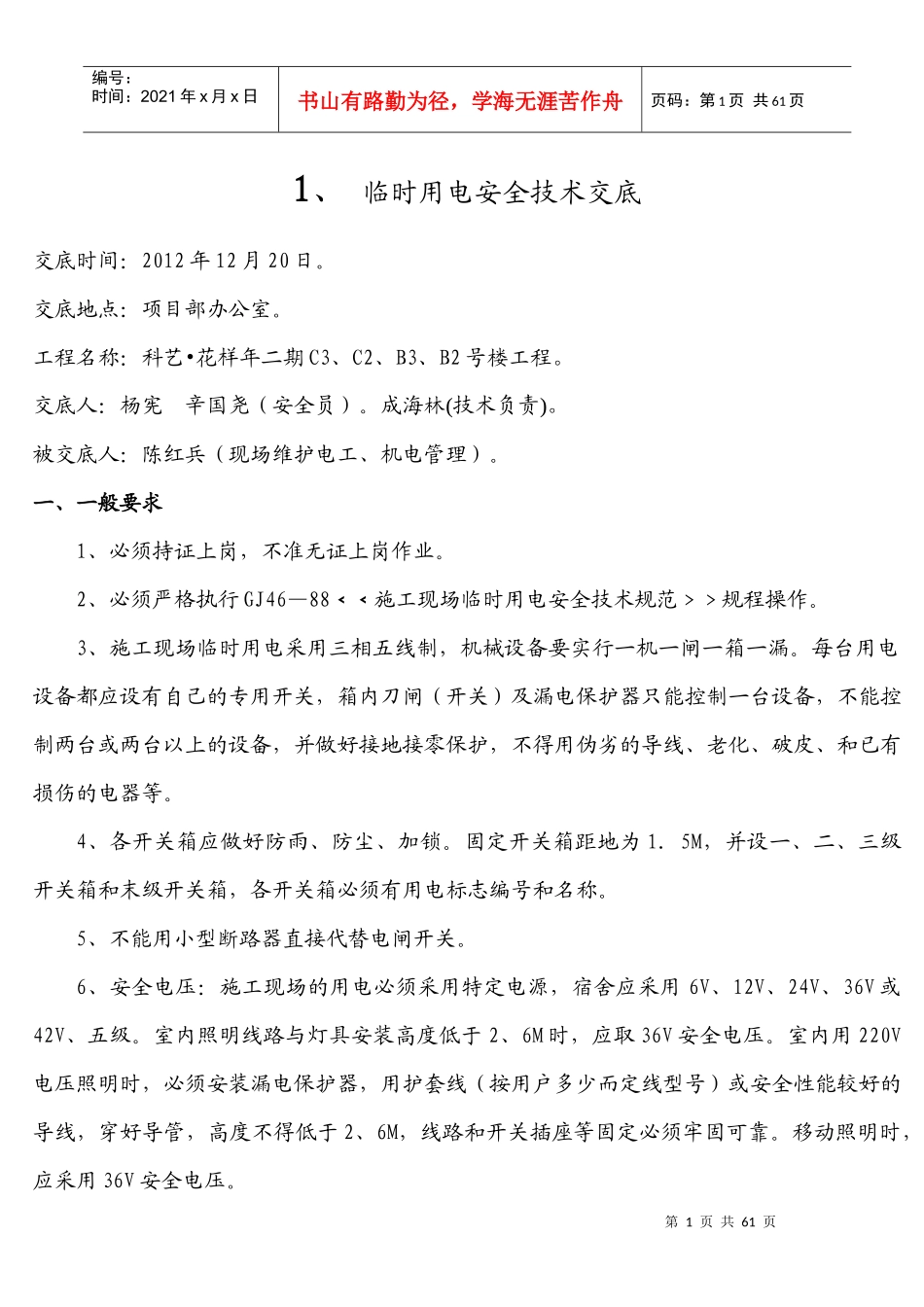

第1页共61页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共61页1、临时用电安全技术交底交底时间:2012年12月20日。交底地点:项目部办公室。工程名称:科艺•花样年二期C3、C2、B3、B2号楼工程。交底人:杨宪辛国尧(安全员)。成海林(技术负责)。被交底人:陈红兵(现场维护电工、机电管理)。一、一般要求1、必须持证上岗,不准无证上岗作业。2、必须严格执行GJ46—88﹤﹤施工现场临时用电安全技术规范﹥﹥规程操作。3、施工现场临时用电采用三相五线制,机械设备要实行一机一闸一箱一漏。每台用电设备都应设有自己的专用开关,箱内刀闸(开关)及漏电保护器只能控制一台设备,不能控制两台或两台以上的设备,并做好接地接零保护,不得用伪劣的导线、老化、破皮、和已有损伤的电器等。4、各开关箱应做好防雨、防尘、加锁。固定开关箱距地为1.5M,并设一、二、三级开关箱和末级开关箱,各开关箱必须有用电标志编号和名称。5、不能用小型断路器直接代替电闸开关。6、安全电压:施工现场的用电必须采用特定电源,宿舍应采用6V、12V、24V、36V或42V、五级。室内照明线路与灯具安装高度低于2、6M时,应取36V安全电压。室内用220V电压照明时,必须安装漏电保护器,用护套线(按用户多少而定线型号)或安全性能较好的导线,穿好导管,高度不得低于2、6M,线路和开关插座等固定必须牢固可靠。移动照明时,应采用36V安全电压。第2页共61页第1页共61页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共61页7、碘乌灯在施工现场照明时,外壳应做好接地接零保护18、对施工现场的各种机具、电器设备的管理、维护及保养,保证各机械设备,电器等的良好运转。19、随时对施工现场的临时用电,机械设备等进行巡视检查,对机具安装、拆除、维修的,做好记录,并将记录每月底按时交安全进行资料检查。10、晚上加班应做好现场灯光的照明,遇到大风暴雨天气时,要将各种机械设备盖好,并断开施工现场用电总开关,恢复送电时,先检查各种用电设备,各种线路,各种机械设备等无误后,方可送电。11、不准无可靠安全措施下冒险进行带电维修作业。12、不得用裸导线代替或更换已熔断的保险丝。13、不得将导线接头、插座接线盒和导线电器连接中存在裸露。14、负责对本施工现场用电的安全检查和管理。二、重点技术交底(一)施工用电系统要求1、施工现场临时用电必须采用TN-S保护接零系统,该系统是保护零线(PE)与工作零线(N)分离的系统,不许一部分采用保护接地,另一部分设备采用保护接零,如果采用保护接地的设备发生漏电时,将会导致保护接零的设备外壳带电,发生触电事故。2、保护接零线(PE)为黄绿双色线,其线径要求。(1)当相线直径S≤16m㎡时,PE线直径≥5m㎡;(2)当相线直径16m㎡35m㎡时,PE线直径≥S/2。3、保护零线除必须在配电室或总配电箱处作重复接地外,还必须在配电线路的中间(不大于30米)和末端处必须作重复接地,重复接地装置的接地电阻值应不大于10Ω4、下列电器设备不带电的外露导电部分应做好保护接零。(1)电机、电器、照明器具、手持电动工具的金属外壳;(2)电器设备传动装置的金属部件等;25、PE线与设备连接要求。(1)与手持工具连接时,必须采用不小于1.5m㎡的铜芯线;(2)与其它机具设备连接时,必须采用不小于2.5m㎡的铜芯软线;6、PE线上严禁安装开关和熔断器,严禁通过工作电流,且严禁断线。(二)施工现场应按标准、规范要求,严格执行三级配电二级保护的规定,具体作法1、配电室(总配电箱)应靠近电源,并设置在无灰尘、无蒸汽、无腐蚀介质及无振动的地方,室内净高不低于3米,应自然通风,并应采取防止雨雪和动物出入的措施,配电室的建筑物或构筑物的耐火等级不低于3级,室内应配置砂箱和绝缘灭火器。出入门应外开锁闭。2、配电屏、(柜)应装设有功、无功电度表,并应分路装设电流、电压表,电流表与计费电度表不得共用一组电流互感器。配电屏(盘)应装设...
