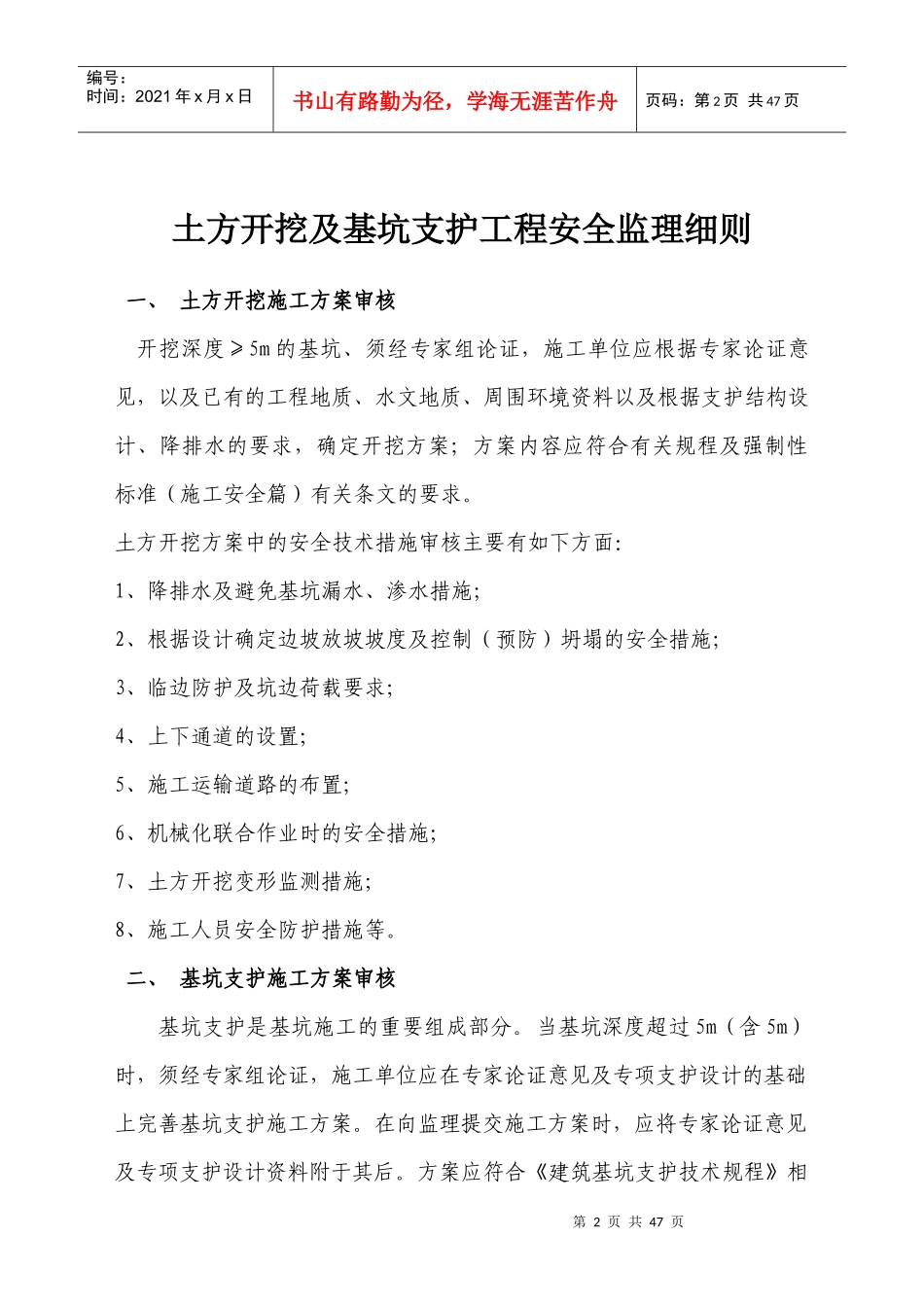

第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共47页漯河市清源供水有限公司三水厂改扩建工程施工、设备采购及安装专项安全监理实施细则(危险性较大工程)编制人:审核人:郑州市豫通市政公用工程监理有限公司二0一三年七月第2页共47页第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共47页土方开挖及基坑支护工程安全监理细则一、土方开挖施工方案审核开挖深度≥5m的基坑、须经专家组论证,施工单位应根据专家论证意见,以及已有的工程地质、水文地质、周围环境资料以及根据支护结构设计、降排水的要求,确定开挖方案;方案内容应符合有关规程及强制性标准(施工安全篇)有关条文的要求
土方开挖方案中的安全技术措施审核主要有如下方面:1、降排水及避免基坑漏水、渗水措施;2、根据设计确定边坡放坡坡度及控制(预防)坍塌的安全措施;3、临边防护及坑边荷载要求;4、上下通道的设置;5、施工运输道路的布置;6、机械化联合作业时的安全措施;7、土方开挖变形监测措施;8、施工人员安全防护措施等
二、基坑支护施工方案审核基坑支护是基坑施工的重要组成部分
当基坑深度超过5m(含5m)时,须经专家组论证,施工单位应在专家论证意见及专项支护设计的基础上完善基坑支护施工方案
在向监理提交施工方案时,应将专家论证意见及专项支护设计资料附于其后

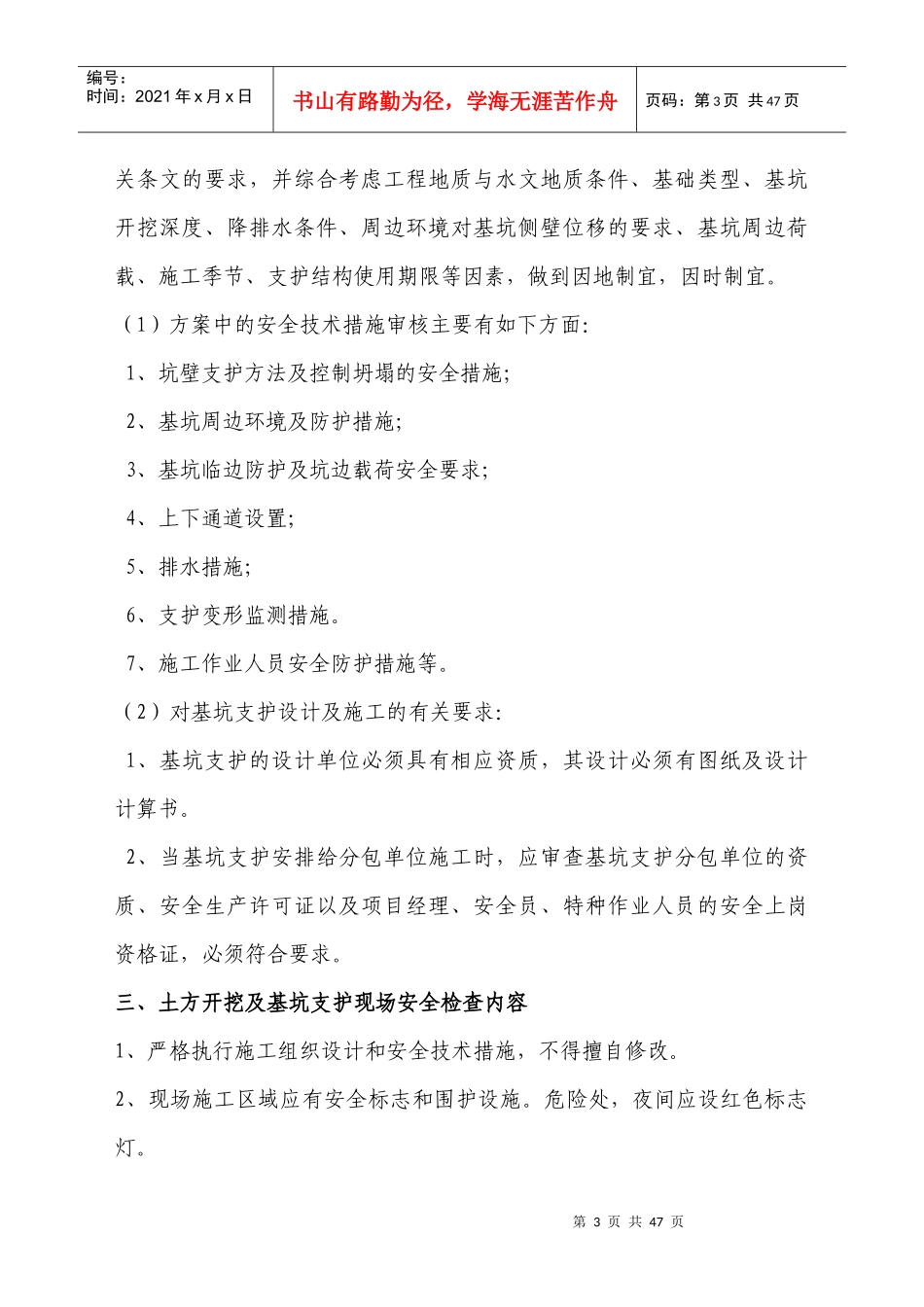

方案应符合《建筑基坑支护技术规程》相第3页共47页第2页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共47页关条文的要求,并综合考虑工程地质与水文地质条件、基础类型、基坑开挖深度、降排水条件、周边环境对基坑侧壁位移的要求、基坑周边荷载、施工季节、支护结构使用期限等因素,做到因地制宜,因时制宜
(1)方案中的安全技术措施审核主要有如下方面:1、坑壁支护方法及控制坍塌的安全措施;2
