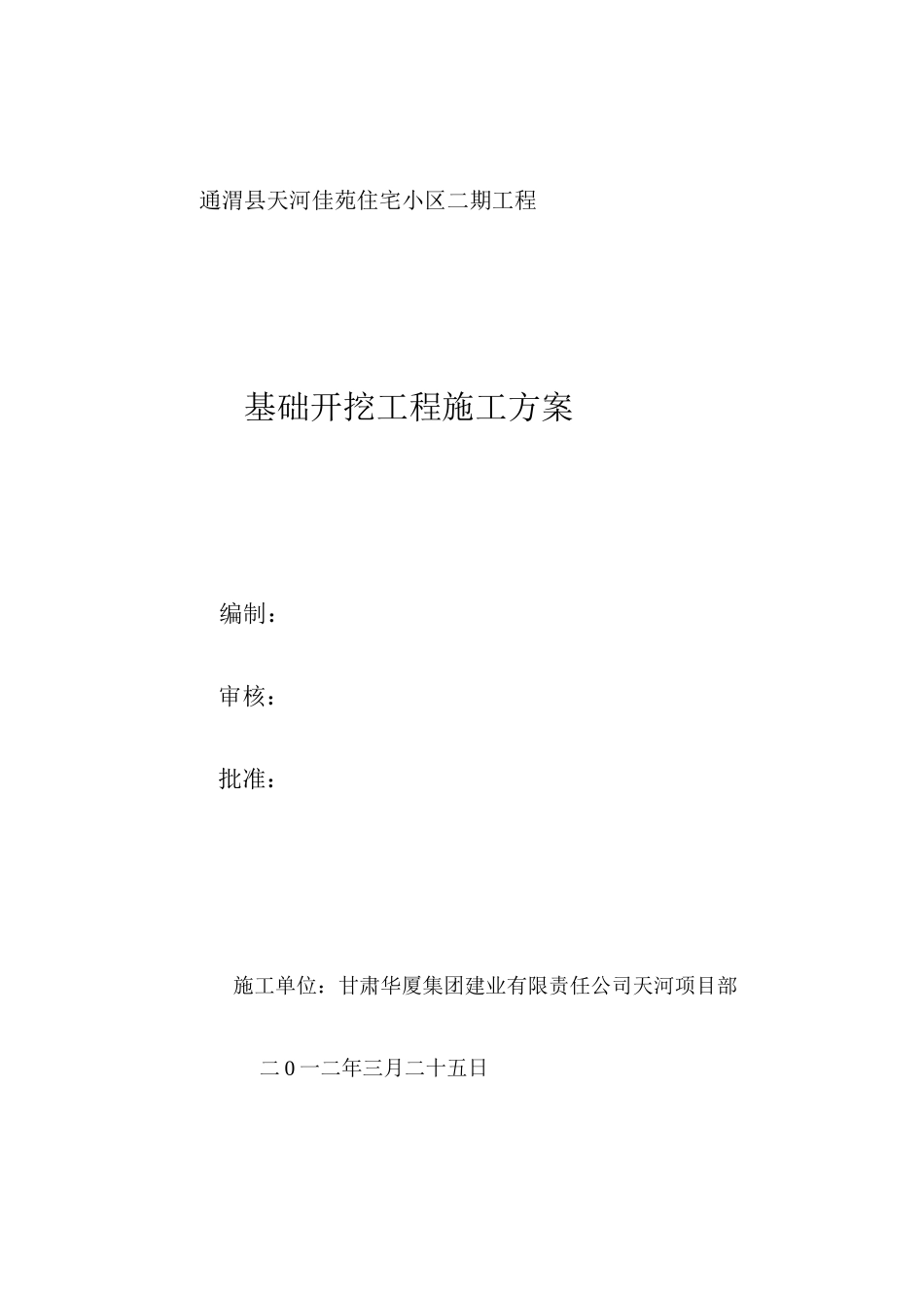

通渭县天河佳苑住宅小区二期工程基础开挖工程施工方案编制:审核:批准:施工单位:甘肃华厦集团建业有限责任公司天河项目部二0一二年三月二十五日1﹑工程概况拟建的通渭县天河佳苑住宅小区位于定西市通渭县城北街56号,场地内拟建住宅楼13幢,除13#楼为4层外其余各幢楼以12至18层(地下均为1层)不等,框架-剪力墙结构
2﹑基础开挖方案2
1基础开挖工艺流程1﹑定位放线:开挖场地前,应先对场地进行简易平整,将多余垃圾﹑填土等运走
然后完成轴线和开挖上口线的测量定位,并经检验合格
2﹑土方挖运顺序:土方采用“分层开挖”的原则开挖,在开挖过程中,应对轴线位置﹑标高﹑边坡坡度等经常检查复合,第一层开挖深度为2米左右,一次类推开挖至底标高
2土方开挖注意事项1﹑施工机械进入现场经过的道路和卸车设施等,应事先经过检查,必要时进行加固或加宽等准备工作
2﹑机械开挖时,在挖掘机工作范围内,不许进行其他作业,机械作业无法施工的部位和清槽等,均应配备人工完成
基坑周边应及时按照要求设置防护栏杆,加设防护网
3﹑夜间施工时,应有足够的照明设施,在重要的部位应设置明显标志
4﹑在开挖至距基底500mm以内时,测量人员抄出500mm水平控制线,在基坑上壁上钉上水平标高桩,在基坑内抄若干个基准点拉通线找平
5﹑在挖土过程中,若遇有地下障碍物时(如地下人防工事﹑文物﹑管线),及时报告业主﹑监理共同协商后,按要求采用相应措施
6﹑注意对车辆的封闭防护,保证市政道路清洁,并及时清理工地进出口道路,处理好各种对外协调关系

3基坑开挖与支护的配合1﹑第一层土方开挖施工过程中,应注意对土质观测分析,以便及时明确支护范围,挖土必须与支护施工进度相配合,上层支护完成才能进行下层开挖,以确保基坑安全
2﹑因基坑开挖范围大,要求支护一定要及时跟上,防止发生滑坡事故
4土方开挖施工设备挖掘机1台装载机1台自卸车6辆3
