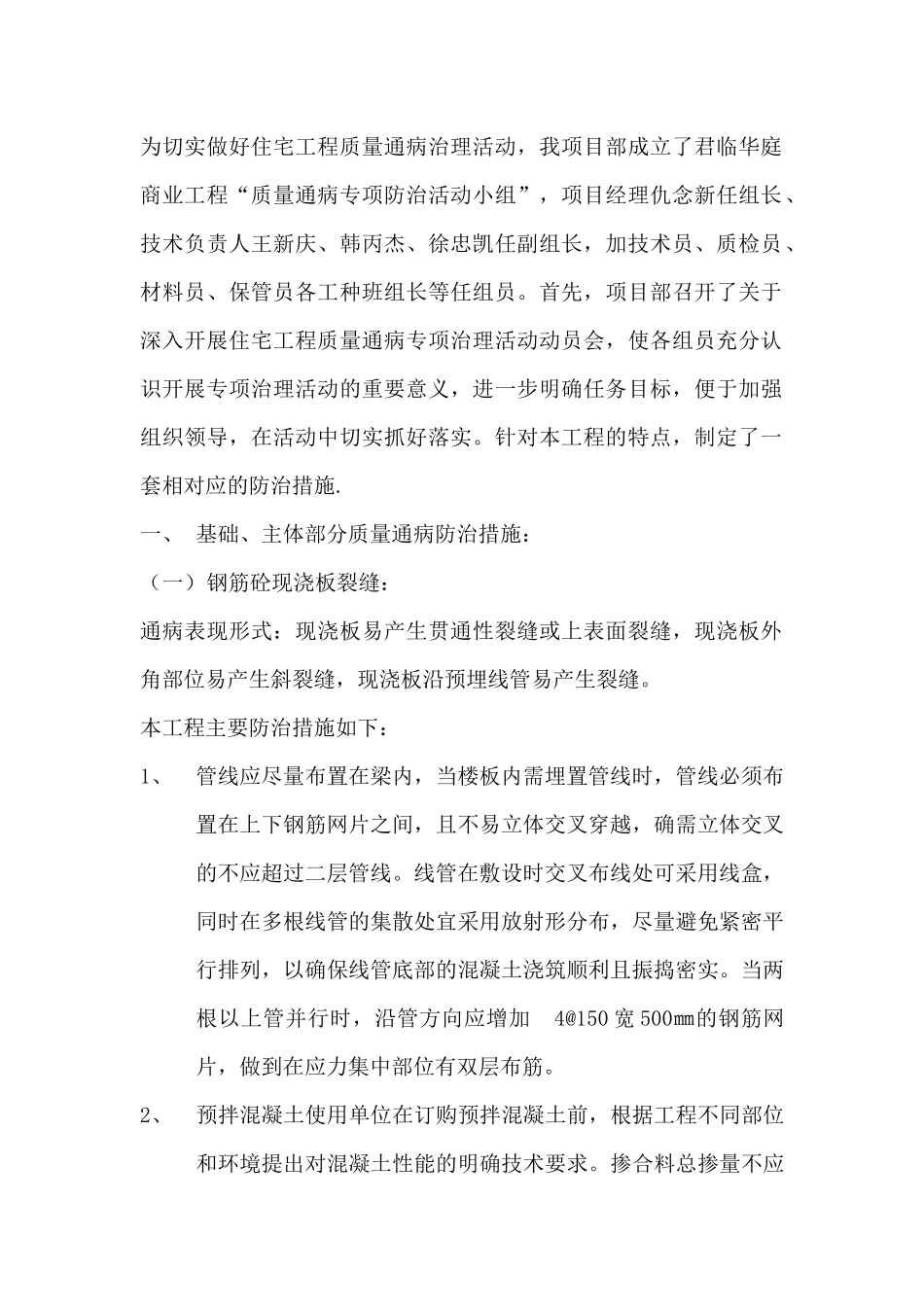

君临华庭二期商业工程质量通病专项防治方案山东圣诚建设集团有限公司根据鲁建发【2010】14号文及济建质监字【2010】6号文精神,为切实做好住宅工程质量通病治理活动,我项目部成立了君临华庭商业工程“质量通病专项防治活动小组”,项目经理仇念新任组长、技术负责人王新庆、韩丙杰、徐忠凯任副组长,加技术员、质检员、材料员、保管员各工种班组长等任组员
首先,项目部召开了关于深入开展住宅工程质量通病专项治理活动动员会,使各组员充分认识开展专项治理活动的重要意义,进一步明确任务目标,便于加强组织领导,在活动中切实抓好落实
针对本工程的特点,制定了一套相对应的防治措施
一、基础、主体部分质量通病防治措施:(一)钢筋砼现浇板裂缝:通病表现形式:现浇板易产生贯通性裂缝或上表面裂缝,现浇板外角部位易产生斜裂缝,现浇板沿预埋线管易产生裂缝
本工程主要防治措施如下:1、管线应尽量布置在梁内,当楼板内需埋置管线时,管线必须布置在上下钢筋网片之间,且不易立体交叉穿越,确需立体交叉的不应超过二层管线
线管在敷设时交叉布线处可采用线盒,同时在多根线管的集散处宜采用放射形分布,尽量避免紧密平行排列,以确保线管底部的混凝土浇筑顺利且振捣密实
当两根以上管并行时,沿管方向应增加4@150宽500㎜的钢筋网片,做到在应力集中部位有双层布筋
2、预拌混凝土使用单位在订购预拌混凝土前,根据工程不同部位和环境提出对混凝土性能的明确技术要求

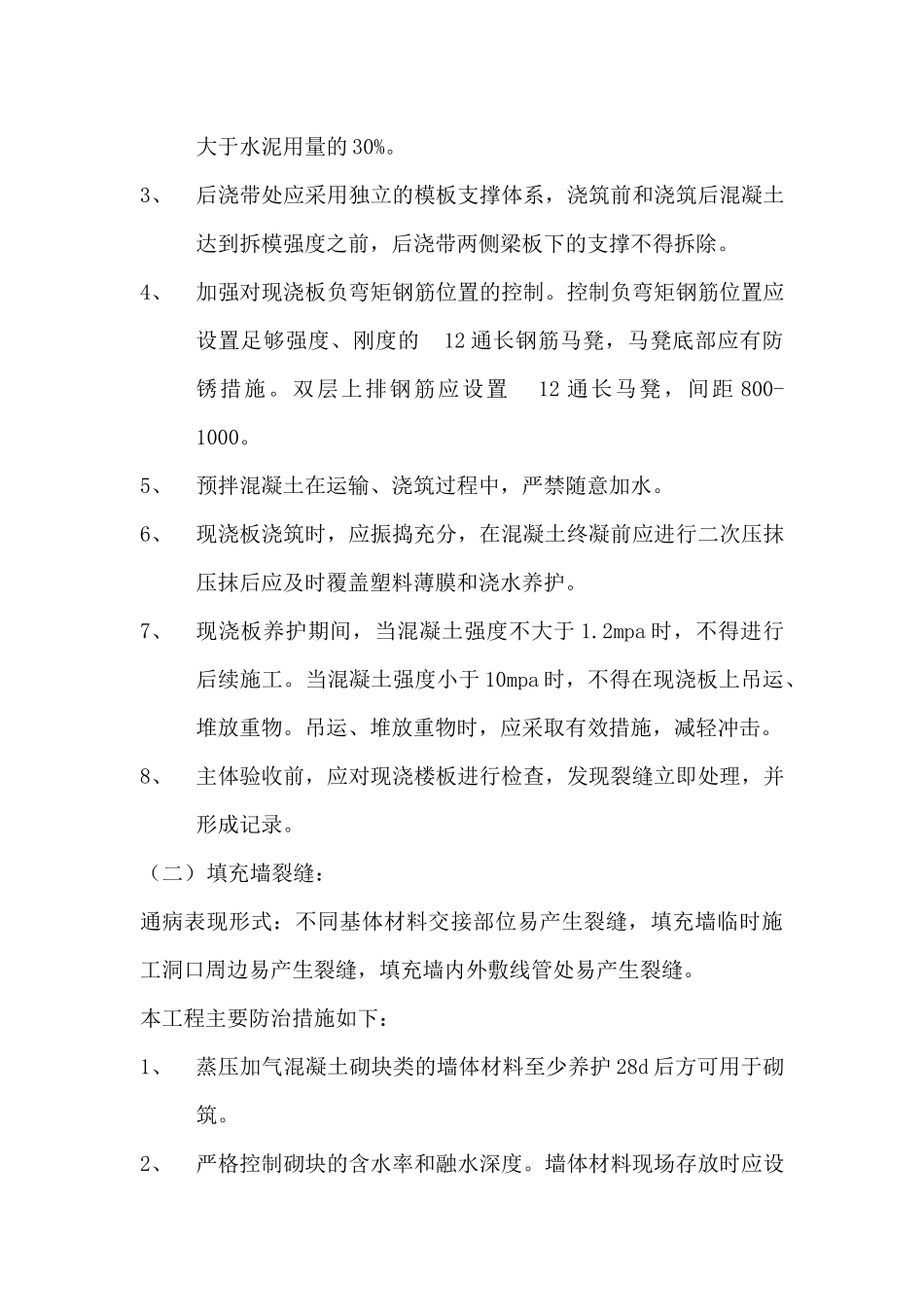

掺合料总掺量不应大于水泥用量的30%
3、后浇带处应采用独立的模板支撑体系,浇筑前和浇筑后混凝土达到拆模强度之前,后浇带两侧梁板下的支撑不得拆除
4、加强对现浇板负弯矩钢筋位置的控制
控制负弯矩钢筋位置应设置足够强度、刚度的12通长钢筋马凳,马凳底部应有防锈措施
双层上排钢筋应设置12通长马凳,间距800-1000
5、预拌混凝土在运输、浇筑过程中,严禁随意加水
6、现浇板浇筑时,应振
