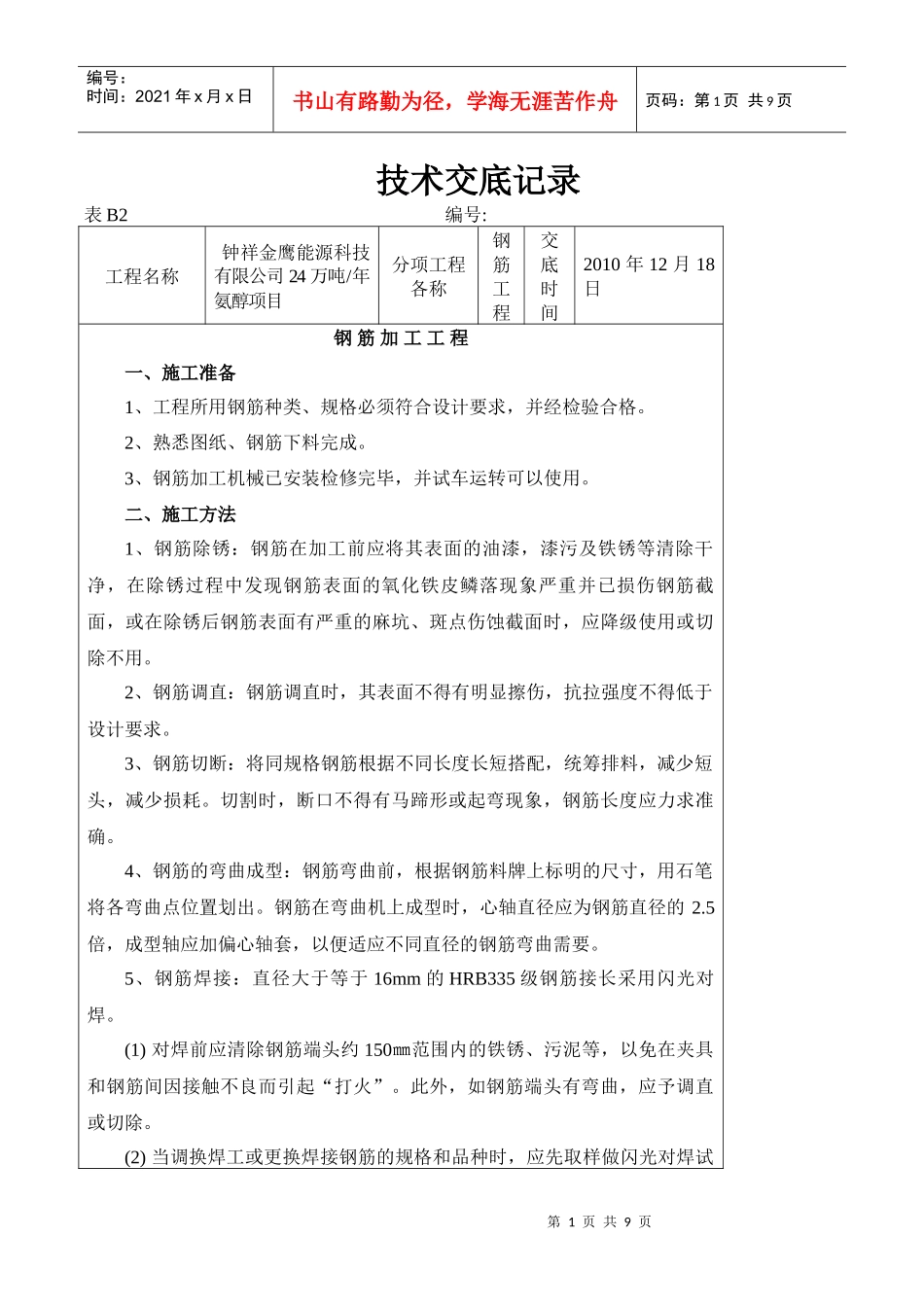

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页技术交底记录表B2编号:工程名称钟祥金鹰能源科技有限公司24万吨/年氨醇项目分项工程各称钢筋工程交底时间2010年12月18日钢筋加工工程一、施工准备1、工程所用钢筋种类、规格必须符合设计要求,并经检验合格
2、熟悉图纸、钢筋下料完成
3、钢筋加工机械已安装检修完毕,并试车运转可以使用
二、施工方法1、钢筋除锈:钢筋在加工前应将其表面的油漆,漆污及铁锈等清除干净,在除锈过程中发现钢筋表面的氧化铁皮鳞落现象严重并已损伤钢筋截面,或在除锈后钢筋表面有严重的麻坑、斑点伤蚀截面时,应降级使用或切除不用
2、钢筋调直:钢筋调直时,其表面不得有明显擦伤,抗拉强度不得低于设计要求
3、钢筋切断:将同规格钢筋根据不同长度长短搭配,统筹排料,减少短头,减少损耗
切割时,断口不得有马蹄形或起弯现象,钢筋长度应力求准确
4、钢筋的弯曲成型:钢筋弯曲前,根据钢筋料牌上标明的尺寸,用石笔将各弯曲点位置划出
钢筋在弯曲机上成型时,心轴直径应为钢筋直径的2
5倍,成型轴应加偏心轴套,以便适应不同直径的钢筋弯曲需要
5、钢筋焊接:直径大于等于16mm的HRB335级钢筋接长采用闪光对焊
(1)对焊前应清除钢筋端头约150㎜范围内的铁锈、污泥等,以免在夹具和钢筋间因接触不良而引起“打火”
此外,如钢筋端头有弯曲,应予调直或切除

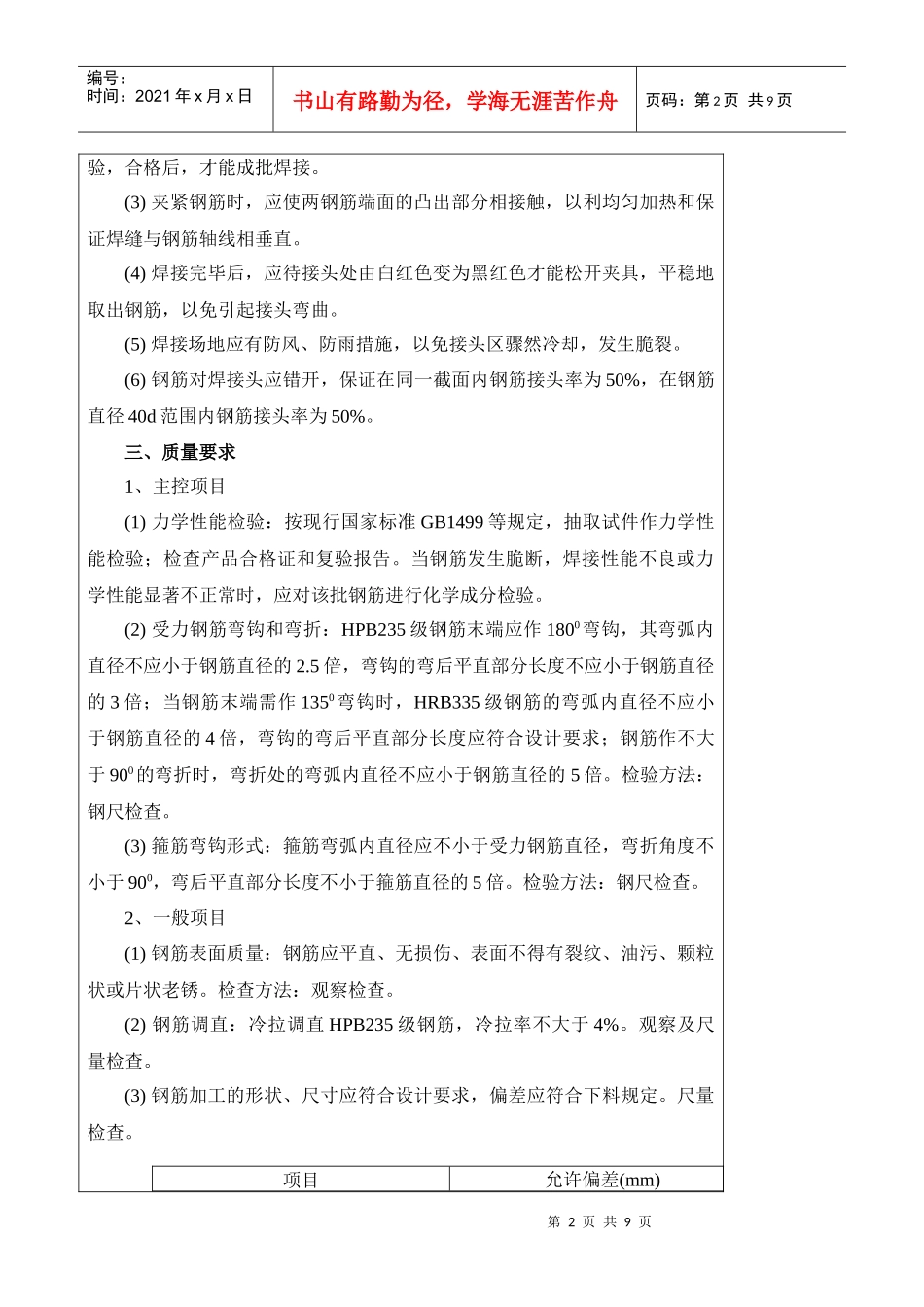

(2)当调换焊工或更换焊接钢筋的规格和品种时,应先取样做闪光对焊试第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页验,合格后,才能成批焊接
(3)夹紧钢筋时,应使两钢筋端面的凸出部分相接触,以利均匀加热和保证焊缝与钢筋轴线相垂直
(4)焊接完毕后,应待接头处由白红色变为黑红色才能松开夹具,平稳地取出钢筋,以免引起接头弯曲

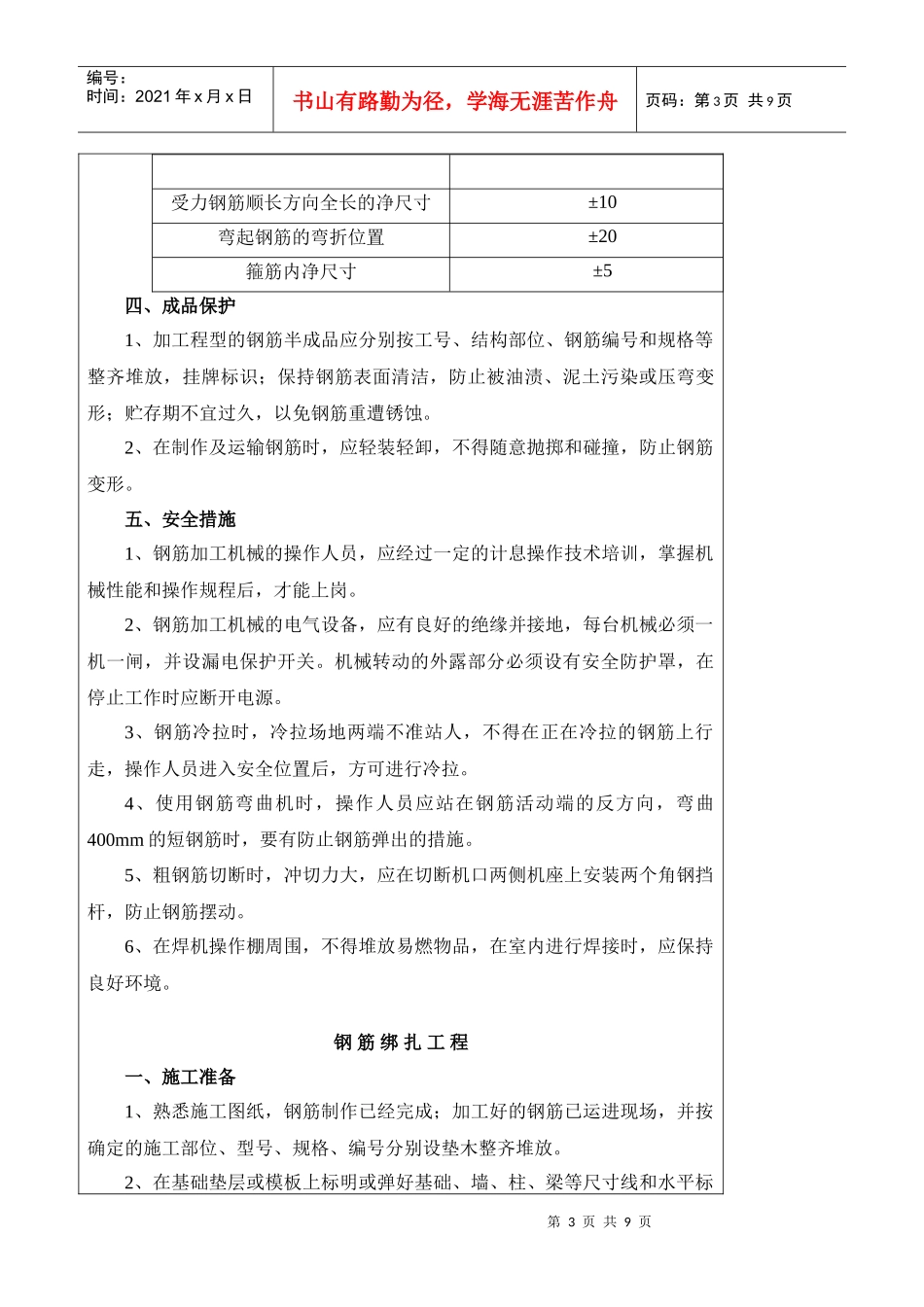

(5)焊接场地应有防
