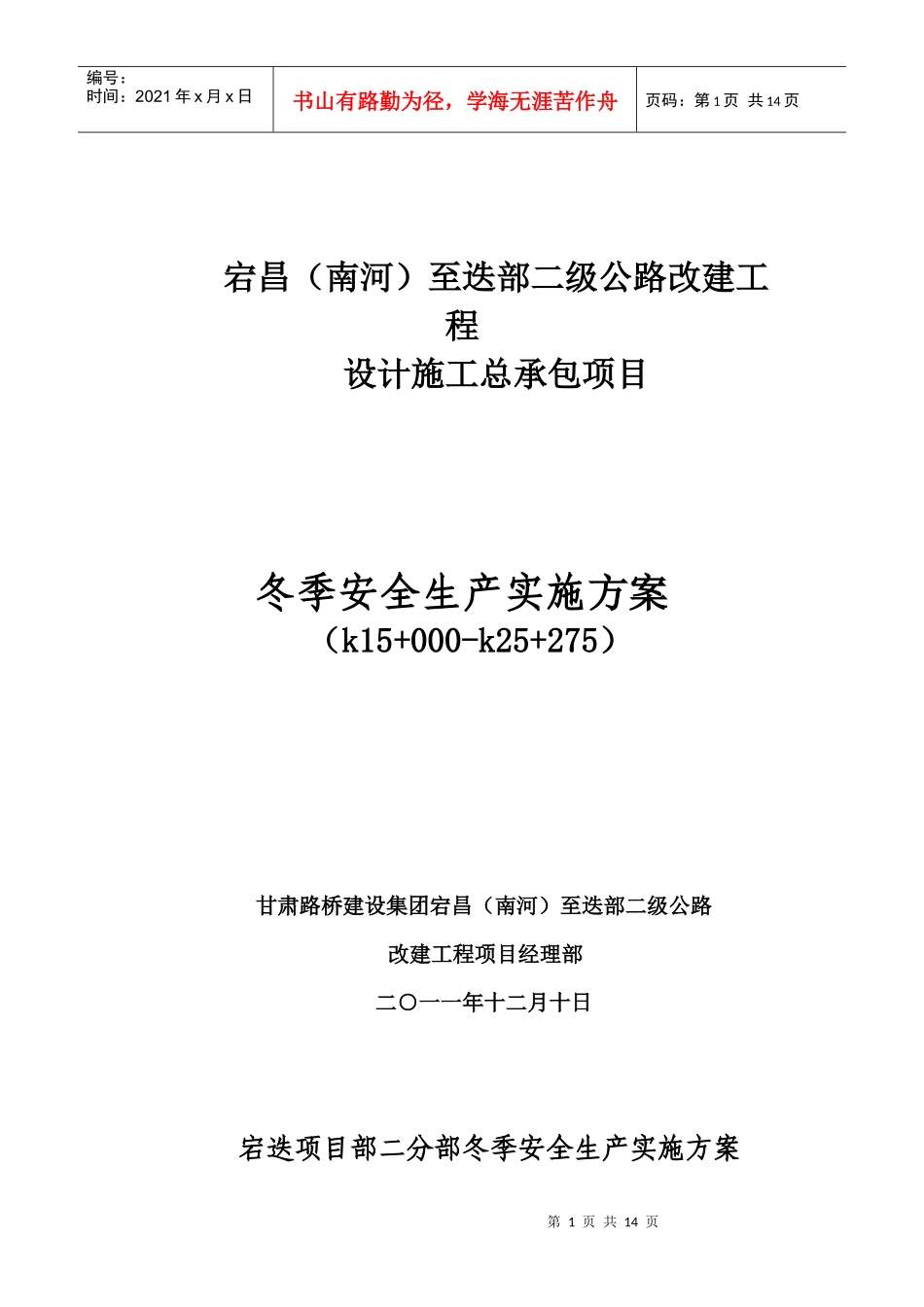

第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页宕昌(南河)至迭部二级公路改建工程设计施工总承包项目冬季安全生产实施方案(k15+000-k25+275)甘肃路桥建设集团宕昌(南河)至迭部二级公路改建工程项目经理部二○一一年十二月十日宕迭项目部二分部冬季安全生产实施方案第2页共14页第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页由甘肃路桥建设集团有限公司承建的宕昌(南河)至迭部(溢哇沟)二级公路改建工程项目腊子口隧道进口区域在全国公路自然区划中属河源山原草甸区(Ⅶ3)和秦巴山地湿润区(Ⅴ1);根据甘肃省公路气候划,路线主要经过岷山东部半湿润温冷气候小区(BⅢ3)和西秦岭北部山地、谷地半湿润和气候小区(BⅡ2)
年平均气温为9
3°C,一月/七月平均气温-2
2°C~19
7°C,年平均低温12
4°C,历年绝对最高温度25°C、最低-16°C,年平均降水量583
9mm年积雪日数21
5,最大积雪深度13cm,最大冻土深度45cm,年平均风速1
3(m/s)
最大风速13(m/s)
一、冬季安全生产施工总体方案当室外昼夜平均气温(最高和最低气温的平均值)连续10天低于5℃或最低气温低于-3℃时即进入了冬季施工
根据总体施工计划安排,冬季主要进行隧道开挖和洞内混凝土施工
二、施工准备工作1、成立冬季施工领导小组项目部成立以项目经理崔建文为组长,以技术负责韩仲奇,质检负责坚锐锋为副组长的冬季施工领导小组,并与项目部各部门和施工队共同建立各种应急事件处理小组,制定突发事件预案,使各部门协调工作,确保冬季施工各项工作的顺利开展,为冬季施工创造了组织保障条件

2、建立气象预报预警系统第3页共14页第2页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共14页为
