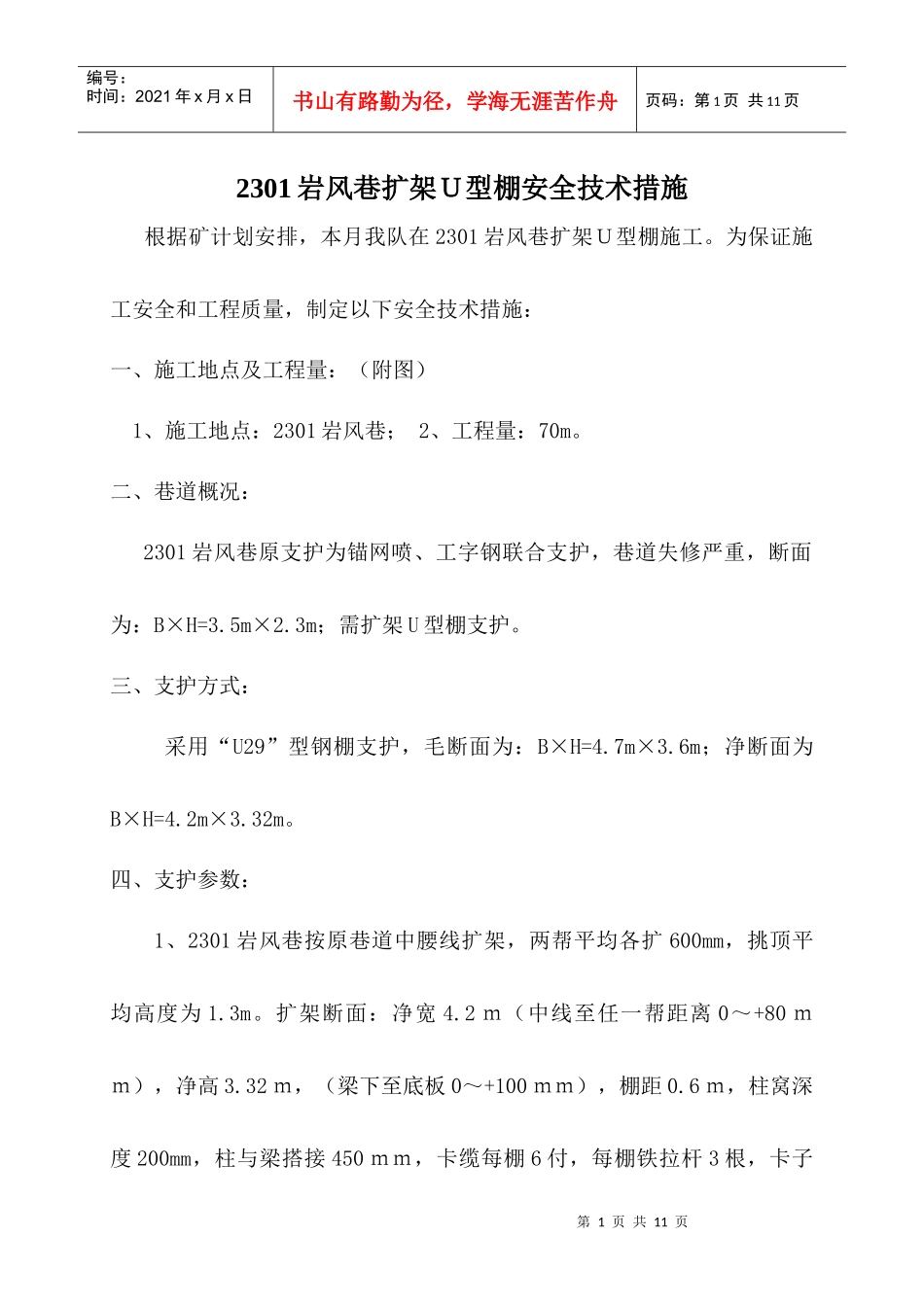

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页2301岩风巷扩架U型棚安全技术措施根据矿计划安排,本月我队在2301岩风巷扩架U型棚施工
为保证施工安全和工程质量,制定以下安全技术措施:一、施工地点及工程量:(附图)1、施工地点:2301岩风巷;2、工程量:70m
二、巷道概况:2301岩风巷原支护为锚网喷、工字钢联合支护,巷道失修严重,断面为:B×H=3
3m;需扩架U型棚支护
三、支护方式:采用“U29”型钢棚支护,毛断面为:B×H=4
6m;净断面为B×H=4
四、支护参数:1、2301岩风巷按原巷道中腰线扩架,两帮平均各扩600mm,挑顶平均高度为1
扩架断面:净宽4
2m(中线至任一帮距离0~+80mm),净高3
32m,(梁下至底板0~+100mm),棚距0

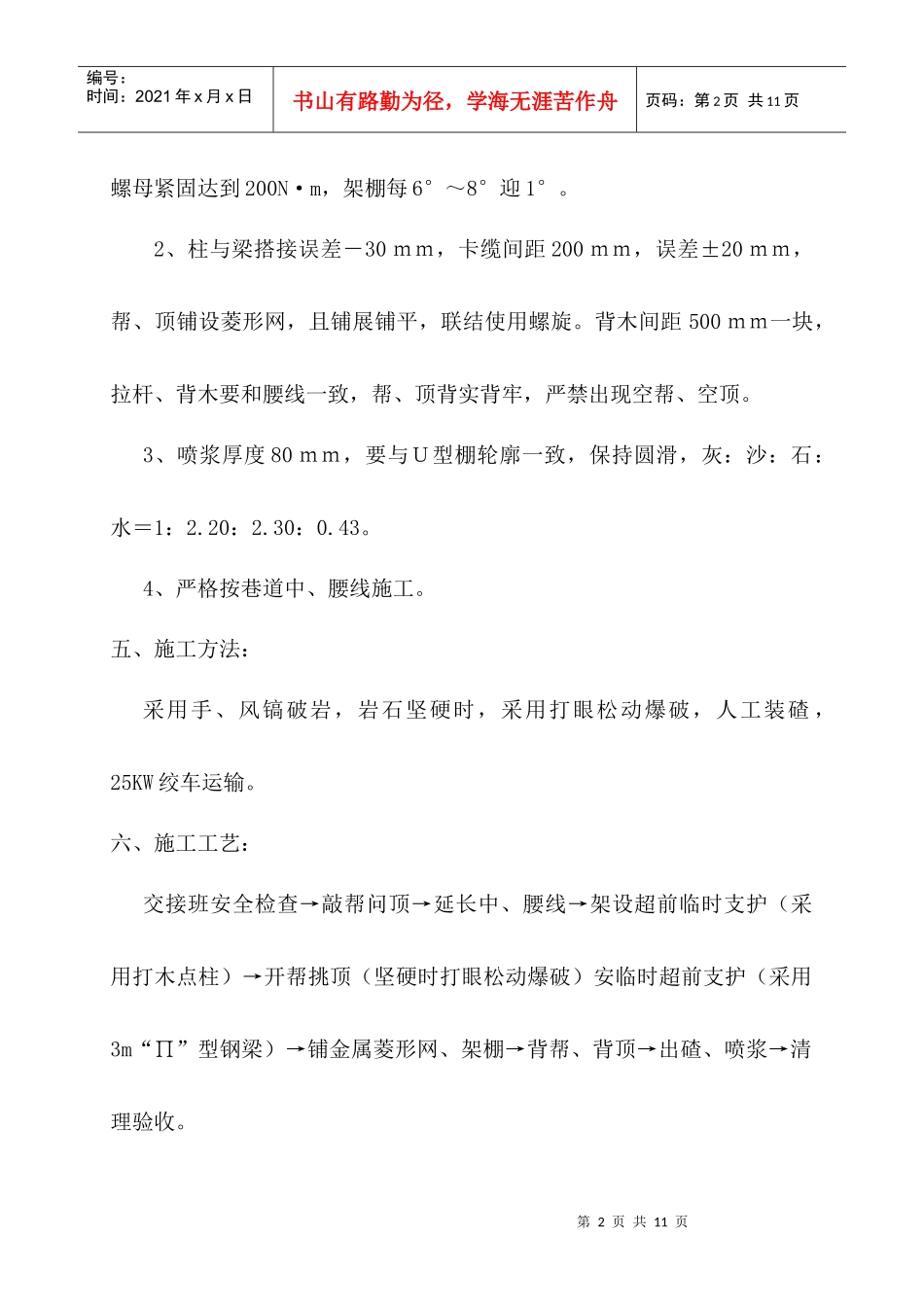

6m,柱窝深度200mm,柱与梁搭接450mm,卡缆每棚6付,每棚铁拉杆3根,卡子第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页螺母紧固达到200N·m,架棚每6°~8°迎1°
2、柱与梁搭接误差-30mm,卡缆间距200mm,误差±20mm,帮、顶铺设菱形网,且铺展铺平,联结使用螺旋
背木间距500mm一块,拉杆、背木要和腰线一致,帮、顶背实背牢,严禁出现空帮、空顶
3、喷浆厚度80mm,要与U型棚轮廓一致,保持圆滑,灰:沙:石:水=1:2
4、严格按巷道中、腰线施工
五、施工方法:采用手、风镐破岩,岩石坚硬时,采用打眼松动爆破,人工装碴,25KW绞车运输
六、施工工艺:交接班安全检查→敲帮问顶→延长中、腰线→架设超前临时支护(采用打木点柱)→开帮挑顶(坚硬时打眼松动爆破)安临时超前支护(采用3m“∏”型钢梁)→铺金属菱形网、架
