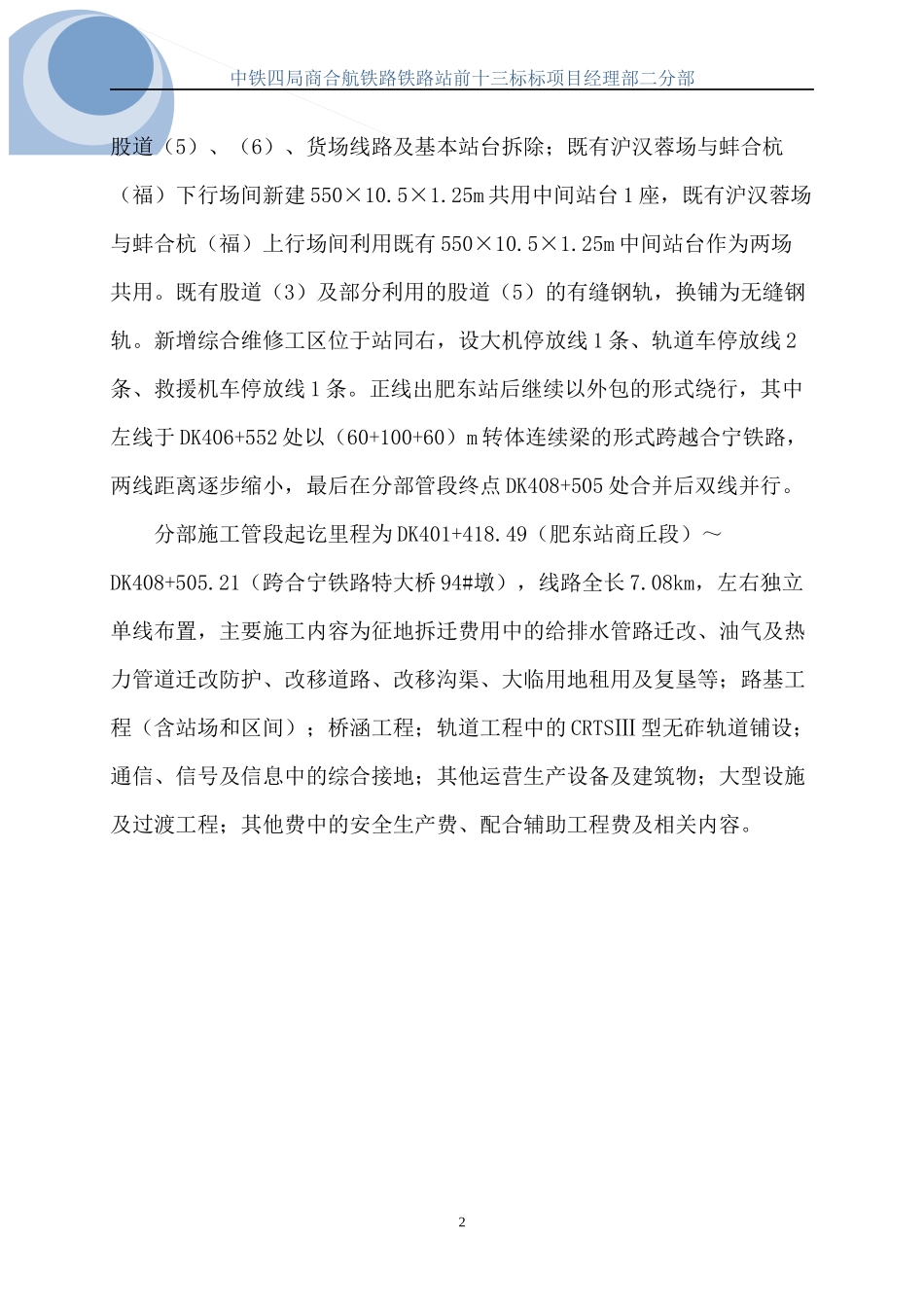

中铁四局商合航铁路铁路站前十三标标项目经理部二分部合肥西站改造安全质量管理组织设计一、编制依据1、铁道部新修订的《铁路营业线施工安全管理办法》(铁运【2012】280号);2、《上海铁路局营业线施工安全管理实施细则》(上铁运发[2012]586号);3、《大型机械临近营业线施工管理规定》(建工函[2009]260号);4、集团公司、公司相关管理文件及规章制度等;5、施工合同、招投标文件、建设单位的相关要求等;6、集团公司、公司施工管控约束性条款;7、经过评审和批准的商合航铁路站前十三标二分部实施性施工组织设计、危险性较大分部分项工程专项方案;8、其他相关安全质量方面的文件、制度、规定等
9、项目部现场实际勘察、调查资料二、工程概况1、设计情况商合杭铁路站前十三标二分部地处安徽省肥东县境内,沿线途径店埠镇中心社区、双桥社区、半店社区

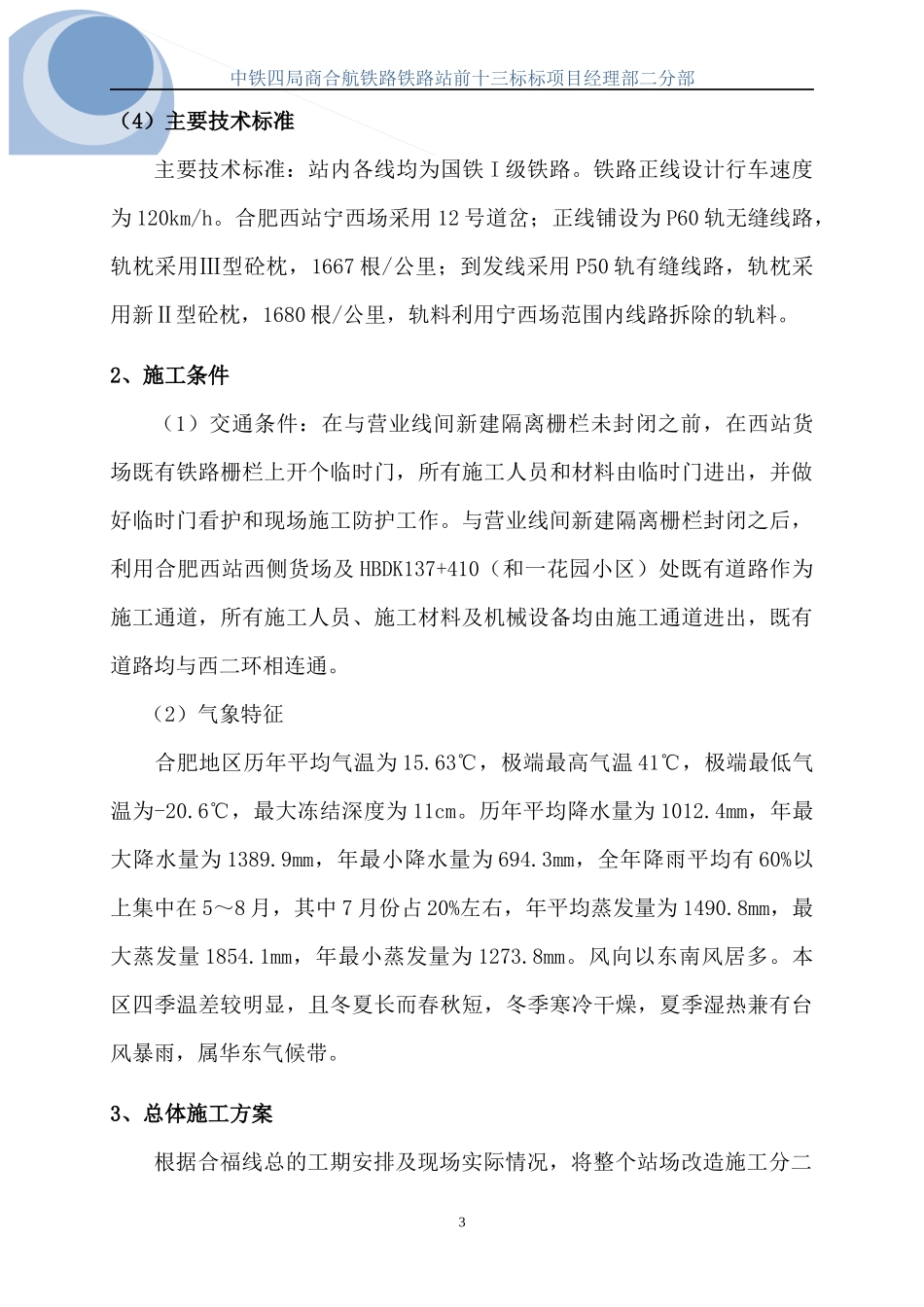

分部管段起于十三标标段起点肥东站商丘端,肥东车站中心里程为DK402+611
70,北距合肥南站24
37km,(距合肥站18
25km),南距巢湖北站28
新建商合杭铁路正线采用左右外包的形式引入肥东站,上、下行正线内侧各设到发线1条,既有1中铁四局商合航铁路铁路站前十三标标项目经理部二分部股道(5)、(6)、货场线路及基本站台拆除;既有沪汉蓉场与蚌合杭(福)下行场间新建550×10
25m共用中间站台1座,既有沪汉蓉场与蚌合杭(福)上行场间利用既有550×10
25m中间站台作为两场共用
既有股道(3)及部分利用的股道(5)的有缝钢轨,换铺为无缝钢轨
新增综合维修工区位于站同右,设大机停放线1条、轨道车停放线2条、救援机车停放线1条
正线出肥东站后继续以外包的形式绕行,其中左线于DK406+552处以(60+100+60)m转体连续梁的形式跨越合宁铁路,两线距离逐步缩小,最后在分部管段终点DK408+505处合并后
