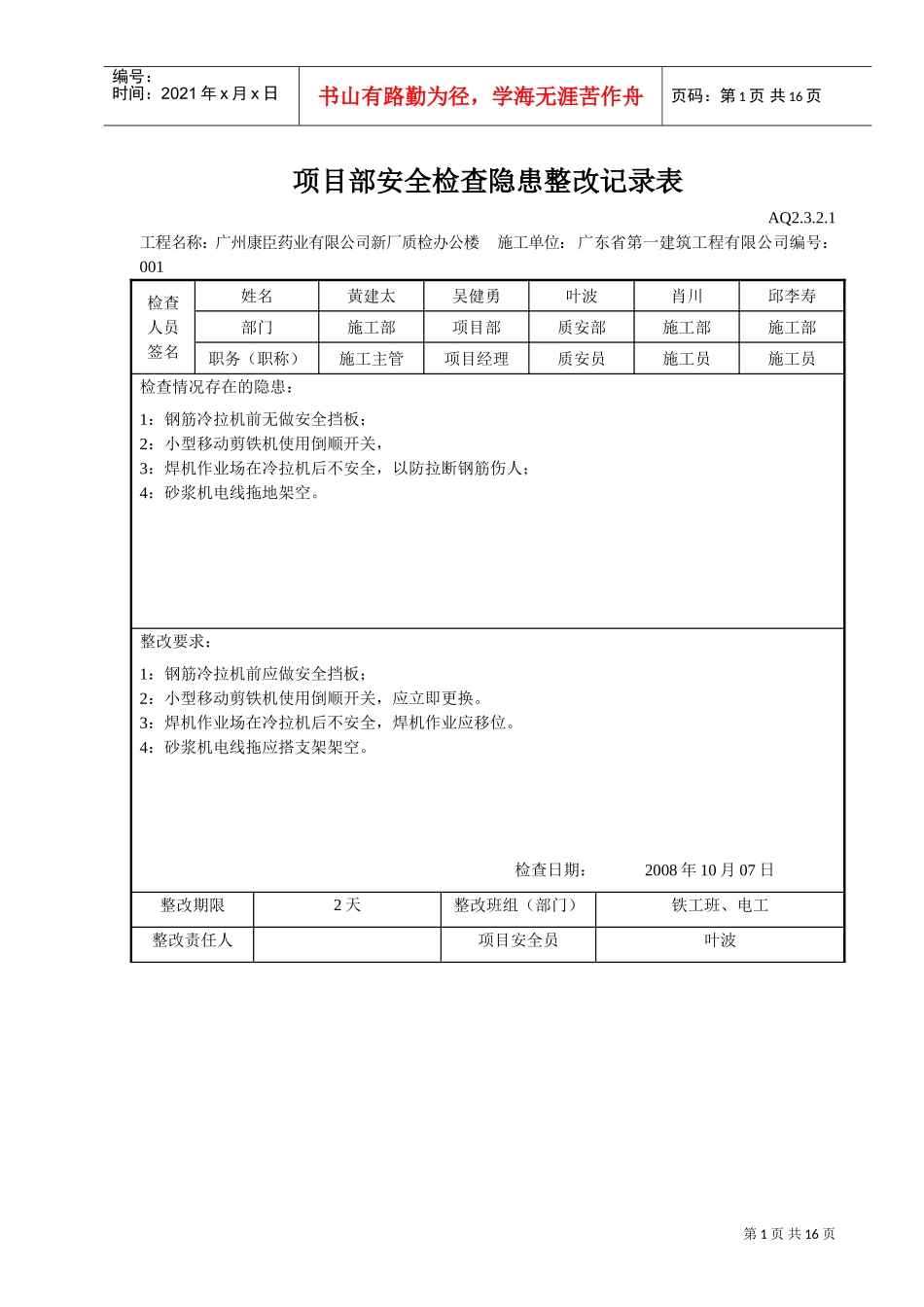

第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共16页项目部安全检查隐患整改记录表AQ2
1工程名称:广州康臣药业有限公司新厂质检办公楼施工单位:广东省第一建筑工程有限公司编号:001检查人员签名姓名黄建太吴健勇叶波肖川邱李寿部门施工部项目部质安部施工部施工部职务(职称)施工主管项目经理质安员施工员施工员检查情况存在的隐患:1:钢筋冷拉机前无做安全挡板;2:小型移动剪铁机使用倒顺开关,3:焊机作业场在冷拉机后不安全,以防拉断钢筋伤人;4:砂浆机电线拖地架空
整改要求:1:钢筋冷拉机前应做安全挡板;2:小型移动剪铁机使用倒顺开关,应立即更换
3:焊机作业场在冷拉机后不安全,焊机作业应移位
4:砂浆机电线拖应搭支架架空

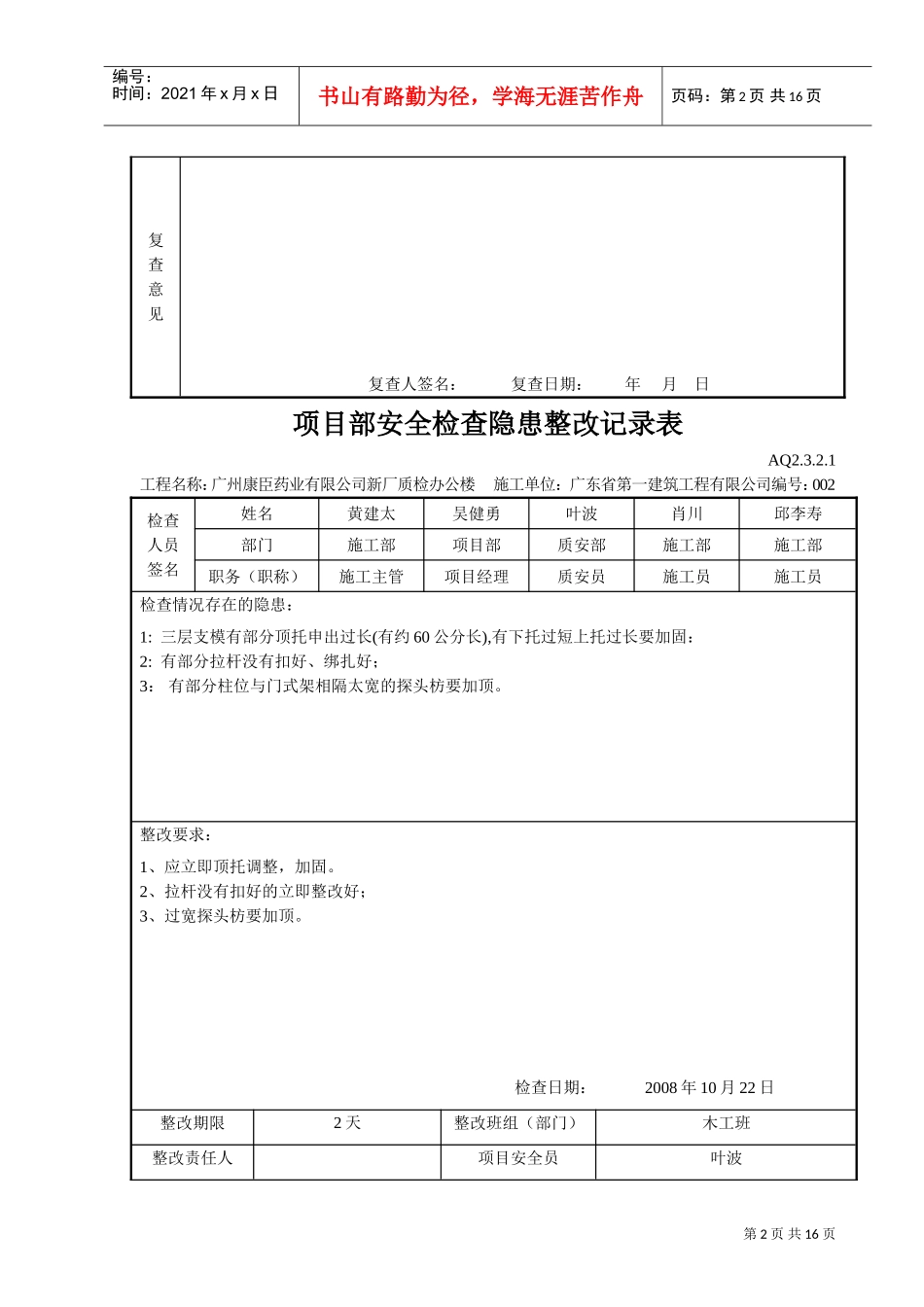

检查日期:2008年10月07日整改期限2天整改班组(部门)铁工班、电工整改责任人项目安全员叶波第2页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共16页复查意见复查人签名:复查日期:年月日项目部安全检查隐患整改记录表AQ2

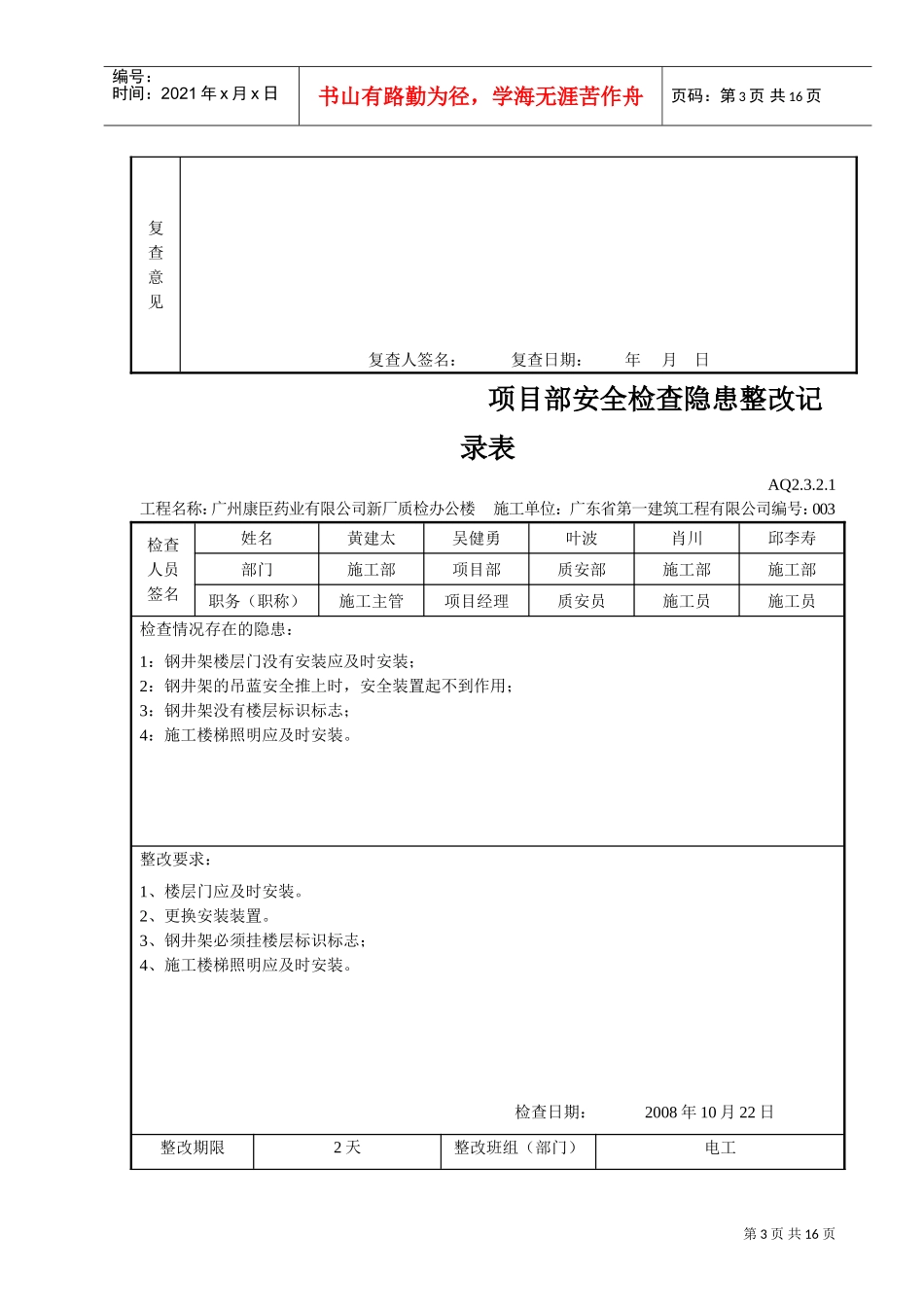

1工程名称:广州康臣药业有限公司新厂质检办公楼施工单位:广东省第一建筑工程有限公司编号:002检查人员签名姓名黄建太吴健勇叶波肖川邱李寿部门施工部项目部质安部施工部施工部职务(职称)施工主管项目经理质安员施工员施工员检查情况存在的隐患:1:三层支模有部分顶托申出过长(有约60公分长),有下托过短上托过长要加固:2:有部分拉杆没有扣好、绑扎好;3:有部分柱位与门式架相隔太宽的探头枋要加顶
整改要求:1、应立即顶托调整,加固
2、拉杆没有扣好的立即整改好;3、过宽探头枋要加顶
检查日期:2008年10月22日整改期限2天整改班组(部门)木工班整改责任人项目安全员叶波第3页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共1
