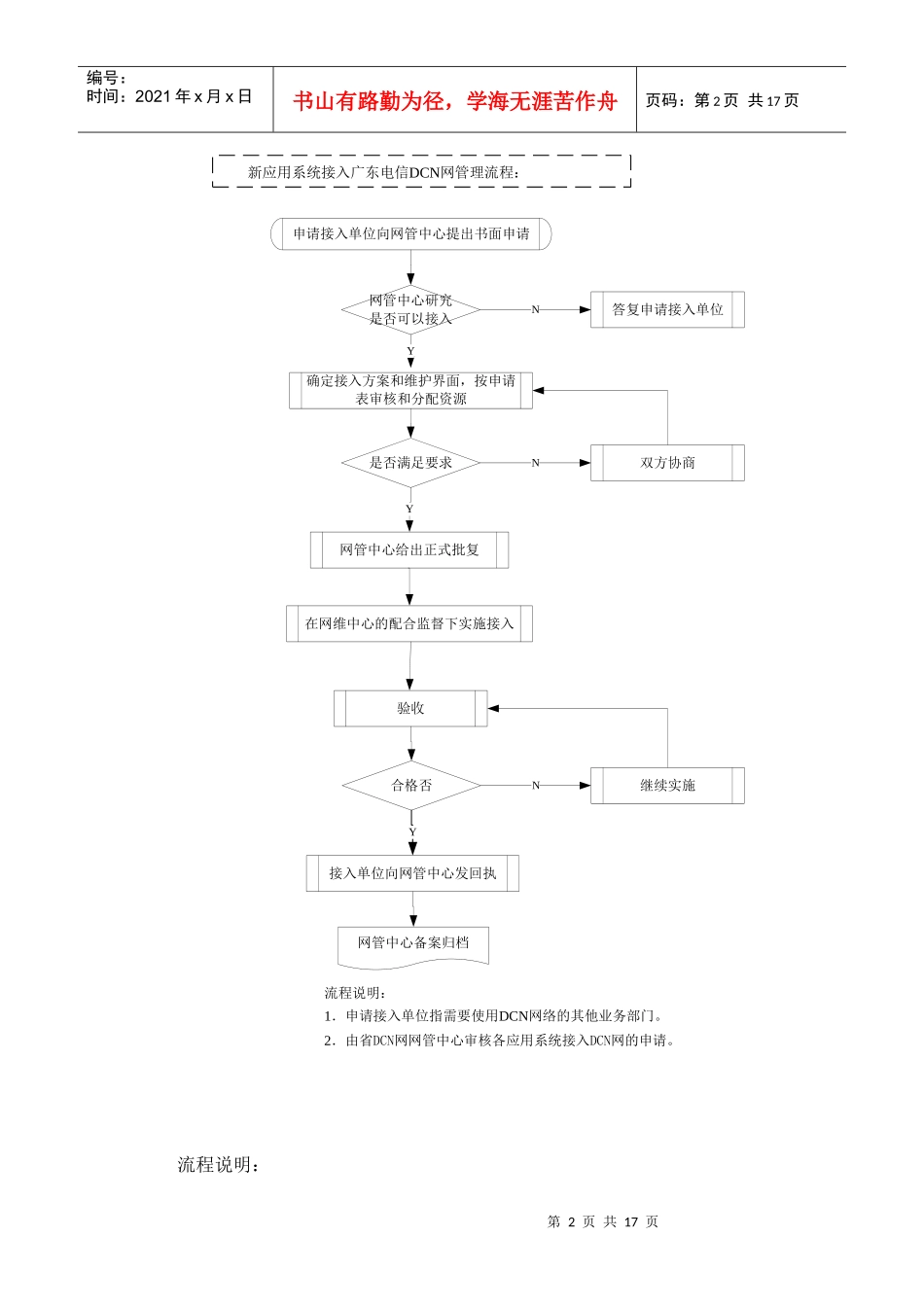

第1页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共17页DCN网安全接入流程第2页共17页第1页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共17页流程说明:申请接入单位向网管中心提出书面申请确定接入方案和维护界面,按申请表审核和分配资源网管中心研究是否可以接入答复申请接入单位是否满足要求双方协商网管中心给出正式批复验收合格否继续实施网管中心备案归档YYYNNN新应用系统接入广东电信DCN网管理流程:流程说明:1.申请接入单位指需要使用DCN网络的其他业务部门
2.由省DCN网网管中心审核各应用系统接入DCN网的申请
在网维中心的配合监督下实施接入接入单位向网管中心发回执第3页共17页第2页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共17页1、申请单位向本级DCN管理部门提交申请报告(可使用电子文档),报告内容应包括:(见附表1)a)业务名称、业务性质、业务功能概述、业务归口主管部门、归口主管部门负责人及其联系方法;b)业务规划(网络架构、系统组成及组网技术描述)、目前规模(地域、节点数、设备安放地等)、接入方式(LAN或WAN方式)、资源占用及分配情况(端口占用、带宽、IP地址、域名、自治系统号等)、今后发展(地域、节点数、设备安放地等);c)工程组织计划(建设工期安排、涉及部门及必要的割接方案)、系统集成方式(涉及相关的厂商情况);d)用户特殊要求
2、本级DCN管理部门接到申请后应及时审阅,并与申请单位联系,确定接入方案,必要时双方技术管理人员应当面讨论协商
3、申请单位的报告获得批准后,应严格按照批准执行,不得擅自接入
4、凡是批复准许接入的业务系统工程负责部门,必须做好全部的接入准备工作,在DCN工程技术人员的配合下,将连接网线布放到指定地点,并做好标识
