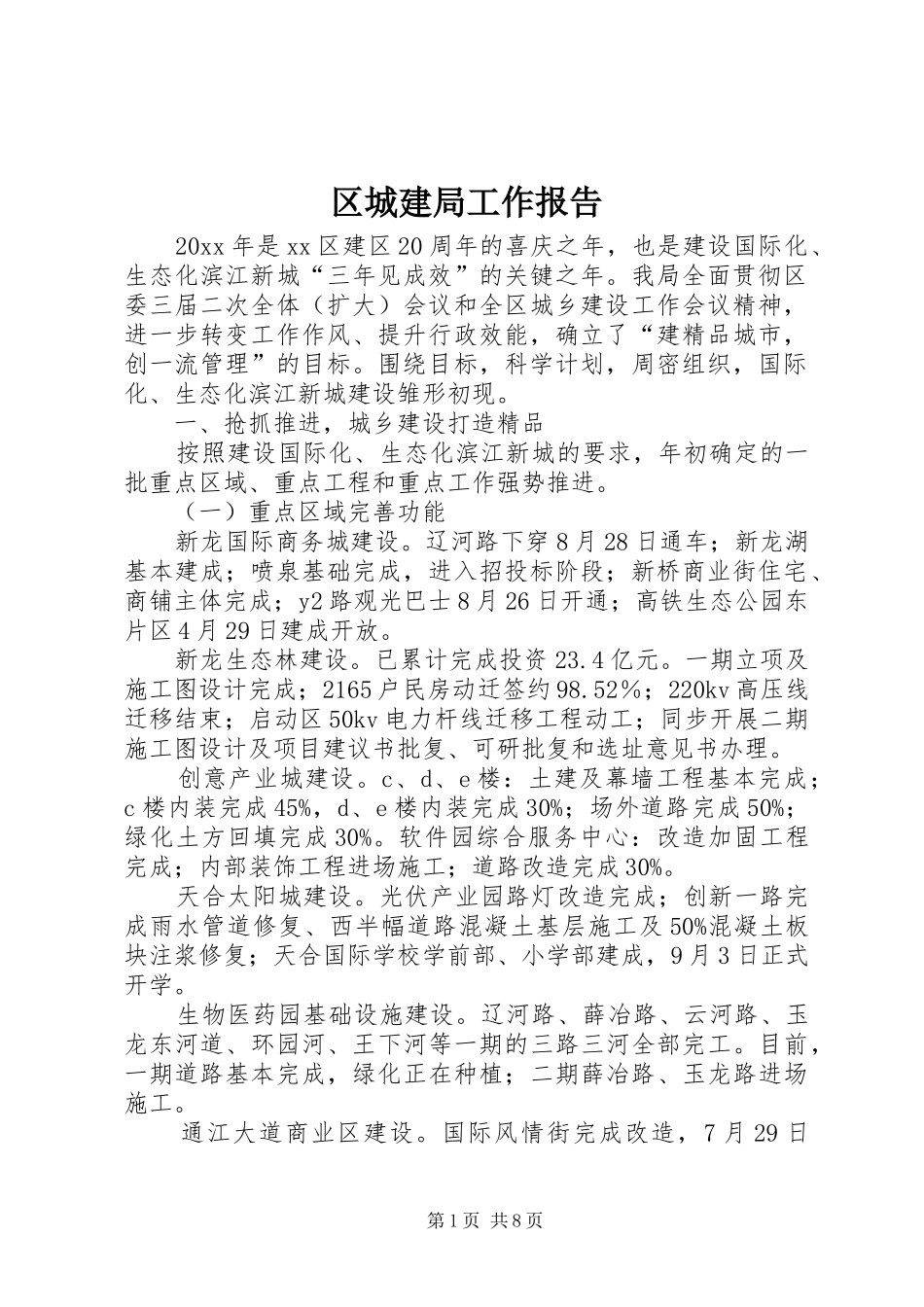

区城建局工作报告20xx年是xx区建区20周年的喜庆之年,也是建设国际化、生态化滨江新城“三年见成效”的关键之年
我局全面贯彻区委三届二次全体(扩大)会议和全区城乡建设工作会议精神,进一步转变工作作风、提升行政效能,确立了“建精品城市,创一流管理”的目标
围绕目标,科学计划,周密组织,国际化、生态化滨江新城建设雏形初现
一、抢抓推进,城乡建设打造精品按照建设国际化、生态化滨江新城的要求,年初确定的一批重点区域、重点工程和重点工作强势推进
(一)重点区域完善功能新龙国际商务城建设
辽河路下穿8月28日通车;新龙湖基本建成;喷泉基础完成,进入招投标阶段;新桥商业街住宅、商铺主体完成;y2路观光巴士8月26日开通;高铁生态公园东片区4月29日建成开放
新龙生态林建设
已累计完成投资23
一期立项及施工图设计完成;2165户民房动迁签约98
52%;220kv高压线迁移结束;启动区50kv电力杆线迁移工程动工;同步开展二期施工图设计及项目建议书批复、可研批复和选址意见书办理
创意产业城建设
c、d、e楼:土建及幕墙工程基本完成;c楼内装完成45%,d、e楼内装完成30%;场外道路完成50%;绿化土方回填完成30%
软件园综合服务中心:改造加固工程完成;内部装饰工程进场施工;道路改造完成30%
天合太阳城建设
光伏产业园路灯改造完成;创新一路完成雨水管道修复、西半幅道路混凝土基层施工及50%混凝土板块注浆修复;天合国际学校学前部、小学部建成,9月3日正式开学
生物医药园基础设施建设
辽河路、薛冶路、云河路、玉龙东河道、环园河、王下河等一期的三路三河全部完工
目前,一期道路基本完成,绿化正在种植;二期薛冶路、玉龙路进场施工
通江大道商业区建设
国际风情街完成改造,7月29日第1页共8页“开街”;丰臣国际广场主体封顶,乐购超市开张,百盛商场开业;月星环球商业中心二期封顶,三期四层
