徐家寨隧道进口变更施工方案一、编制依据1、厦门至成都高速公路贵州境织金至纳雍段第三合同段两阶段施工图设计2、《公路隧道施工技术规范》(JTGF60-2009)3、《公路工程质量检验评定标准》(JTG/TF80/1-2004)4、《公路路基施工技术规范》(JTGF10-2006)6、织纳高速第三合同段实施性施工组织设计7、织纳高速徐家寨隧道实施性施工组织设计8、厦门至成都高速公路贵州境织金至纳雍段第三合同段徐家寨隧道左幅进口变更设计图二、编制原则1、在充分理解设计文件的基础上,以设计图纸为依据,采用先进、合理、经济、可行的施工方案
2、充分应用先进的科学技术和施工设备,做到机械化作业、标准化作业、流水作业,坚持技术先进性、科学合理性、经济适用性、安全可靠性相结合原则
3、强化质量管理,树立优良工程观念,创一流施工水平,创精品工程
三、工程概况1、地质情况:该段落隧道埋深3
5-104米,覆盖层为粉质粘土,厚约0-3
5米,基岩为强风化泥质粉砂岩、炭质泥岩夹煤及中风化玄武岩
其中强风化泥质粉砂岩、炭质泥岩夹煤岩质软,节理裂隙发育,岩体破碎,呈碎裂状松散结构,自稳能力差,易坍塌变形
洞口位于顺层坡下方,开挖易发生坍塌及顺层滑移,应先加固坡体后再开挖隧道,以确保隧道安全
进口处于强风化煤系地层内,局部存在残留瓦斯,应加强通风
2、原设计洞口桩号ZK87+560,现设计洞口桩号ZK87+955
增加V级围岩长度5米,衬砌类型为S-Va
管棚长度由40米变为45米
增加ZK87+570-ZK87+590、YK87+560-YK87+590段地表注浆加固
四、施工准备1、人员、机械准备根据施工方案的要求组织相应班组及设备到场,具备有力的施工能力

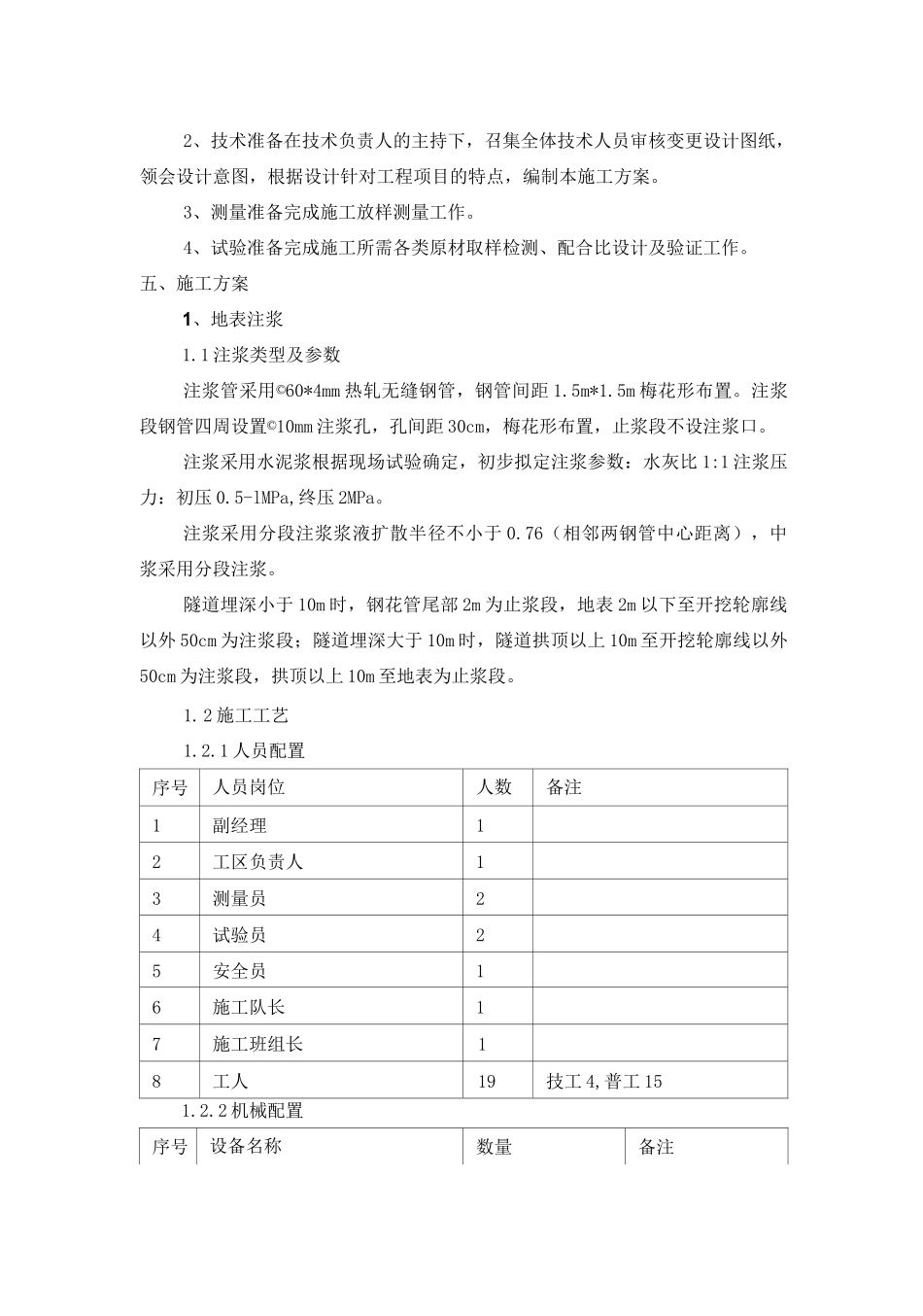

2、技术准备在技术负责人的主持下,召集全体技术人员审核变更设计图纸,领会设计意图,根据设计针对工程项目的特点,编制本施工方案

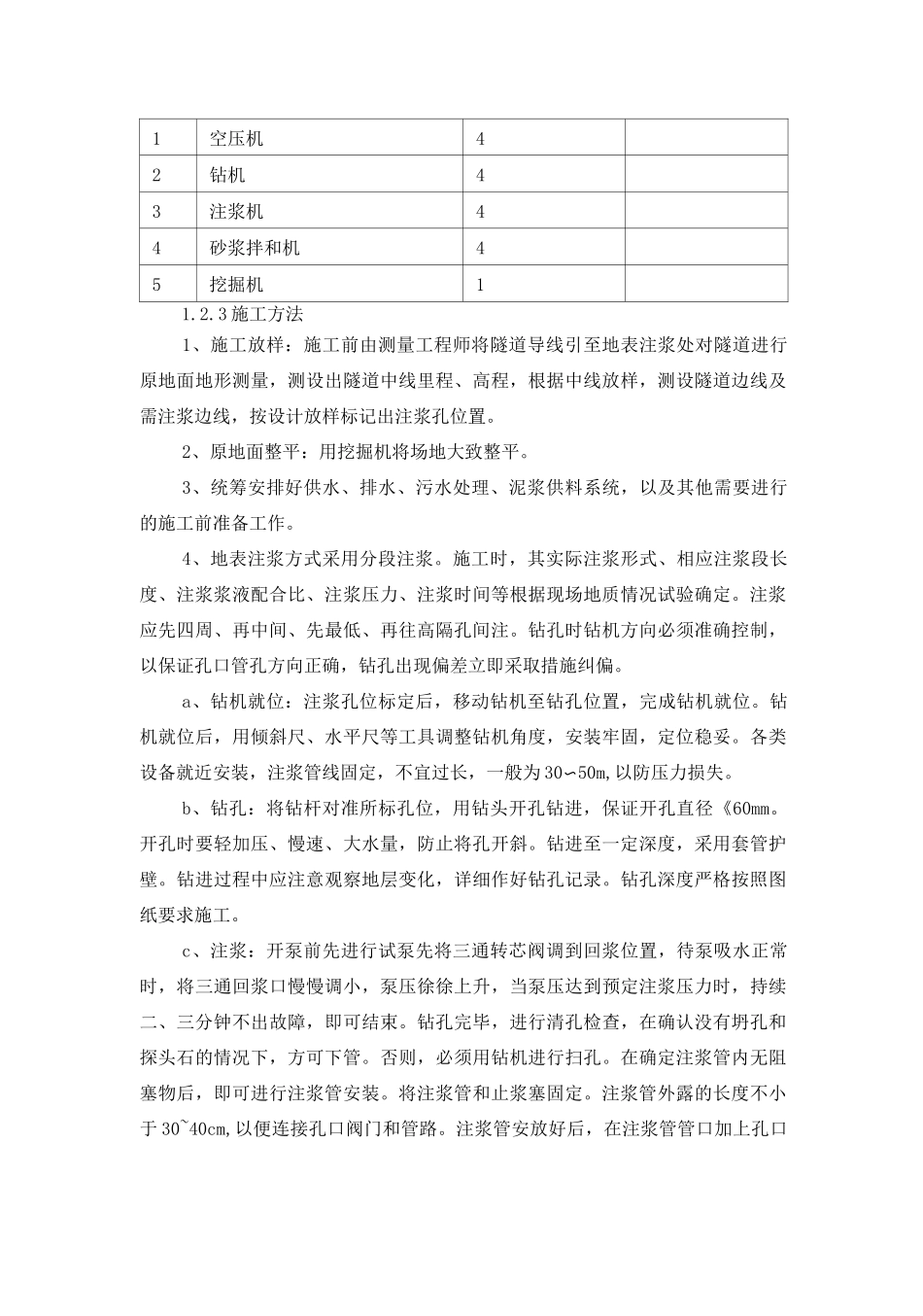

3、测量准备完成施
