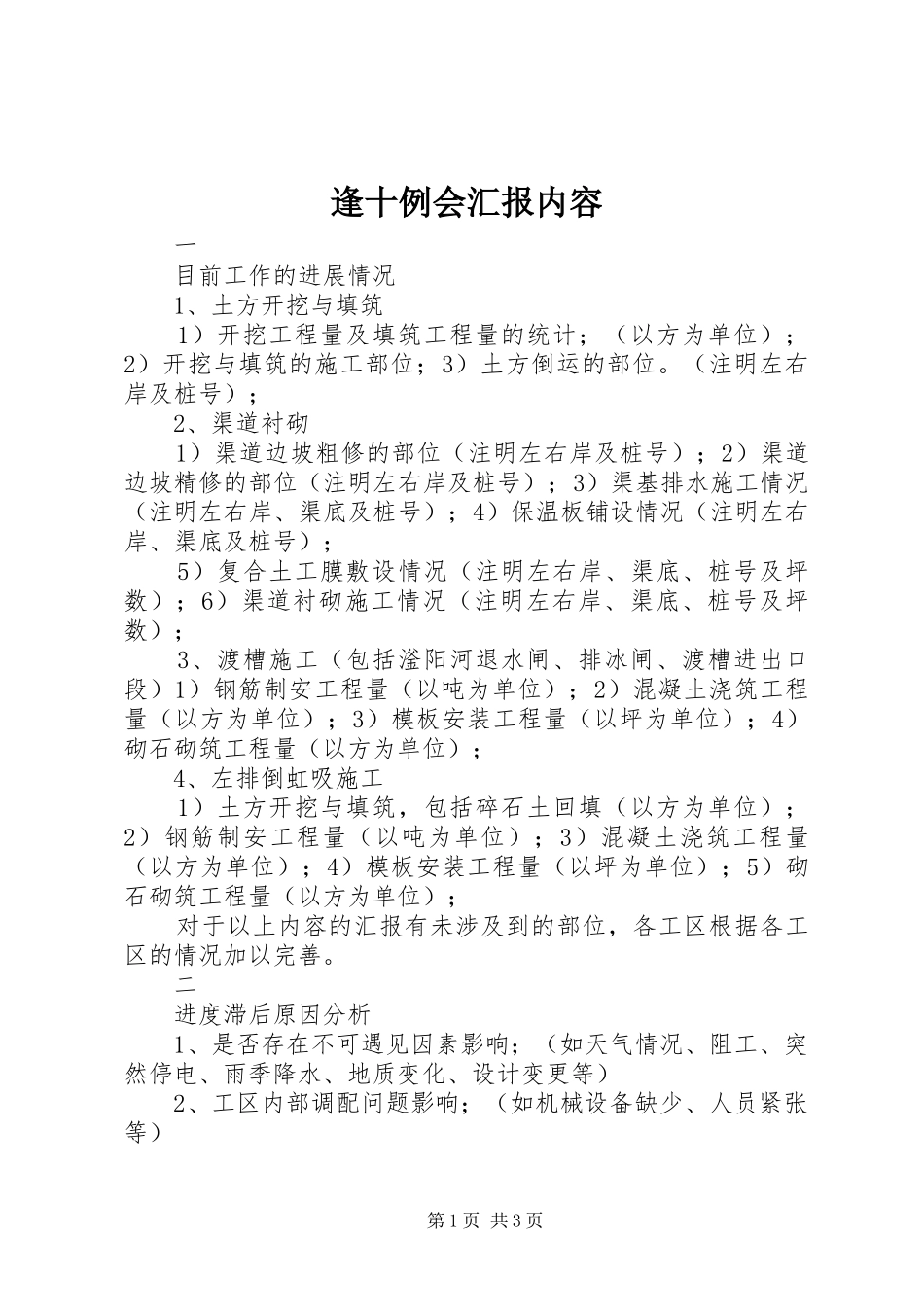

逢十例会汇报内容一目前工作的进展情况1、土方开挖与填筑1)开挖工程量及填筑工程量的统计;(以方为单位);2)开挖与填筑的施工部位;3)土方倒运的部位
(注明左右岸及桩号);2、渠道衬砌1)渠道边坡粗修的部位(注明左右岸及桩号);2)渠道边坡精修的部位(注明左右岸及桩号);3)渠基排水施工情况(注明左右岸、渠底及桩号);4)保温板铺设情况(注明左右岸、渠底及桩号);5)复合土工膜敷设情况(注明左右岸、渠底、桩号及坪数);6)渠道衬砌施工情况(注明左右岸、渠底、桩号及坪数);3、渡槽施工(包括滏阳河退水闸、排冰闸、渡槽进出口段)1)钢筋制安工程量(以吨为单位);2)混凝土浇筑工程量(以方为单位);3)模板安装工程量(以坪为单位);4)砌石砌筑工程量(以方为单位);4、左排倒虹吸施工1)土方开挖与填筑,包括碎石土回填(以方为单位);2)钢筋制安工程量(以吨为单位);3)混凝土浇筑工程量(以方为单位);4)模板安装工程量(以坪为单位);5)砌石砌筑工程量(以方为单位);对于以上内容的汇报有未涉及到的部位,各工区根据各工区的情况加以完善

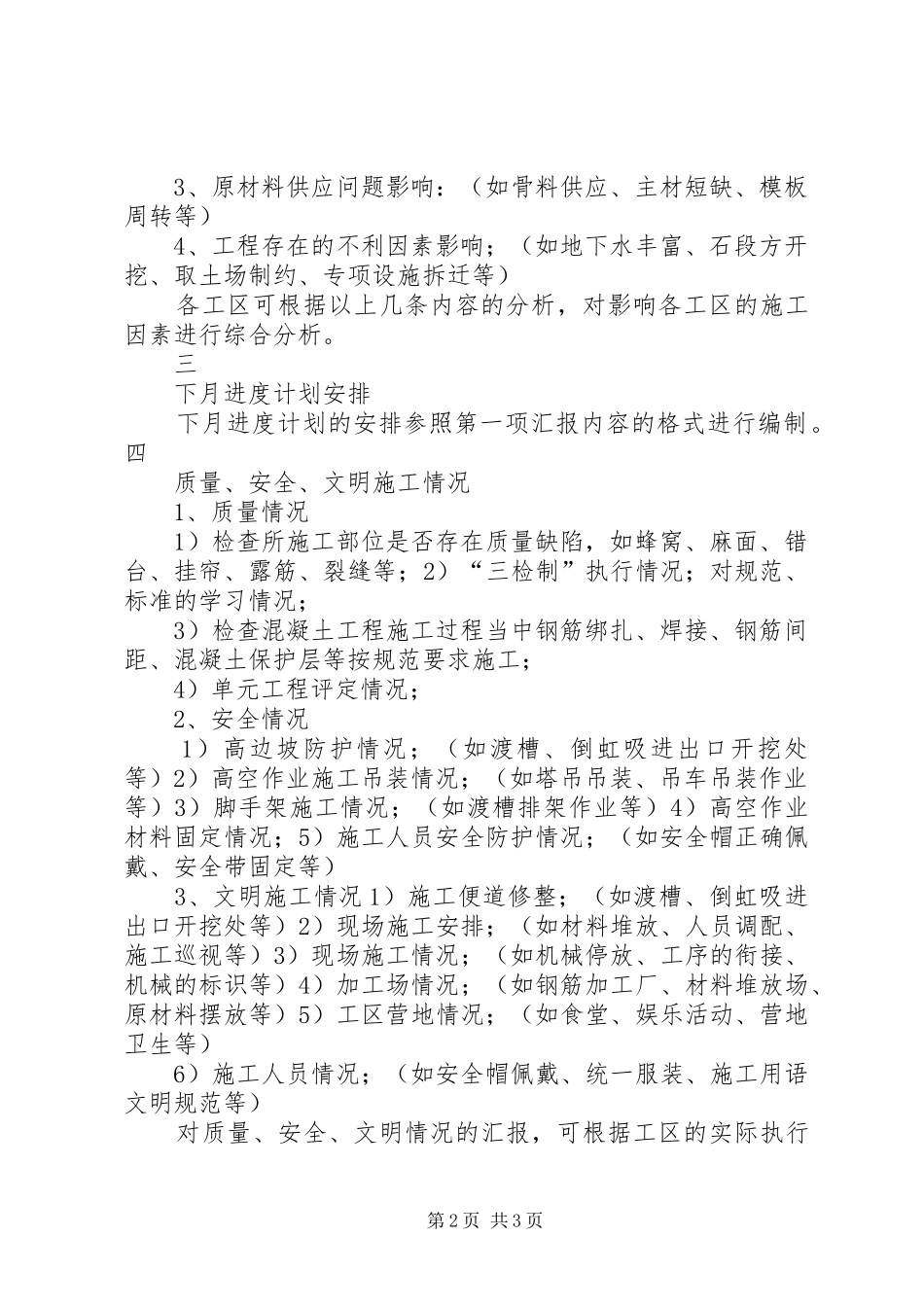

二进度滞后原因分析1、是否存在不可遇见因素影响;(如天气情况、阻工、突然停电、雨季降水、地质变化、设计变更等)2、工区内部调配问题影响;(如机械设备缺少、人员紧张等)第1页共3页3、原材料供应问题影响:(如骨料供应、主材短缺、模板周转等)4、工程存在的不利因素影响;(如地下水丰富、石段方开挖、取土场制约、专项设施拆迁等)各工区可根据以上几条内容的分析,对影响各工区的施工因素进行综合分析

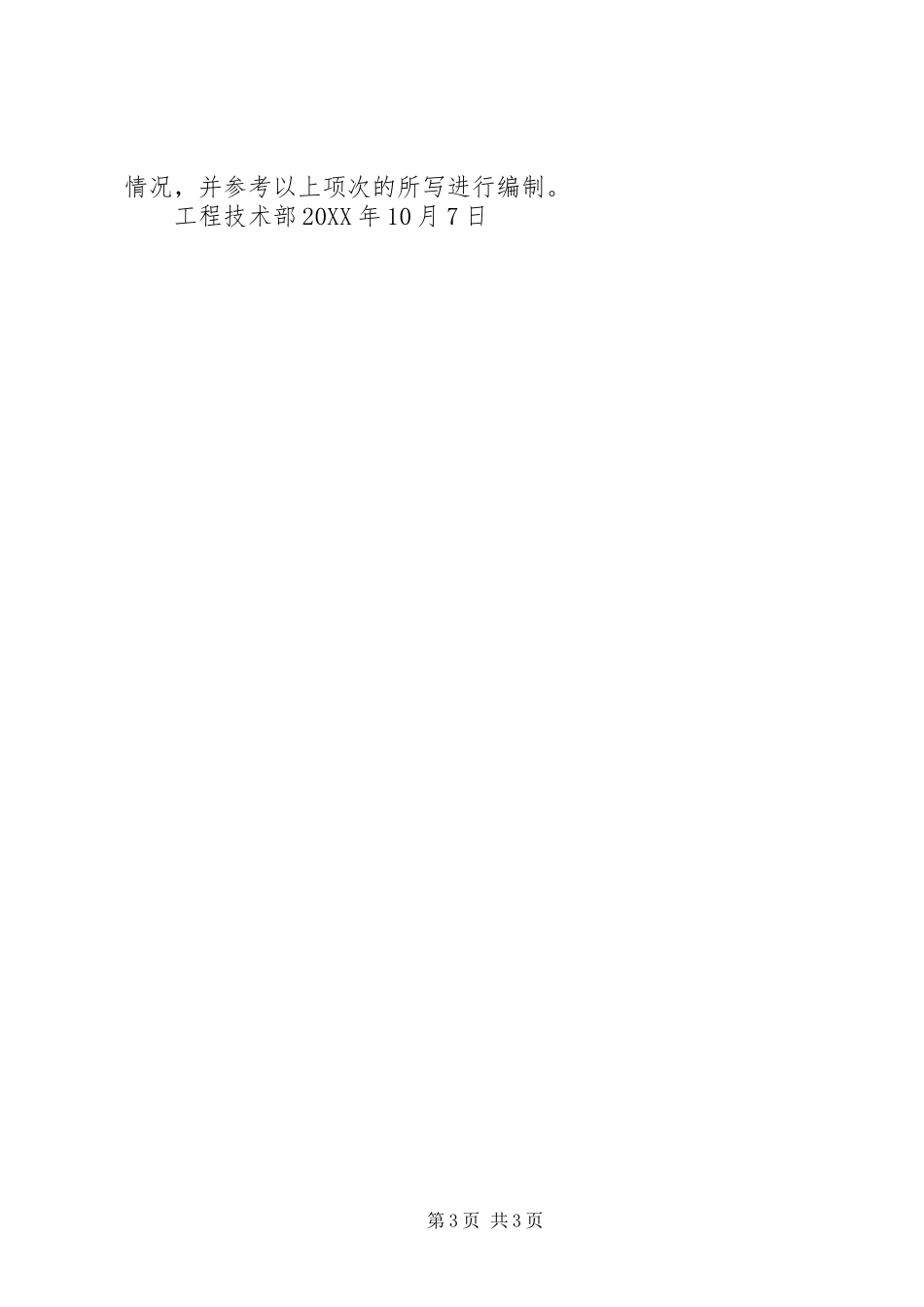

三下月进度计划安排下月进度计划的安排参照第一项汇报内容的格式进行编制
四质量、安全、文明施工情况1、质量情况1)检查所施工部位是否存在质量缺陷,如蜂窝、麻面、错台、挂帘、露筋、裂缝等;2)“三检制”执行情况;对规范、标准的学习情况;3)检查混凝土工程施工过程当中钢筋绑
