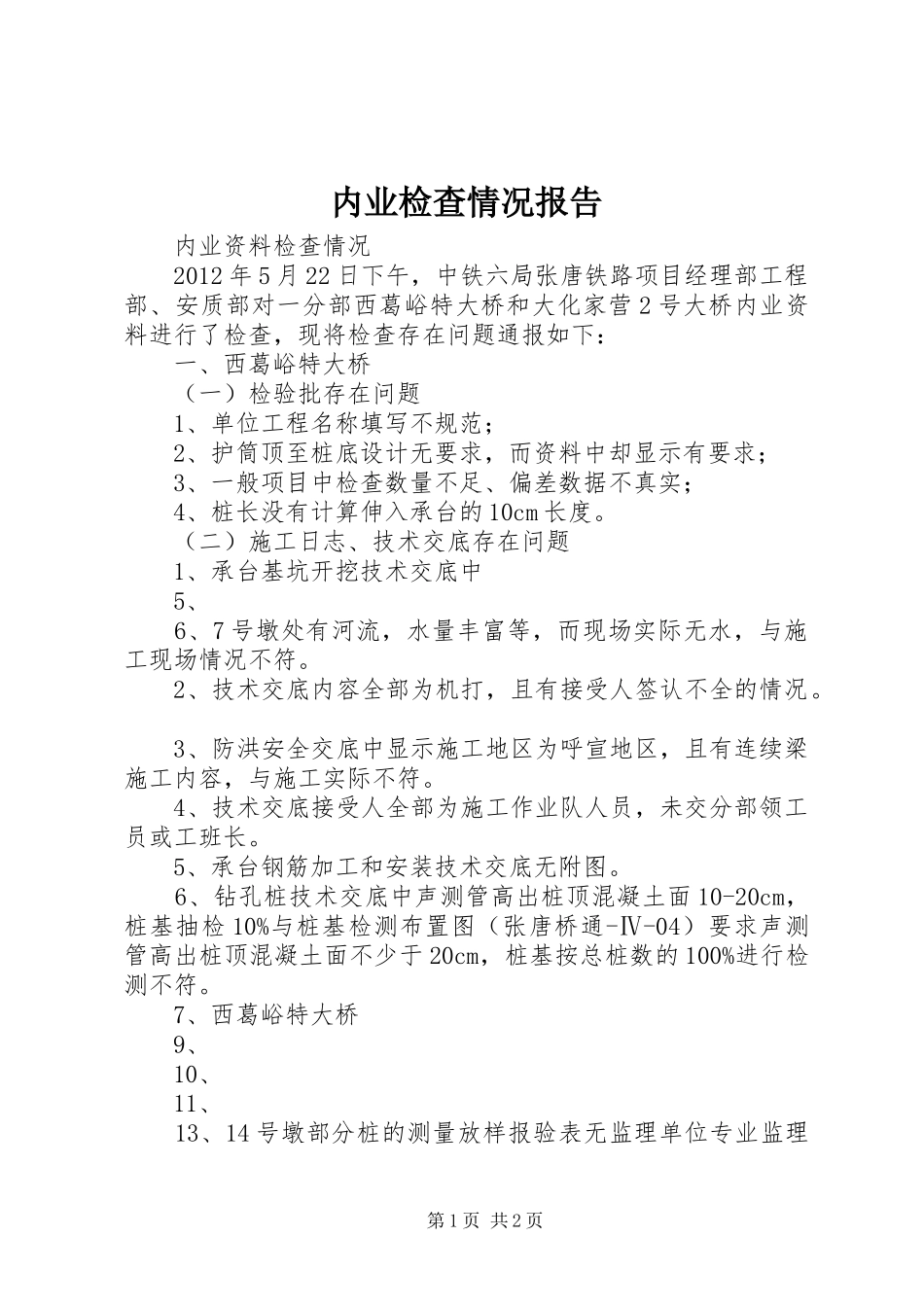

内业检查情况报告内业资料检查情况2012年5月22日下午,中铁六局张唐铁路项目经理部工程部、安质部对一分部西葛峪特大桥和大化家营2号大桥内业资料进行了检查,现将检查存在问题通报如下:一、西葛峪特大桥(一)检验批存在问题1、单位工程名称填写不规范;2、护筒顶至桩底设计无要求,而资料中却显示有要求;3、一般项目中检查数量不足、偏差数据不真实;4、桩长没有计算伸入承台的10cm长度
(二)施工日志、技术交底存在问题1、承台基坑开挖技术交底中5、6、7号墩处有河流,水量丰富等,而现场实际无水,与施工现场情况不符
2、技术交底内容全部为机打,且有接受人签认不全的情况
3、防洪安全交底中显示施工地区为呼宣地区,且有连续梁施工内容,与施工实际不符
4、技术交底接受人全部为施工作业队人员,未交分部领工员或工班长
5、承台钢筋加工和安装技术交底无附图
6、钻孔桩技术交底中声测管高出桩顶混凝土面10-20cm,桩基抽检10%与桩基检测布置图(张唐桥通-Ⅳ-04)要求声测管高出桩顶混凝土面不少于20cm,桩基按总桩数的100%进行检测不符

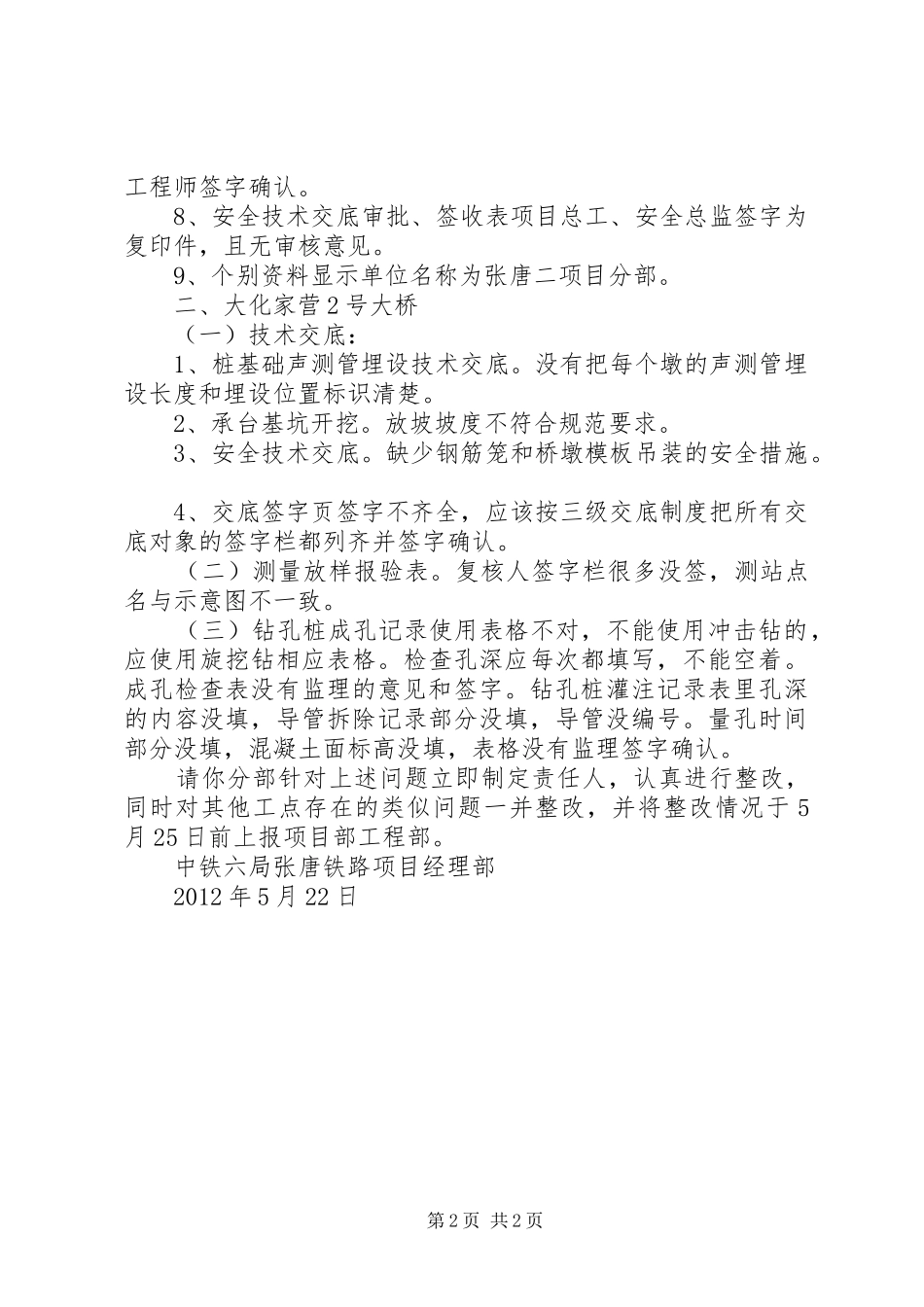

7、西葛峪特大桥9、10、11、13、14号墩部分桩的测量放样报验表无监理单位专业监理第1页共2页工程师签字确认
8、安全技术交底审批、签收表项目总工、安全总监签字为复印件,且无审核意见
9、个别资料显示单位名称为张唐二项目分部
二、大化家营2号大桥(一)技术交底:1、桩基础声测管埋设技术交底
没有把每个墩的声测管埋设长度和埋设位置标识清楚
2、承台基坑开挖
放坡坡度不符合规范要求
3、安全技术交底
缺少钢筋笼和桥墩模板吊装的安全措施
4、交底签字页签字不齐全,应该按三级交底制度把所有交底对象的签字栏都列齐并签字确认
(二)测量放样报验表
复核人签字栏很多没签,测站点名与示意图不一致
(三)钻孔桩成孔记录使用表格不对,不能使用冲击钻的,应使用旋挖钻相应表格
