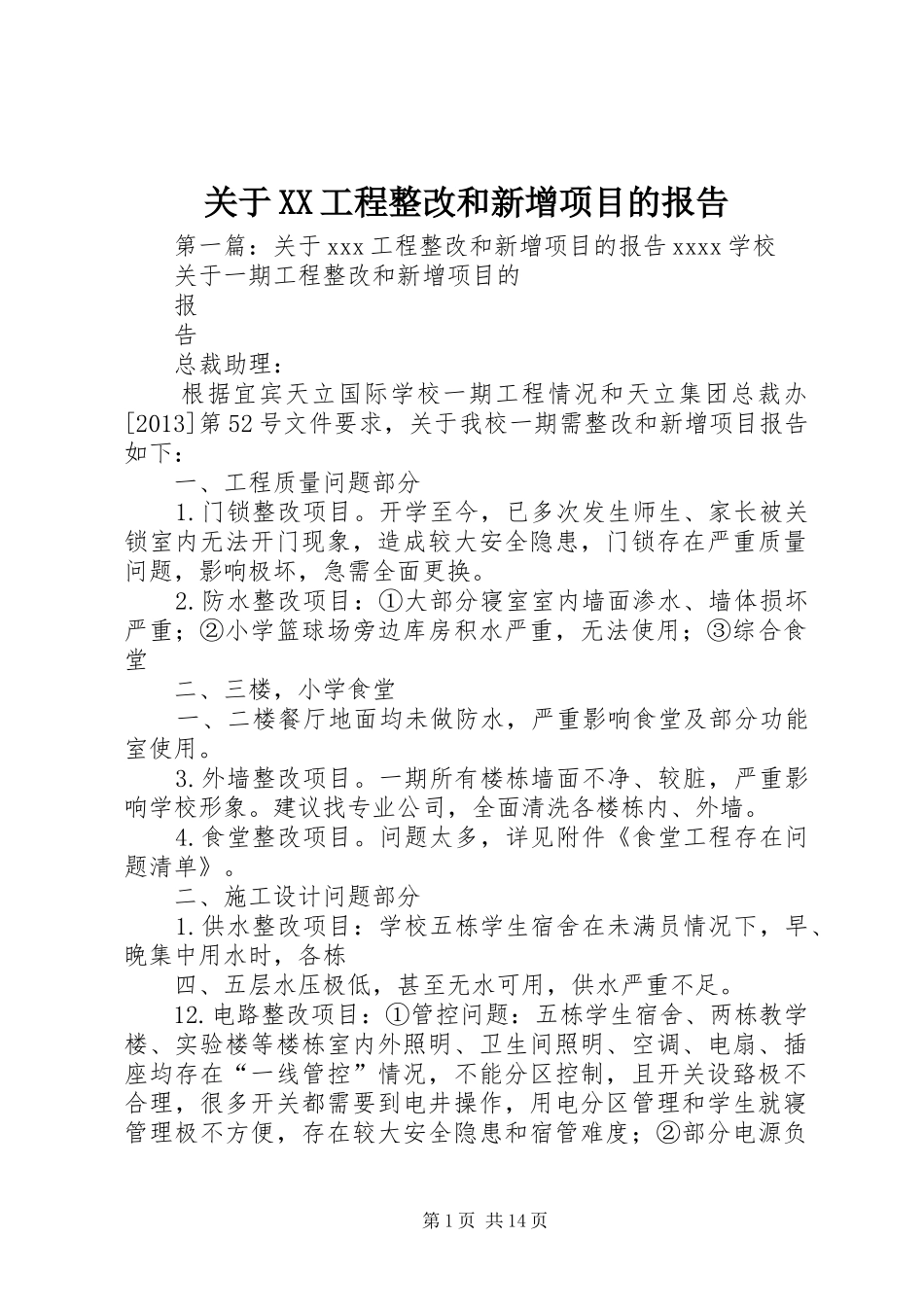

关于XX工程整改和新增项目的报告第一篇:关于xxx工程整改和新增项目的报告xxxx学校关于一期工程整改和新增项目的报告总裁助理:根据宜宾天立国际学校一期工程情况和天立集团总裁办[2013]第52号文件要求,关于我校一期需整改和新增项目报告如下:一、工程质量问题部分1
门锁整改项目
开学至今,已多次发生师生、家长被关锁室内无法开门现象,造成较大安全隐患,门锁存在严重质量问题,影响极坏,急需全面更换
防水整改项目:①大部分寝室室内墙面渗水、墙体损坏严重;②小学篮球场旁边库房积水严重,无法使用;③综合食堂二、三楼,小学食堂一、二楼餐厅地面均未做防水,严重影响食堂及部分功能室使用
外墙整改项目
一期所有楼栋墙面不净、较脏,严重影响学校形象
建议找专业公司,全面清洗各楼栋内、外墙
食堂整改项目
问题太多,详见附件《食堂工程存在问题清单》
二、施工设计问题部分1
供水整改项目:学校五栋学生宿舍在未满员情况下,早、晚集中用水时,各栋四、五层水压极低,甚至无水可用,供水严重不足
电路整改项目:①管控问题:五栋学生宿舍、两栋教学楼、实验楼等楼栋室内外照明、卫生间照明、空调、电扇、插座均存在“一线管控”情况,不能分区控制,且开关设臵极不合理,很多开关都需要到电井操作,用电分区管理和学生就寝管理极不方便,存在较大安全隐患和宿管难度;②部分电源负第1页共14页荷不足问题:生活馆、小学科创室、校门led等电源负荷不能满足使用需求,急需改造线路;③钢琴室地插设计不合理,急需整改
照明整改项目
校园路灯较多,但亮度不够;中、小学运动场均无照明,夜间一片漆黑,存在较大安全隐患
要求在中、小学运动场增设高杆灯,确保运动场安全监管
另根据项目部有关工程师建议,可更换校园公共照明为led灯具降低运行及维修成本
周界安防整改项目

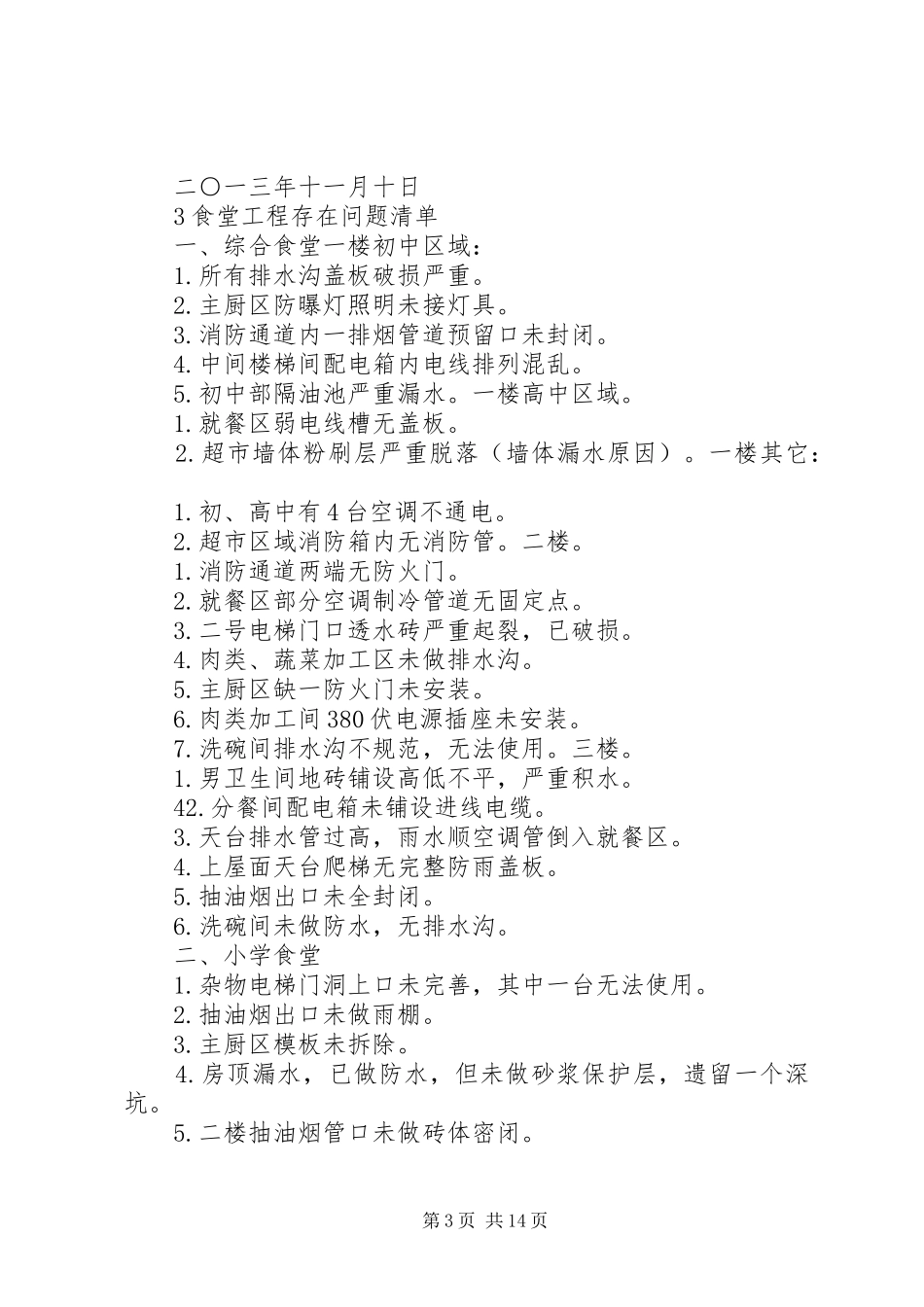

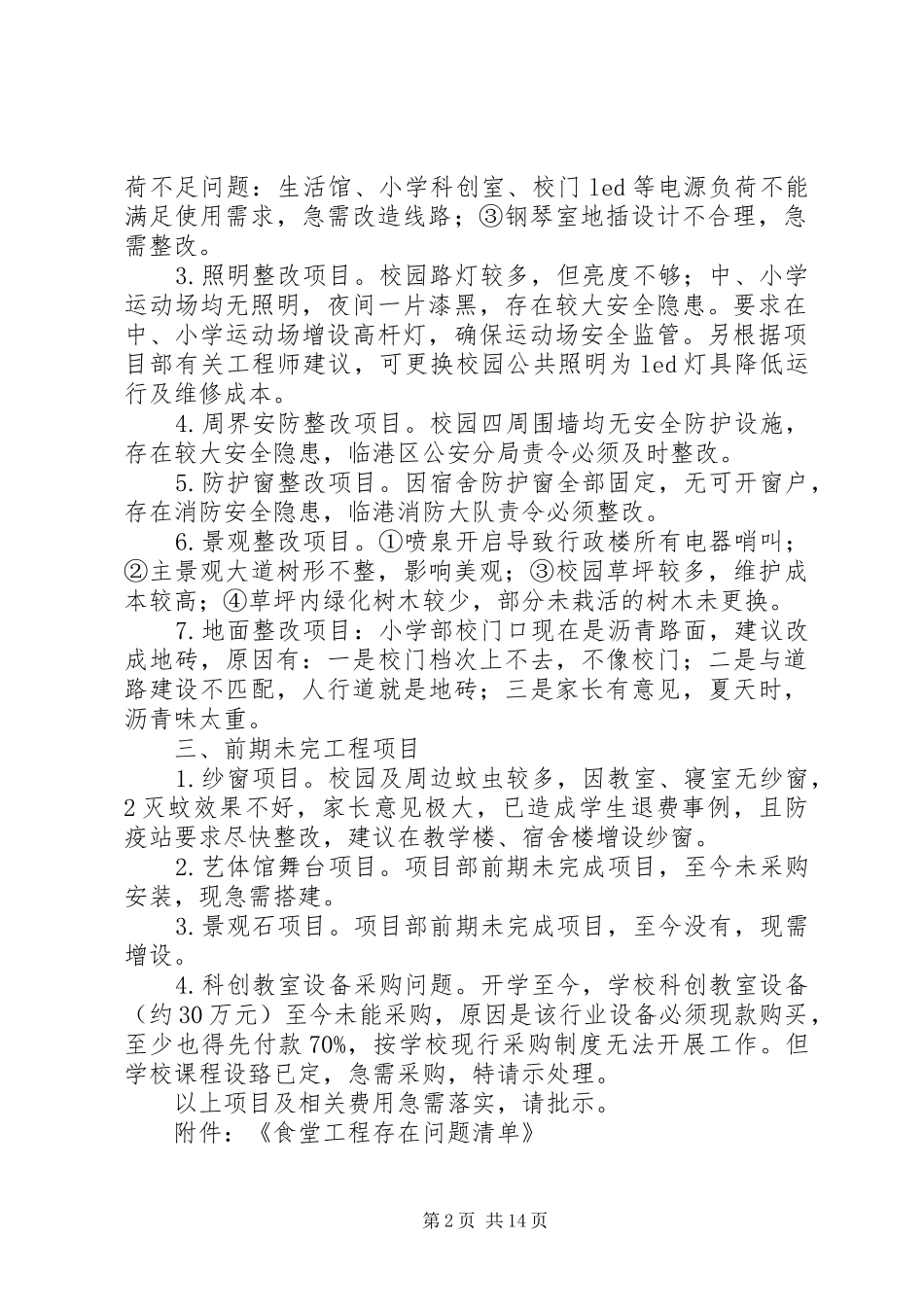

校园四周围墙均无安全防护设施,存在较大安全隐患,临港区公安
