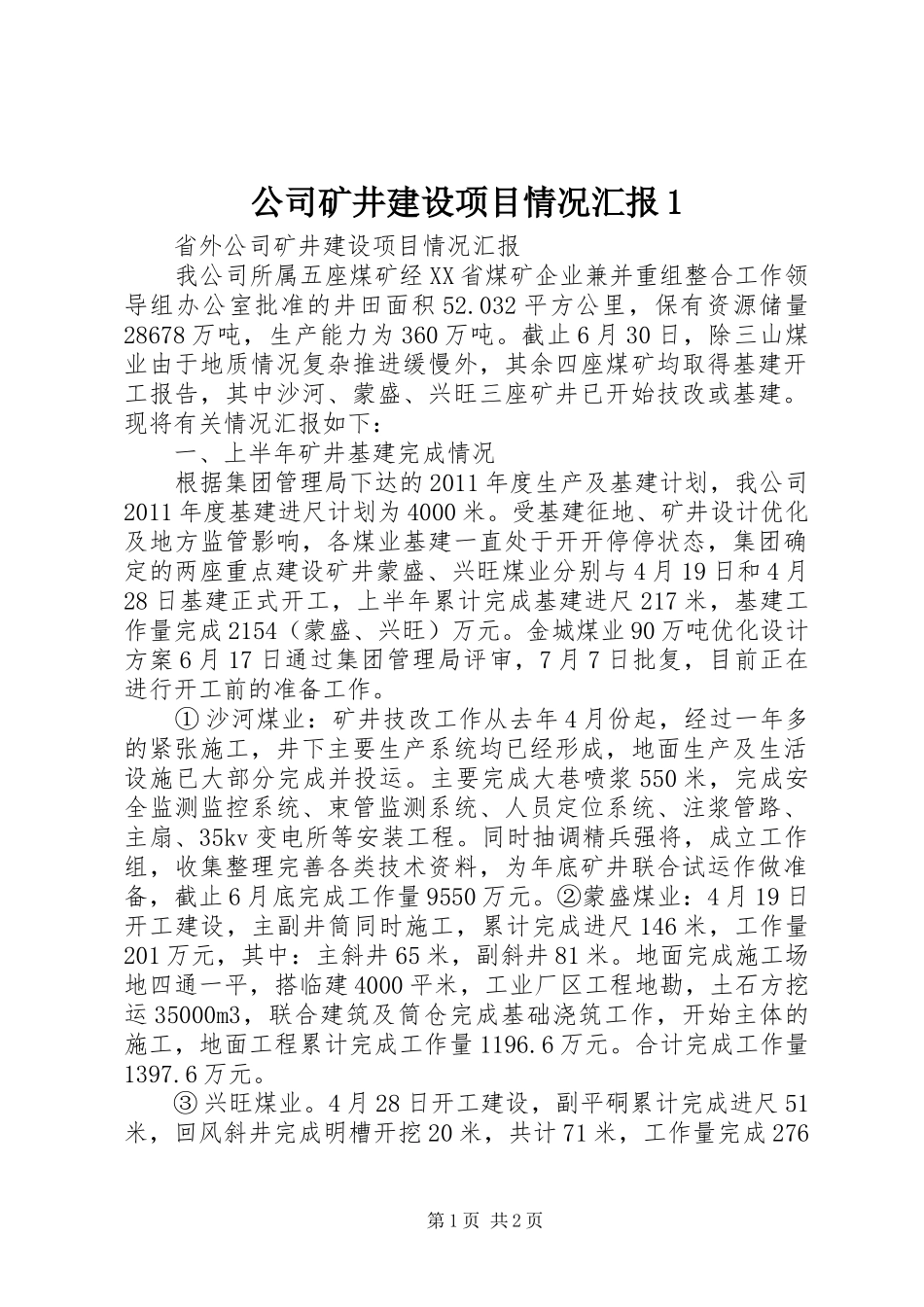

公司矿井建设项目情况汇报1省外公司矿井建设项目情况汇报我公司所属五座煤矿经XX省煤矿企业兼并重组整合工作领导组办公室批准的井田面积52
032平方公里,保有资源储量28678万吨,生产能力为360万吨
截止6月30日,除三山煤业由于地质情况复杂推进缓慢外,其余四座煤矿均取得基建开工报告,其中沙河、蒙盛、兴旺三座矿井已开始技改或基建
现将有关情况汇报如下:一、上半年矿井基建完成情况根据集团管理局下达的2011年度生产及基建计划,我公司2011年度基建进尺计划为4000米
受基建征地、矿井设计优化及地方监管影响,各煤业基建一直处于开开停停状态,集团确定的两座重点建设矿井蒙盛、兴旺煤业分别与4月19日和4月28日基建正式开工,上半年累计完成基建进尺217米,基建工作量完成2154(蒙盛、兴旺)万元
金城煤业90万吨优化设计方案6月17日通过集团管理局评审,7月7日批复,目前正在进行开工前的准备工作
①沙河煤业:矿井技改工作从去年4月份起,经过一年多的紧张施工,井下主要生产系统均已经形成,地面生产及生活设施已大部分完成并投运
主要完成大巷喷浆550米,完成安全监测监控系统、束管监测系统、人员定位系统、注浆管路、主扇、35kv变电所等安装工程
同时抽调精兵强将,成立工作组,收集整理完善各类技术资料,为年底矿井联合试运作做准备,截止6月底完成工作量9550万元
②蒙盛煤业:4月19日开工建设,主副井筒同时施工,累计完成进尺146米,工作量201万元,其中:主斜井65米,副斜井81米
地面完成施工场地四通一平,搭临建4000平米,工业厂区工程地勘,土石方挖运35000m3,联合建筑及筒仓完成基础浇筑工作,开始主体的施工,地面工程累计完成工作量1196
合计完成工作量1397
4月28日开工建设,副平硐累计完成进尺51米,回风斜井完成明槽开挖20米,共计71米,
