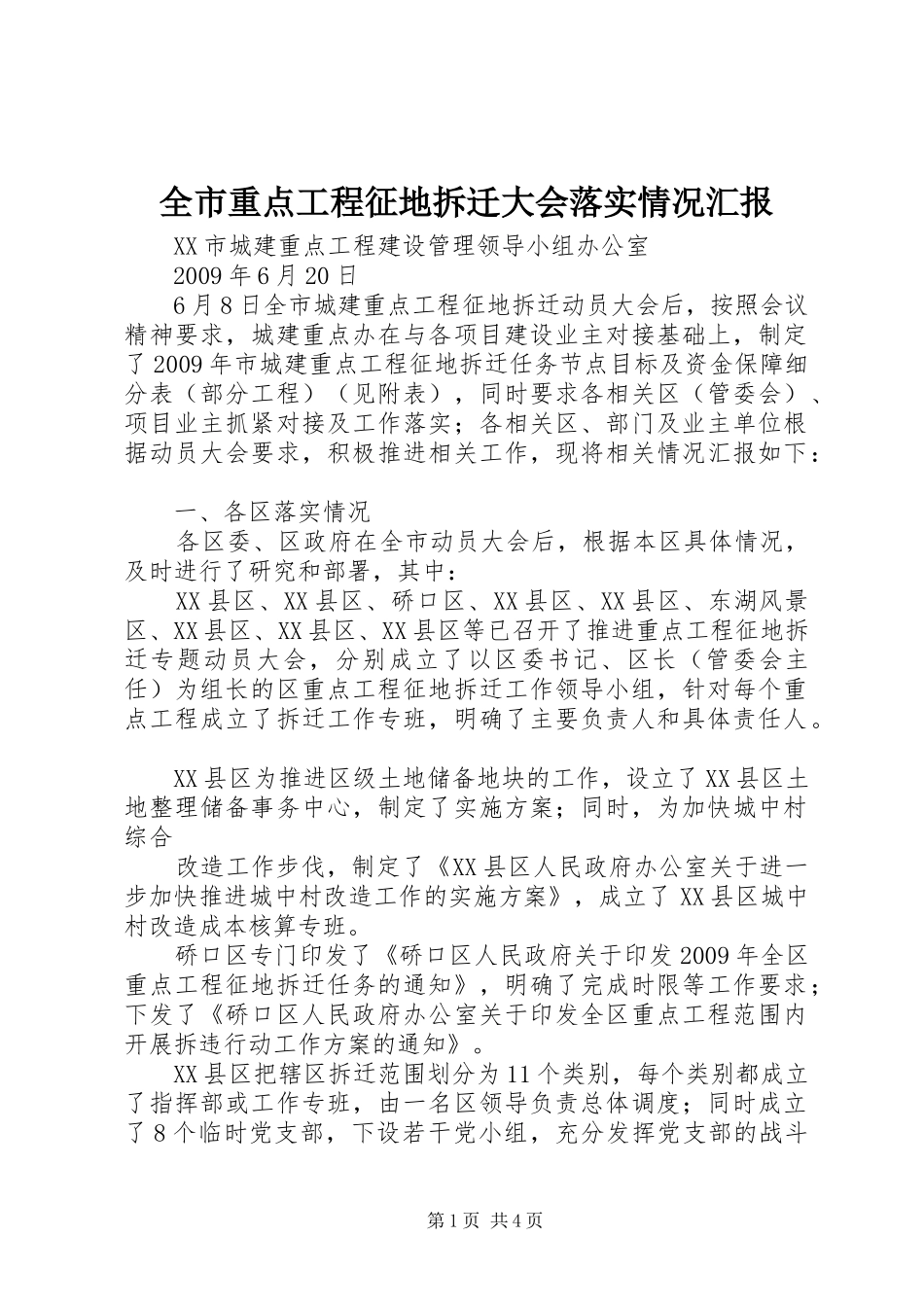

全市重点工程征地拆迁大会落实情况汇报XX市城建重点工程建设管理领导小组办公室2009年6月20日6月8日全市城建重点工程征地拆迁动员大会后,按照会议精神要求,城建重点办在与各项目建设业主对接基础上,制定了2009年市城建重点工程征地拆迁任务节点目标及资金保障细分表(部分工程)(见附表),同时要求各相关区(管委会)、项目业主抓紧对接及工作落实;各相关区、部门及业主单位根据动员大会要求,积极推进相关工作,现将相关情况汇报如下:一、各区落实情况各区委、区政府在全市动员大会后,根据本区具体情况,及时进行了研究和部署,其中:XX县区、XX县区、硚口区、XX县区、XX县区、东湖风景区、XX县区、XX县区、XX县区等已召开了推进重点工程征地拆迁专题动员大会,分别成立了以区委书记、区长(管委会主任)为组长的区重点工程征地拆迁工作领导小组,针对每个重点工程成立了拆迁工作专班,明确了主要负责人和具体责任人
XX县区为推进区级土地储备地块的工作,设立了XX县区土地整理储备事务中心,制定了实施方案;同时,为加快城中村综合改造工作步伐,制定了《XX县区人民政府办公室关于进一步加快推进城中村改造工作的实施方案》,成立了XX县区城中村改造成本核算专班
硚口区专门印发了《硚口区人民政府关于印发2009年全区重点工程征地拆迁任务的通知》,明确了完成时限等工作要求;下发了《硚口区人民政府办公室关于印发全区重点工程范围内开展拆违行动工作方案的通知》
XX县区把辖区拆迁范围划分为11个类别,每个类别都成立了指挥部或工作专班,由一名区领导负责总体调度;同时成立了8个临时党支部,下设若干党小组,充分发挥党支部的战斗第1页共4页堡垒作用和党员的带头示范作用,并专门召开拆迁人员的培训大会
XX县区区委办公室、区政府办公室联合印发了《2009年重点工程征地拆迁责任分解表》,把征地拆迁任务下达到各街道、乡、镇,并结合XX县区
