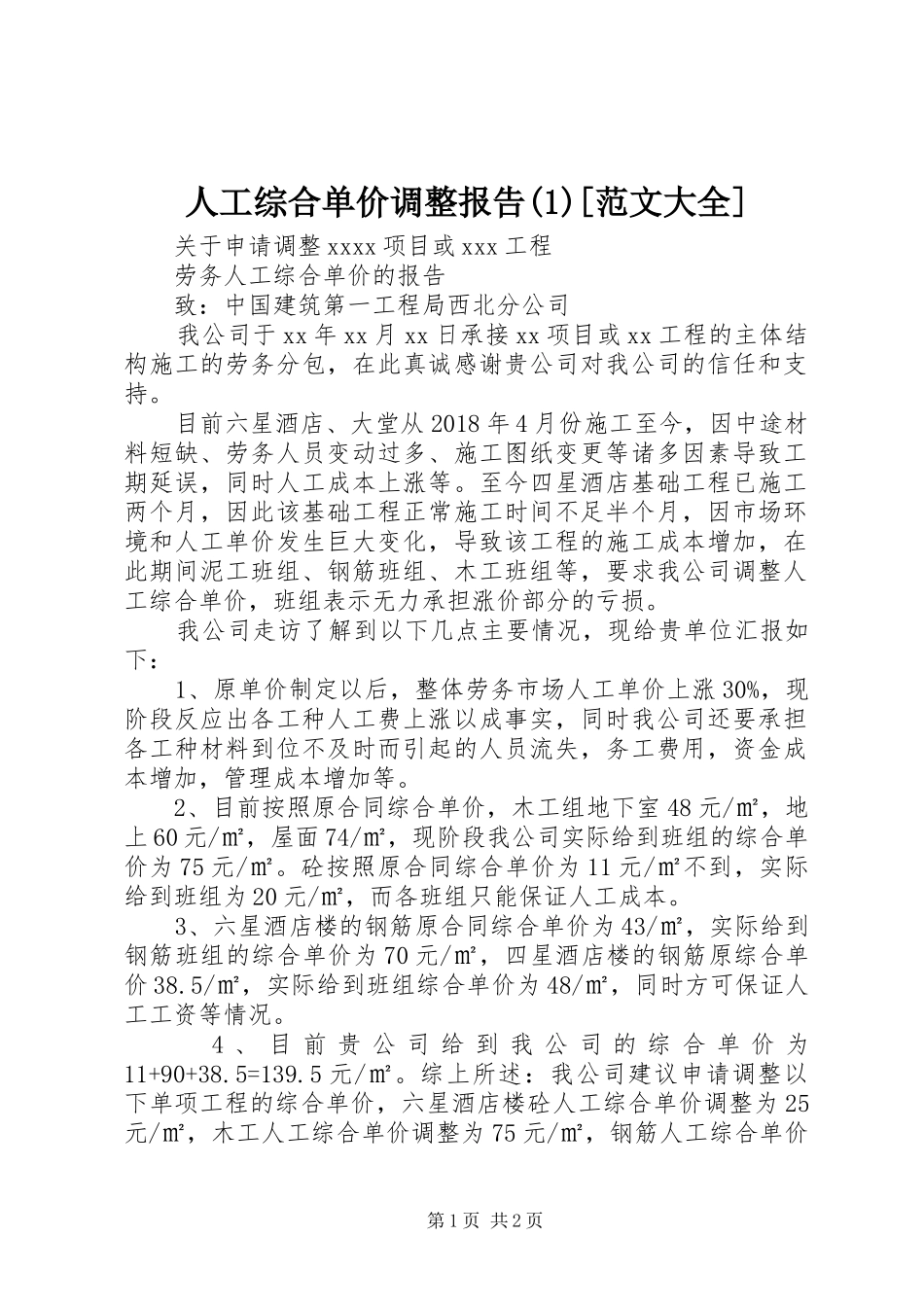

人工综合单价调整报告(1)[范文大全]关于申请调整xxxx项目或xxx工程劳务人工综合单价的报告致:中国建筑第一工程局西北分公司我公司于xx年xx月xx日承接xx项目或xx工程的主体结构施工的劳务分包,在此真诚感谢贵公司对我公司的信任和支持
目前六星酒店、大堂从2018年4月份施工至今,因中途材料短缺、劳务人员变动过多、施工图纸变更等诸多因素导致工期延误,同时人工成本上涨等
至今四星酒店基础工程已施工两个月,因此该基础工程正常施工时间不足半个月,因市场环境和人工单价发生巨大变化,导致该工程的施工成本增加,在此期间泥工班组、钢筋班组、木工班组等,要求我公司调整人工综合单价,班组表示无力承担涨价部分的亏损
我公司走访了解到以下几点主要情况,现给贵单位汇报如下:1、原单价制定以后,整体劳务市场人工单价上涨30%,现阶段反应出各工种人工费上涨以成事实,同时我公司还要承担各工种材料到位不及时而引起的人员流失,务工费用,资金成本增加,管理成本增加等
2、目前按照原合同综合单价,木工组地下室48元/㎡,地上60元/㎡,屋面74/㎡,现阶段我公司实际给到班组的综合单价为75元/㎡
砼按照原合同综合单价为11元/㎡不到,实际给到班组为20元/㎡,而各班组只能保证人工成本
3、六星酒店楼的钢筋原合同综合单价为43/㎡,实际给到钢筋班组的综合单价为70元/㎡,四星酒店楼的钢筋原综合单价38
5/㎡,实际给到班组综合单价为48/㎡,同时方可保证人工工资等情况
4、目前贵公司给到我公司的综合单价为11+90+38

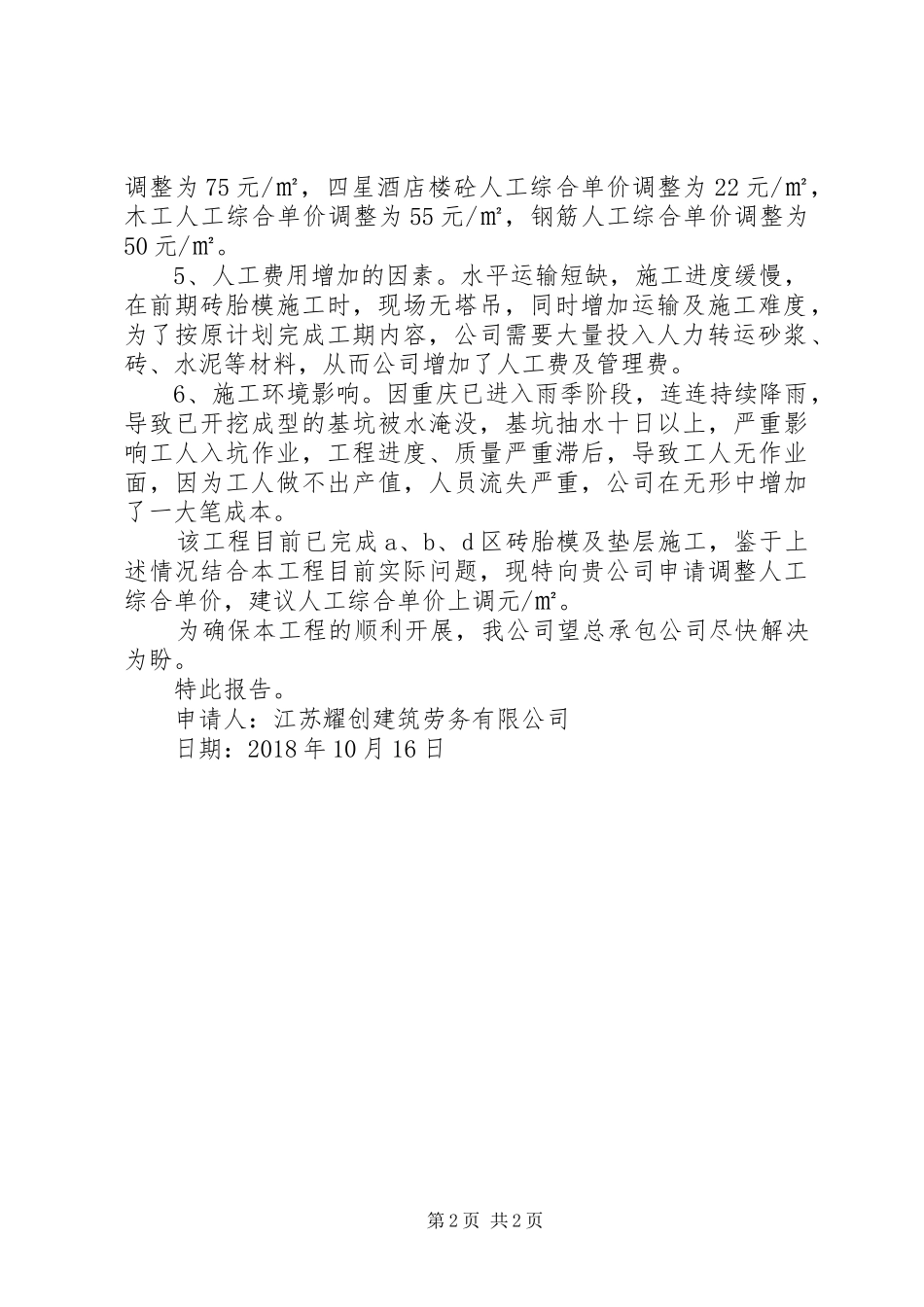

综上所述:我公司建议申请调整以下单项工程的综合单价,六星酒店楼砼人工综合单价调整为25元/㎡,木工人工综合单价调整为75元/㎡,钢筋人工综合单价第1页共2页调整为75元/㎡,四星酒店楼砼人工综合单价调整为22元/㎡,木工人工综合单价调整为55元/㎡,钢筋人工综合单价调
