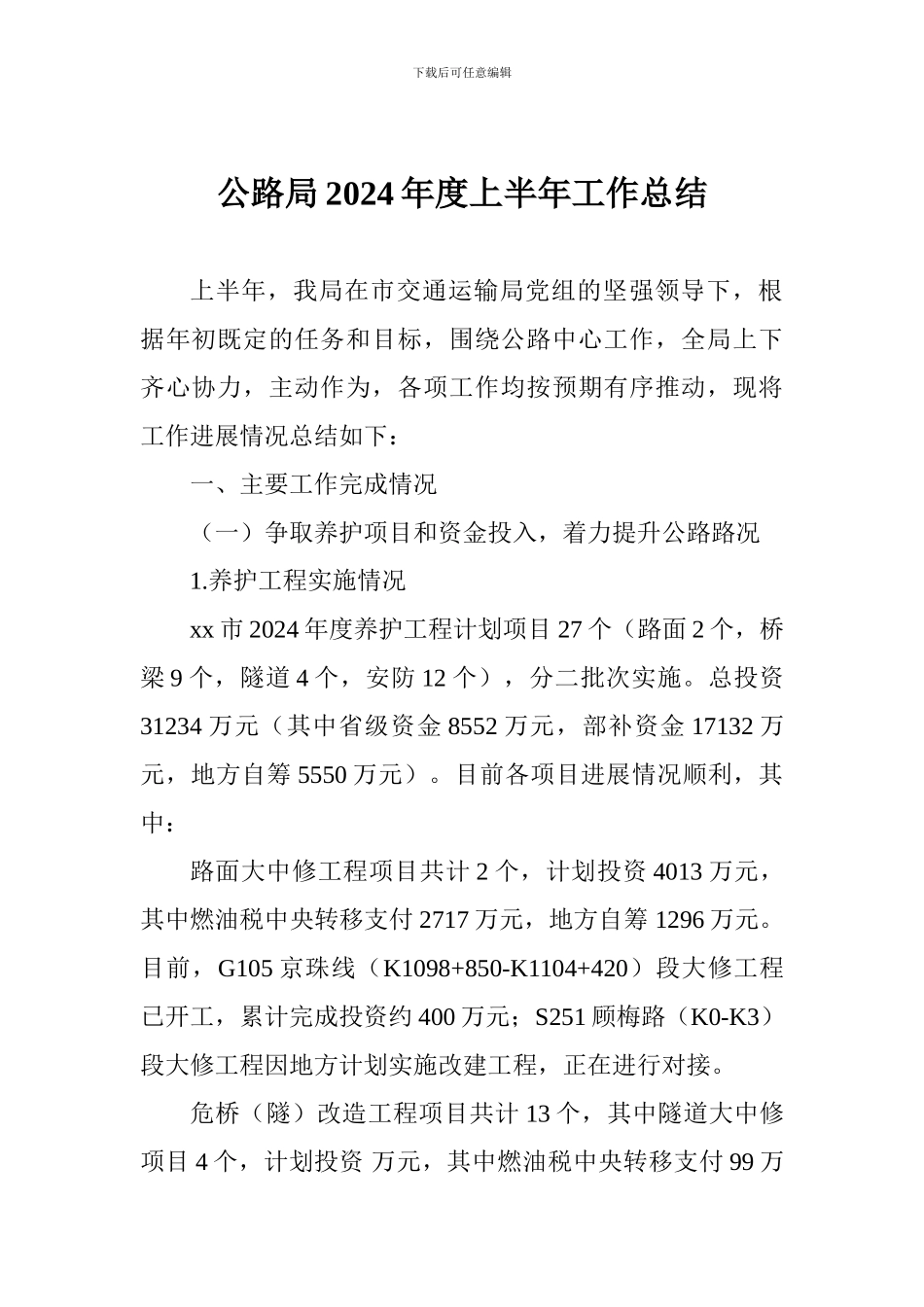

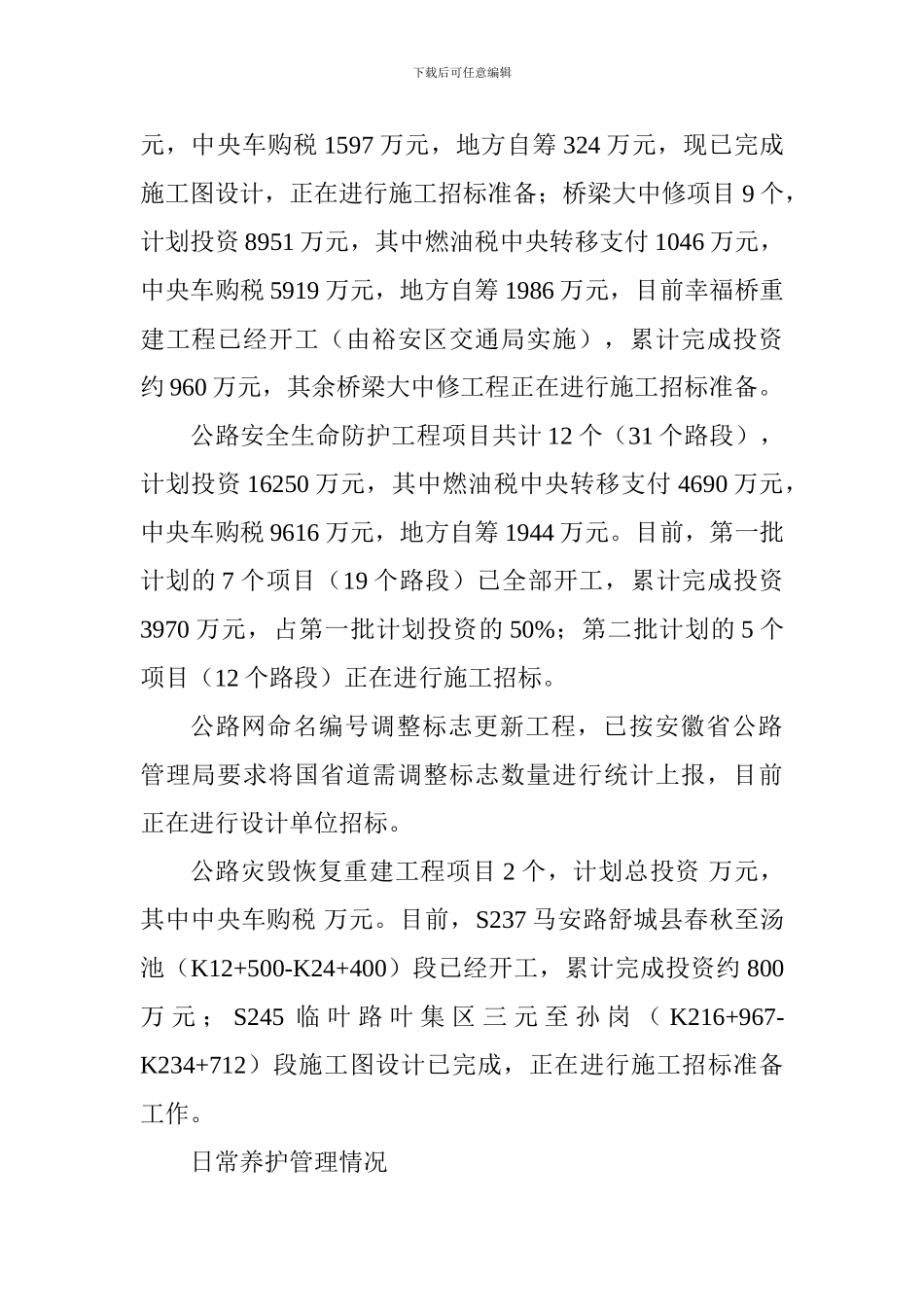

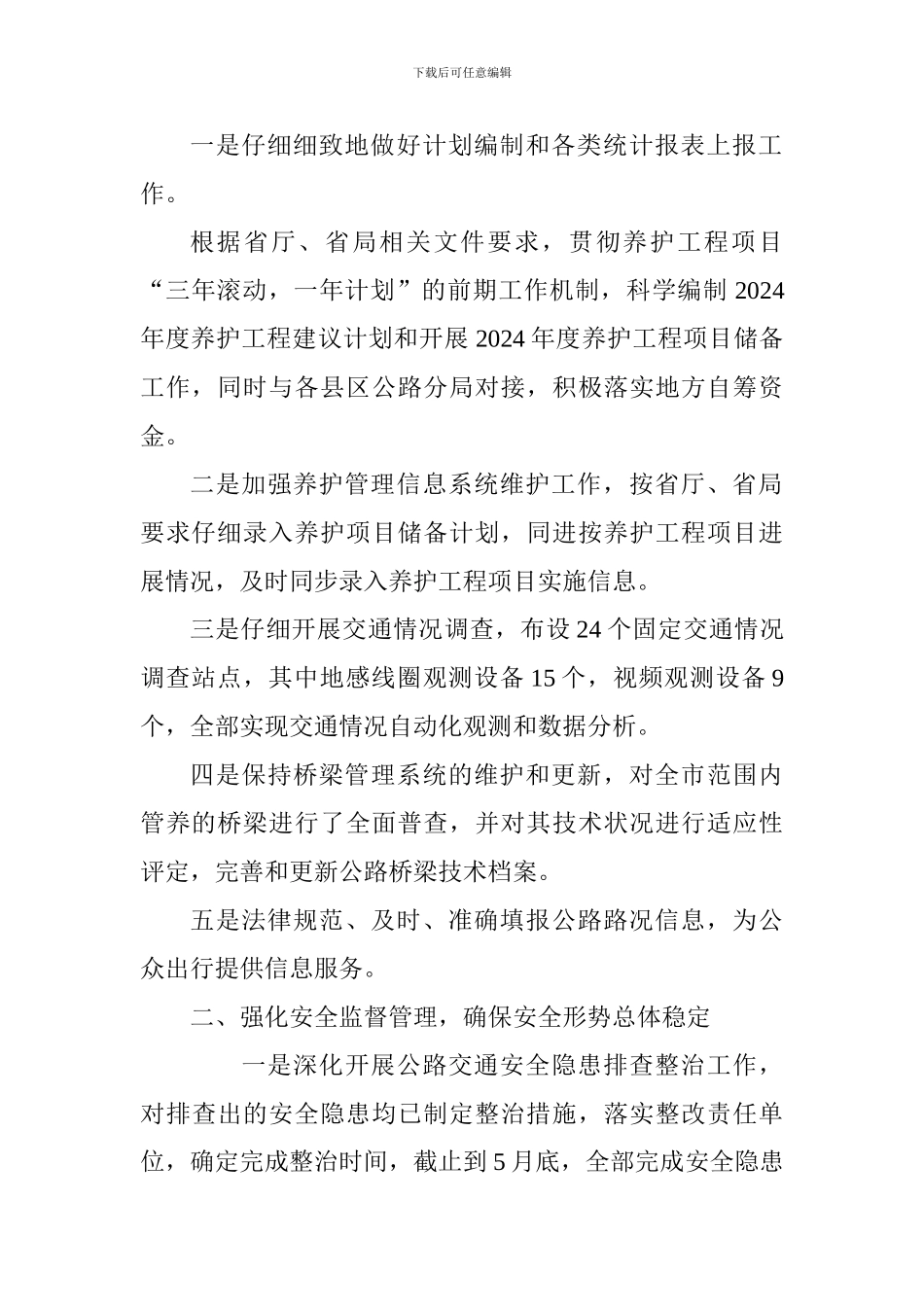

下载后可任意编辑公路局2024年度上半年工作总结上半年,我局在市交通运输局党组的坚强领导下,根据年初既定的任务和目标,围绕公路中心工作,全局上下齐心协力,主动作为,各项工作均按预期有序推动,现将工作进展情况总结如下:一、主要工作完成情况(一)争取养护项目和资金投入,着力提升公路路况1.养护工程实施情况xx市2024年度养护工程计划项目27个(路面2个,桥梁9个,隧道4个,安防12个),分二批次实施。总投资31234万元(其中省级资金8552万元,部补资金17132万元,地方自筹5550万元)。目前各项目进展情况顺利,其中:路面大中修工程项目共计2个,计划投资4013万元,其中燃油税中央转移支付2717万元,地方自筹1296万元。目前,G105京珠线(K1098+850-K1104+420)段大修工程已开工,累计完成投资约400万元;S251顾梅路(K0-K3)段大修工程因地方计划实施改建工程,正在进行对接。危桥(隧)改造工程项目共计13个,其中隧道大中修项目4个,计划投资万元,其中燃油税中央转移支付99万下载后可任意编辑元,中央车购税1597万元,地方自筹324万元,现已完成施工图设计,正在进行施工招标准备;桥梁大中修项目9个,计划投资8951万元,其中燃油税中央转移支付1046万元,中央车购税5919万元,地方自筹1986万元,目前幸福桥重建工程已经开工(由裕安区交通局实施),累计完成投资约960万元,其余桥梁大中修工程正在进行施工招标准备。公路安全生命防护工程项目共计12个(31个路段),计划投资16250万元,其中燃油税中央转移支付4690万元,中央车购税9616万元,地方自筹1944万元。目前,第一批计划的7个项目(19个路段)已全部开工,累计完成投资3970万元,占第一批计划投资的50%;第二批计划的5个项目(12个路段)正在进行施工招标。公路网命名编号调整标志更新工程,已按安徽省公路管理局要求将国省道需调整标志数量进行统计上报,目前正在进行设计单位招标。公路灾毁恢复重建工程项目2个,计划总投资万元,其中中央车购税万元。目前,S237马安路舒城县春秋至汤池(K12+500-K24+400)段已经开工,累计完成投资约800万元;S245临叶路叶集区三元至孙岗(K216+967-K234+712)段施工图设计已完成,正在进行施工招标准备工作。日常养护管理情况下载后可任意编辑一是仔细细致地做好计划编制和各类统计报表上报工作。根据省厅、省局相关文件要求,贯彻养护工程项目“三年滚动,一年计划”的前期工作机制,科学编制2024年度养护工程建议计划和开展2024年度养护工程项目储备工作,同时与各县区公路分局对接,积极落实地方自筹资金。二是加强养护管理信息系统维护工作,按省厅、省局要求仔细录入养护项目储备计划,同进按养护工程项目进展情况,及时同步录入养护工程项目实施信息。三是仔细开展交通情况调查,布设24个固定交通情况调查站点,其中地感线圈观测设备15个,视频观测设备9个,全部实现交通情况自动化观测和数据分析。四是保持桥梁管理系统的维护和更新,对全市范围内管养的桥梁进行了全面普查,并对其技术状况进行适应性评定,完善和更新公路桥梁技术档案。五是法律规范、及时、准确填报公路路况信息,为公众出行提供信息服务。二、强化安全监督管理,确保安全形势总体稳定一是深化开展公路交通安全隐患排查整治工作,对排查出的安全隐患均已制定整治措施,落实整改责任单位,确定完成整治时间,截止到5月底,全部完成安全隐患下载后可任意编辑整治工作。二是强化对全市公路安全生产工作的行业指导。坚持安全生产季度例会制度,召集全各县区公路部门先后召开了2次安全生产工作例会。局领导班子成员分县区包保负责,对各县区公路分局春节春运期间、“五一”及汛期安全生产工作分别进行了2次督查指导活动。6月26日,我们还召开了安全生产攻坚行动动员会暨夏季安全生产专题会议,部署安排了在公路系统开展公路隐患大排查大整改工作。三是加大安全生命防护工程建设。目前,G105、G312、G237等546公里国省干线公路安全生命防护工程正在施工,估计8月底完成;G206、G529、G346、S237、S241等329公里国省干线公路安全生命防护工程(第二批)正在进行设计、招标等前期准备工作。四是不断...
