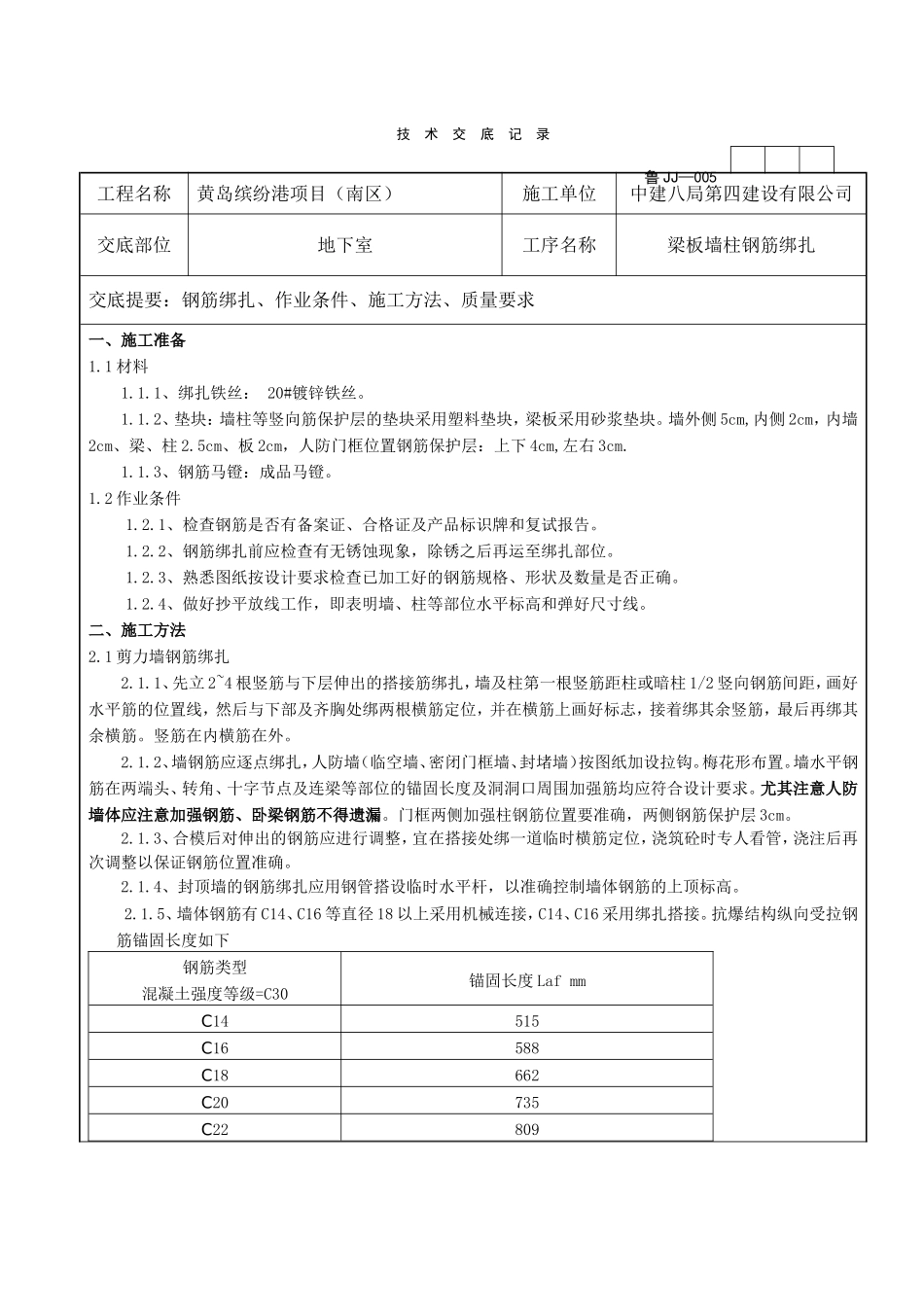

技术交底记录工程名称黄岛缤纷港项目(南区)施工单位中建八局第四建设有限公司交底部位地下室工序名称梁板墙柱钢筋绑扎交底提要:钢筋绑扎、作业条件、施工方法、质量要求一、施工准备1
1、绑扎铁丝:20#镀锌铁丝
2、垫块:墙柱等竖向筋保护层的垫块采用塑料垫块,梁板采用砂浆垫块
墙外侧5cm,内侧2cm,内墙2cm、梁、柱2
5cm、板2cm,人防门框位置钢筋保护层:上下4cm,左右3cm
3、钢筋马镫:成品马镫
2作业条件1
1、检查钢筋是否有备案证、合格证及产品标识牌和复试报告
2、钢筋绑扎前应检查有无锈蚀现象,除锈之后再运至绑扎部位
3、熟悉图纸按设计要求检查已加工好的钢筋规格、形状及数量是否正确
4、做好抄平放线工作,即表明墙、柱等部位水平标高和弹好尺寸线

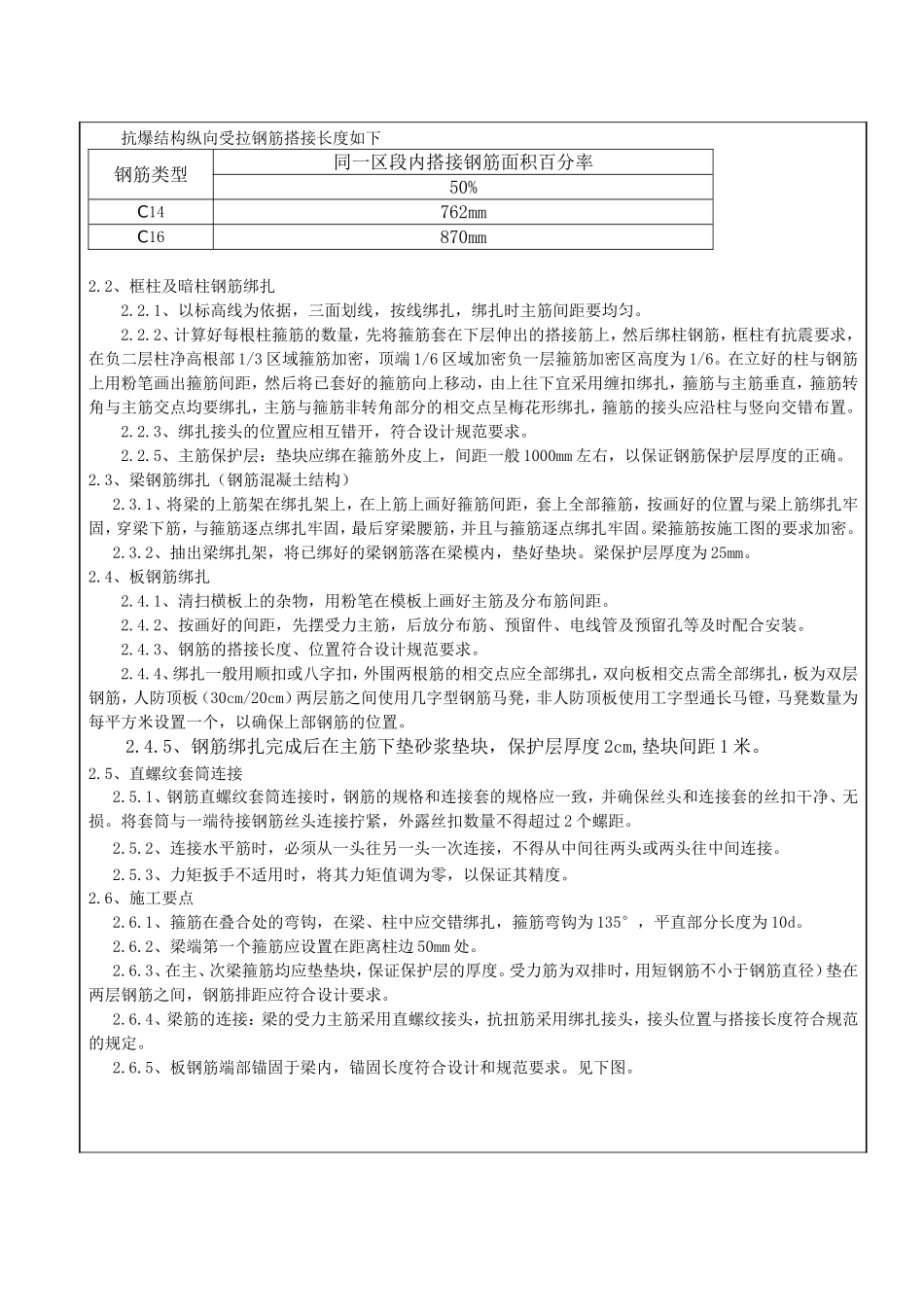

二、施工方法2
1剪力墙钢筋绑扎2
1、先立2~4根竖筋与下层伸出的搭接筋绑扎,墙及柱第一根竖筋距柱或暗柱1/2竖向钢筋间距,画好水平筋的位置线,然后与下部及齐胸处绑两根横筋定位,并在横筋上画好标志,接着绑其余竖筋,最后再绑其余横筋
竖筋在内横筋在外
2、墙钢筋应逐点绑扎,人防墙(临空墙、密闭门框墙、封堵墙)按图纸加设拉钩
墙水平钢筋在两端头、转角、十字节点及连梁等部位的锚固长度及洞洞口周围加强筋均应符合设计要求
尤其注意人防墙体应注意加强钢筋、卧梁钢筋不得遗漏
门框两侧加强柱钢筋位置要准确,两侧钢筋保护层3cm
3、合模后对伸出的钢筋应进行调整,宜在搭接处绑一道临时横筋定位,浇筑砼时专人看管,浇注后再次调整以保证钢筋位置准确
4、封顶墙的钢筋绑扎应用钢管搭设临时水平杆,以准确控制墙体钢筋的上顶标高
5、墙体钢筋有C14、C16等直径18以上采用机械连接,C14、C16采用绑扎搭接

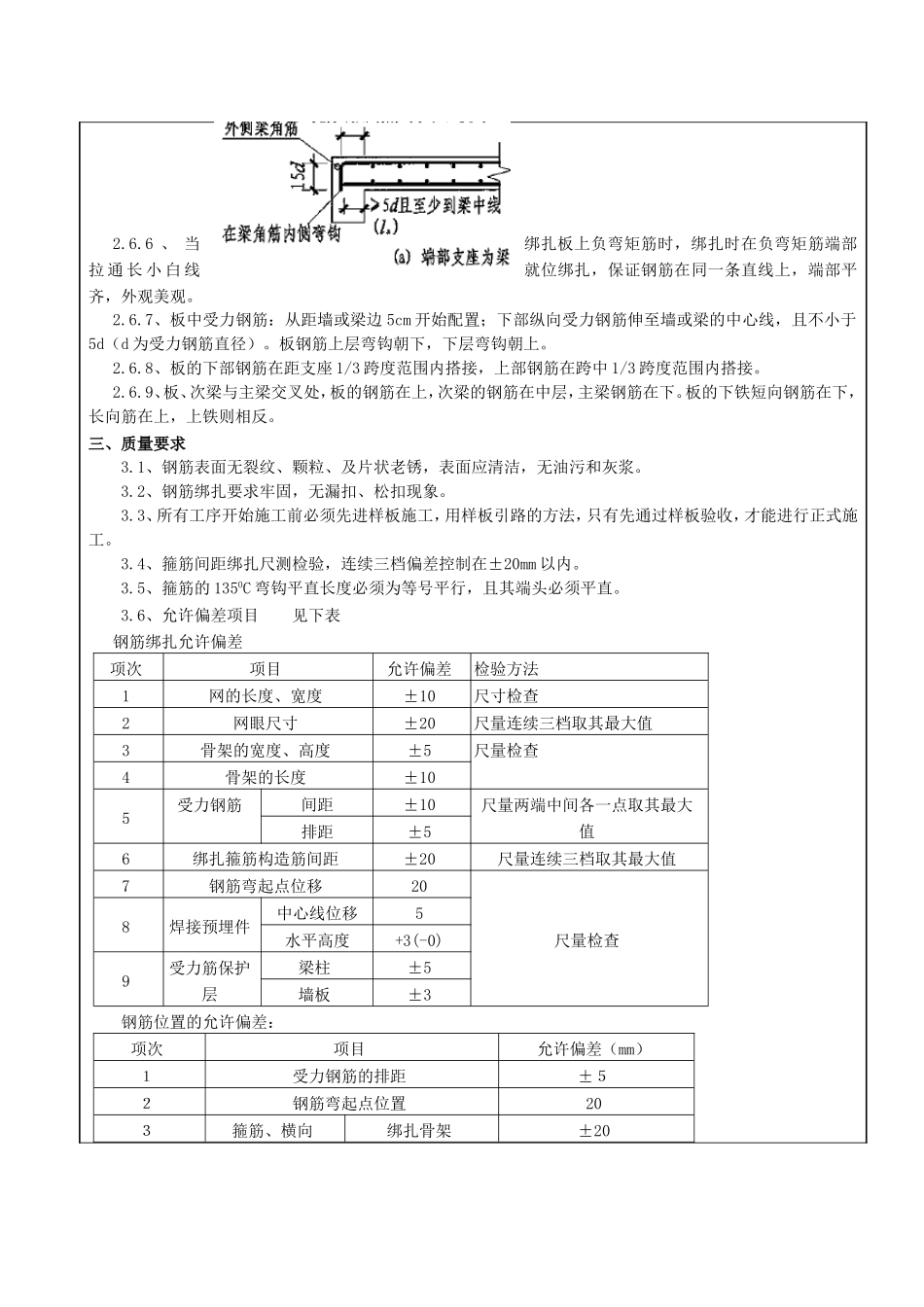

抗爆结构纵向受拉钢筋锚固长度如
