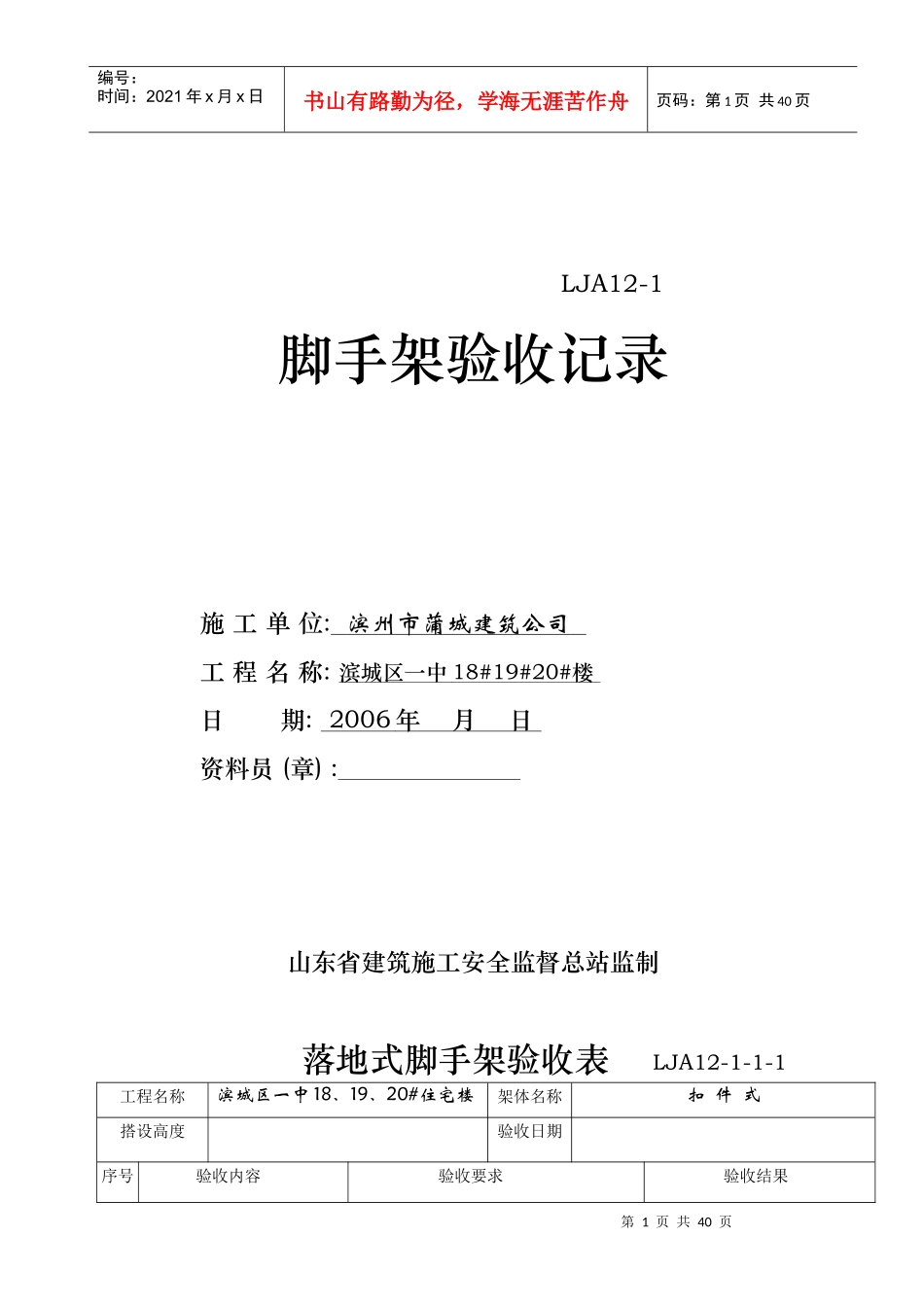

第1页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共40页LJA12-1脚手架验收记录施工单位:滨州市蒲城建筑公司工程名称:滨城区一中18#19#20#楼日期:2006年月日资料员(章):山东省建筑施工安全监督总站监制落地式脚手架验收表LJA12-1-1-1工程名称滨城区一中18、19、20#住宅楼架体名称扣件式搭设高度验收日期序号验收内容验收要求验收结果第2页共40页第1页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共40页1施工方案专项施工方案设计计算书内容全面,指导施工,手续完备,符合规定,计算准确
符合要求2立杆基础基础钢底座垫木纵横向扫地杆排水措施夯实、整平,按设计执行15cmX15cmX0
8cm的钢板20cm宽、5cm厚、4m长距地面200mm处连续设置架底处不得有积水符合要求3架体拉接硬拉接软硬拉接4X6m一道里外,φ48mm钢管,500mm长夹紧,拉在立杆上
软硬拉接的验收要求是低架用φ6
5mm钢筋与钢管同时使用拉在立杆上
符合要求4杆件间距与剪刀撑立杆间距大横杆间距小横杆间距剪刀撑宽度、角度剪刀撑间距剪刀撑高度横向支撑承重架1
5m承重架1
5m,脚手板0
75m跨4-5空,450-600设一组9-15cm设一组沿脚手架高度连续设置25cm高架设置,纵向间距15m符合要求5脚手板与防护栏杆脚手板种类脚手板规格脚手板铺设密目网封闭网边连接施工层防护栏杆施工层挡脚板5cm厚木板、竹脚手板5cm厚2m长满铺、对接小于15cm2000立目网挂外立杆内侧用5mm尼龙绳全眼连接固定1
2m设一道防护栏杆高度18cm挡脚板连接设置符合要求6小横杆设置小横杆、立杆交点处杆件固定伸入墙内长度必须设置小横杆必须每个交叉点要扣件固定必须伸入墙内大于24cm符合要求第3页共40页第2页共40页编号
