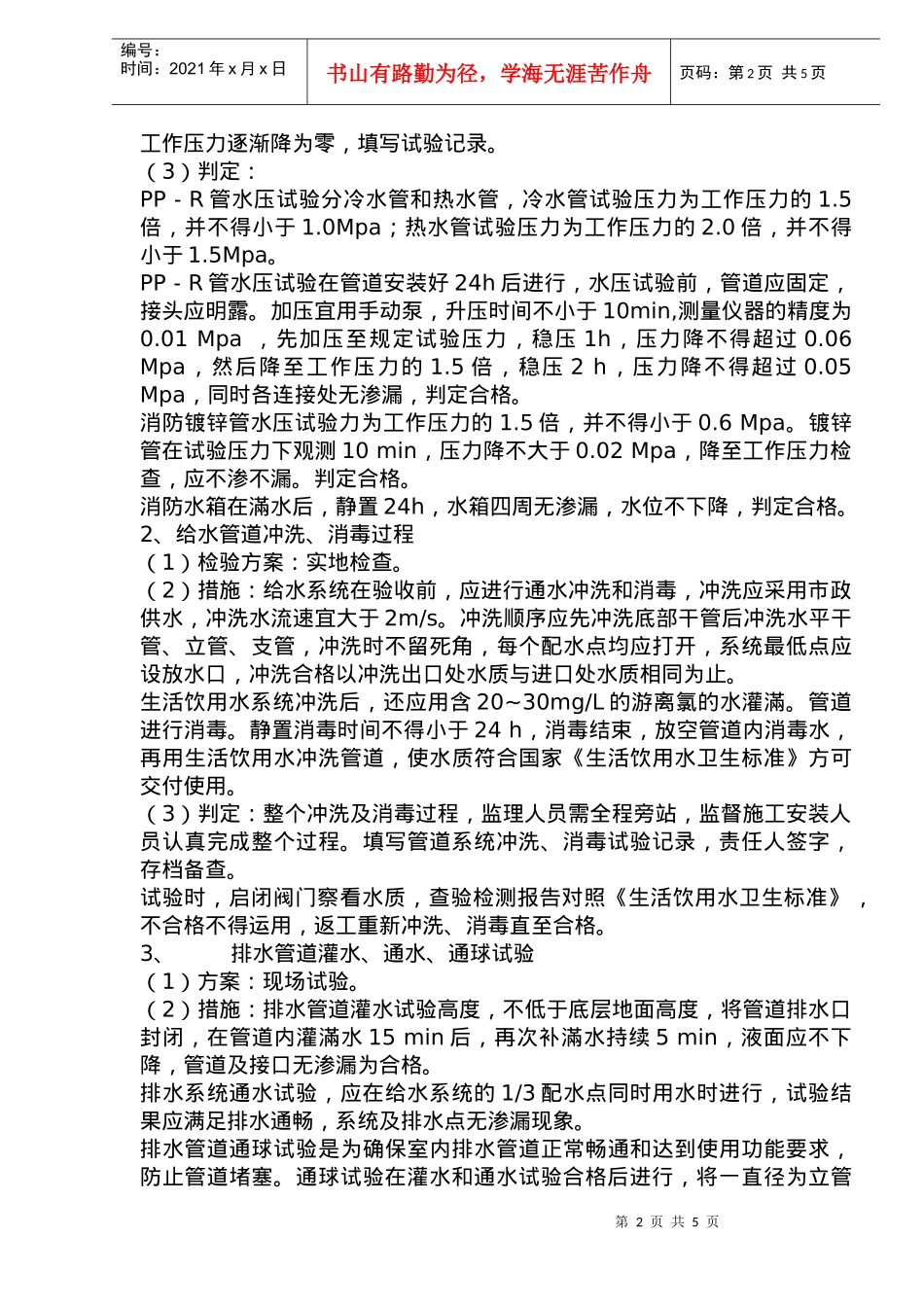

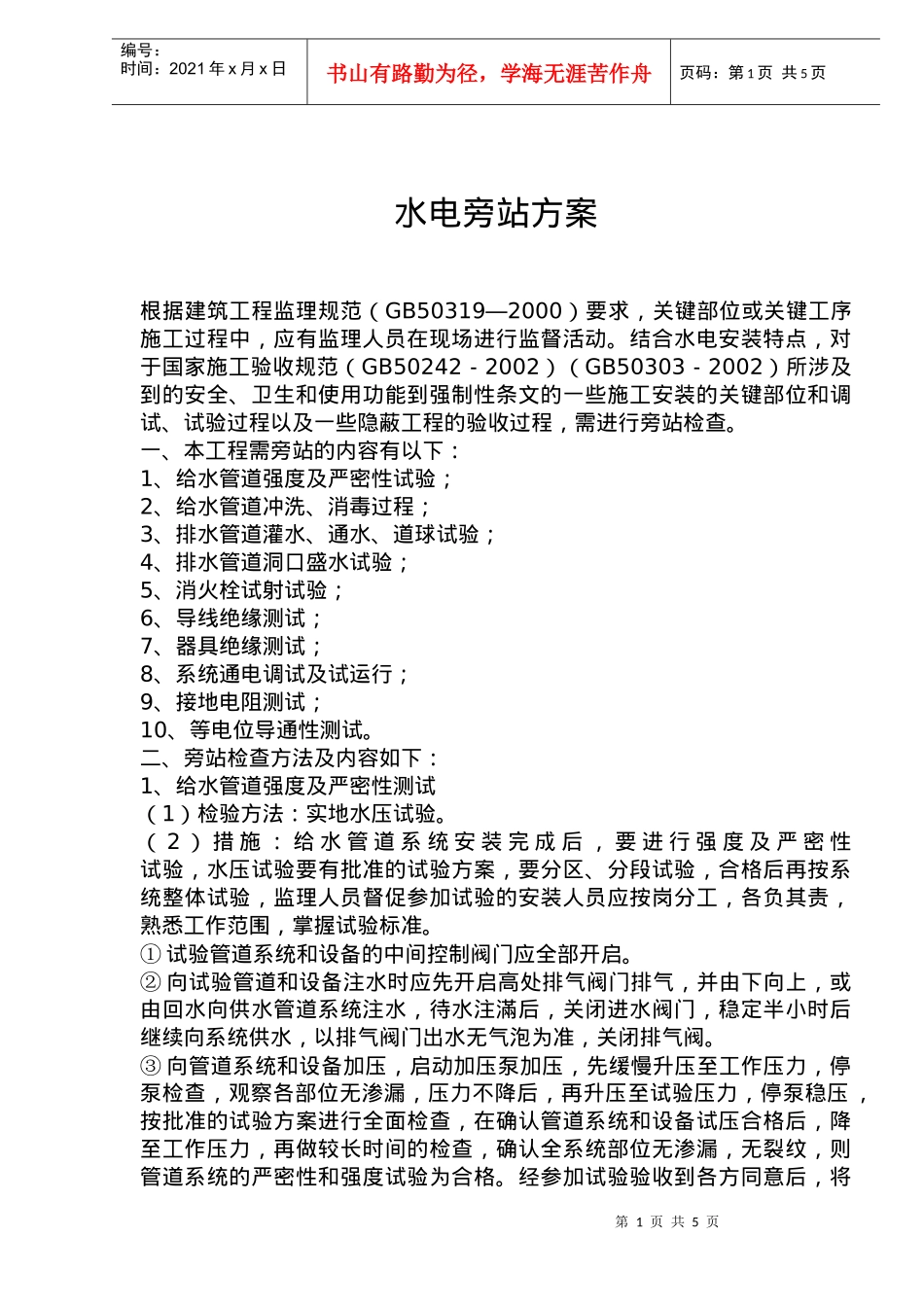

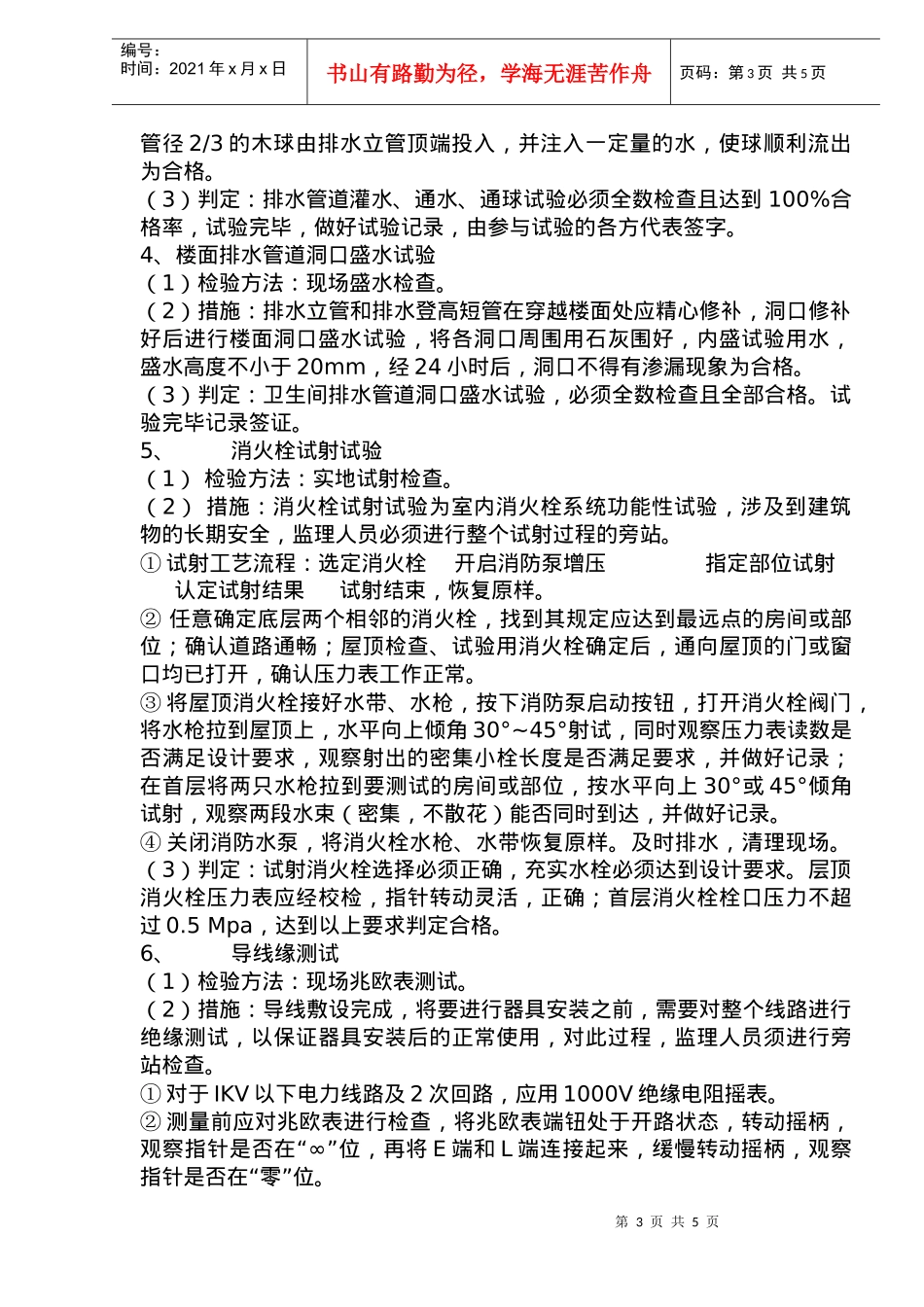

第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共5页水电旁站方案根据建筑工程监理规范(GB50319―2000)要求,关键部位或关键工序施工过程中,应有监理人员在现场进行监督活动。结合水电安装特点,对于国家施工验收规范(GB50242-2002)(GB50303-2002)所涉及到的安全、卫生和使用功能到强制性条文的一些施工安装的关键部位和调试、试验过程以及一些隐蔽工程的验收过程,需进行旁站检查。一、本工程需旁站的内容有以下:1、给水管道强度及严密性试验;2、给水管道冲洗、消毒过程;3、排水管道灌水、通水、道球试验;4、排水管道洞口盛水试验;5、消火栓试射试验;6、导线绝缘测试;7、器具绝缘测试;8、系统通电调试及试运行;9、接地电阻测试;10、等电位导通性测试。二、旁站检查方法及内容如下:1、给水管道强度及严密性测试(1)检验方法:实地水压试验。(2)措施:给水管道系统安装完成后,要进行强度及严密性试验,水压试验要有批准的试验方案,要分区、分段试验,合格后再按系统整体试验,监理人员督促参加试验的安装人员应按岗分工,各负其责,熟悉工作范围,掌握试验标准。①试验管道系统和设备的中间控制阀门应全部开启。②向试验管道和设备注水时应先开启高处排气阀门排气,并由下向上,或由回水向供水管道系统注水,待水注滿后,关闭进水阀门,稳定半小时后继续向系统供水,以排气阀门出水无气泡为准,关闭排气阀。③向管道系统和设备加压,启动加压泵加压,先缓慢升压至工作压力,停泵检查,观察各部位无渗漏,压力不降后,再升压至试验压力,停泵稳压,按批准的试验方案进行全面检查,在确认管道系统和设备试压合格后,降至工作压力,再做较长时间的检查,确认全系统部位无渗漏,无裂纹,则管道系统的严密性和强度试验为合格。经参加试验验收到各方同意后,将第2页共5页第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共5页工作压力逐渐降为零,填写试验记录。(3)判定:PP-R管水压试验分冷水管和热水管,冷水管试验压力为工作压力的1.5倍,并不得小于1.0Mpa;热水管试验压力为工作压力的2.0倍,并不得小于1.5Mpa。PP-R管水压试验在管道安装好24h后进行,水压试验前,管道应固定,接头应明露。加压宜用手动泵,升压时间不小于10min,测量仪器的精度为0.01Mpa,先加压至规定试验压力,稳压1h,压力降不得超过0.06Mpa,然后降至工作压力的1.5倍,稳压2h,压力降不得超过0.05Mpa,同时各连接处无渗漏,判定合格。消防镀锌管水压试验力为工作压力的1.5倍,并不得小于0.6Mpa。镀锌管在试验压力下观测10min,压力降不大于0.02Mpa,降至工作压力检查,应不渗不漏。判定合格。消防水箱在滿水后,静置24h,水箱四周无渗漏,水位不下降,判定合格。2、给水管道冲洗、消毒过程(1)检验方案:实地检查。(2)措施:给水系统在验收前,应进行通水冲洗和消毒,冲洗应采用市政供水,冲洗水流速宜大于2m/s。冲洗顺序应先冲洗底部干管后冲洗水平干管、立管、支管,冲洗时不留死角,每个配水点均应打开,系统最低点应设放水口,冲洗合格以冲洗出口处水质与进口处水质相同为止。生活饮用水系统冲洗后,还应用含20~30mg/L的游离氯的水灌滿。管道进行消毒。静置消毒时间不得小于24h,消毒结束,放空管道内消毒水,再用生活饮用水冲洗管道,使水质符合国家《生活饮用水卫生标准》方可交付使用。(3)判定:整个冲洗及消毒过程,监理人员需全程旁站,监督施工安装人员认真完成整个过程。填写管道系统冲洗、消毒试验记录,责任人签字,存档备查。试验时,启闭阀门察看水质,查验检测报告对照《生活饮用水卫生标准》,不合格不得运用,返工重新冲洗、消毒直至合格。3、排水管道灌水、通水、通球试验(1)方案:现场试验。(2)措施:排水管道灌水试验高度,不低于底层地面高度,将管道排水口封闭,在管道内灌滿水15min后,再次补滿水持续5min,液面应不下降,管道及接口无渗漏为合格。排水系统通水试验,应在给水系统的1/3配水点同时用水时进行,试验结果应满足排水通畅,系统及排水点无渗漏现象。排水管道通球试验是为...
