2020年监理机构年度工作总结监理的职责就是在贯彻执行国家有关法律、法规的前提下,促使甲、乙双方签订的工程承包合同得到全面履行
下面是小编为大家搜集整理出来的有关于2020年监理机构年度工作总结范文,欢迎阅读
一、工程概况1、XXX水电站主要参建单位:建设单位:设计单位:监理单位:施工单位:2、工程概况:XXX水电站建筑物为3级建筑物
大坝为碾压混凝土抛物线型变厚双曲拱坝,大坝建基面高程595
00m,坝顶高程693
00m,最大坝高98m,拱坝顶层拱圈左拱端厚7
79m,拱冠处厚6
00m,右拱端厚6
08m,坝此资料由网络收集而来,如有侵权请告知上传者立即删除
资料共分享,我们负责传递知识

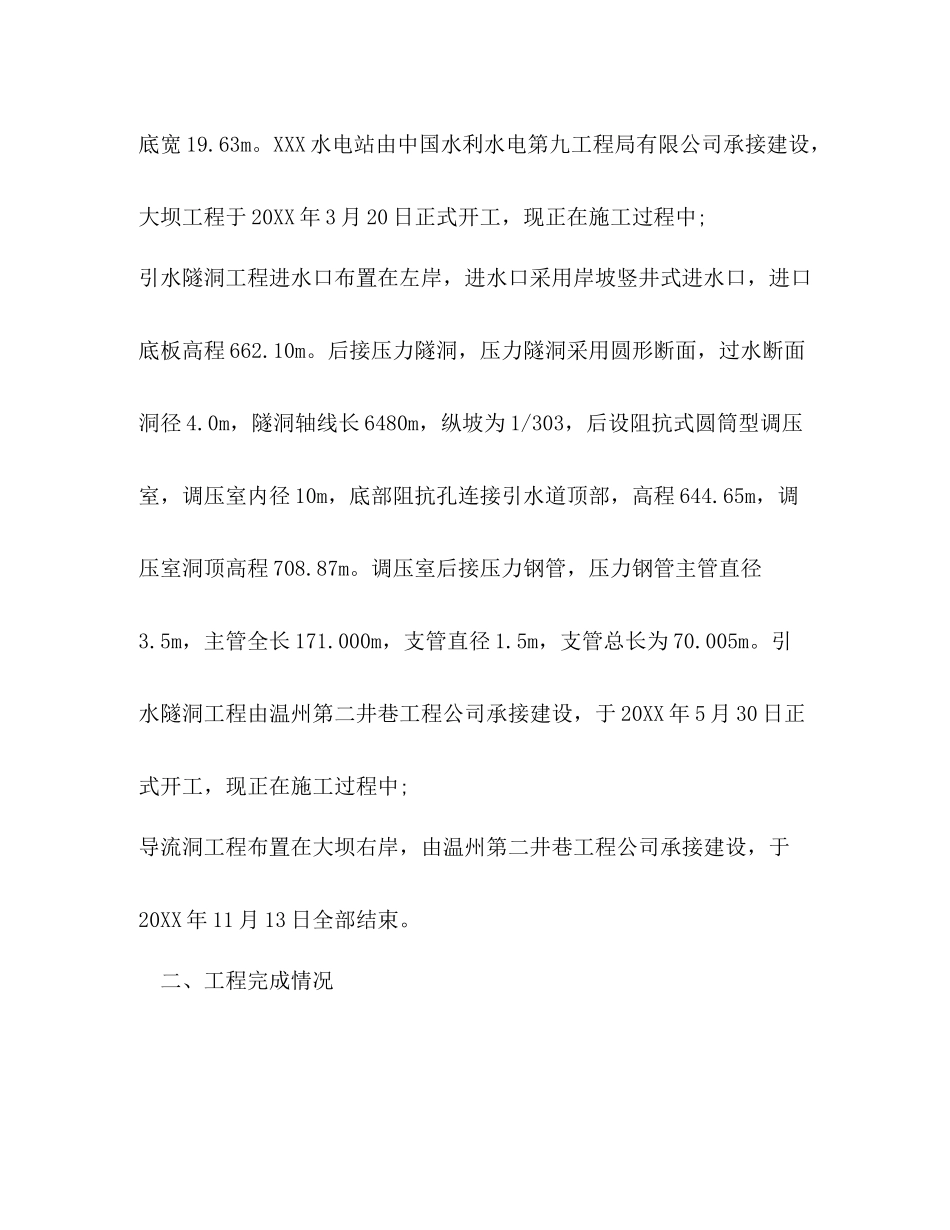

XXX水电站由中国水利水电第九工程局有限公司承接建设,大坝工程于20XX年3月20日正式开工,现正在施工过程中;引水隧洞工程进水口布置在左岸,进水口采用岸坡竖井式进水口,进口底板高程662
后接压力隧洞,压力隧洞采用圆形断面,过水断面洞径4
0m,隧洞轴线长6480m,纵坡为1/303,后设阻抗式圆筒型调压室,调压室内径10m,底部阻抗孔连接引水道顶部,高程644
65m,调压室洞顶高程708
调压室后接压力钢管,压力钢管主管直径3
5m,主管全长171
000m,支管直径1
5m,支管总长为70
引水隧洞工程由温州第二井巷工程公司承接建设,于20XX年5月30日正式开工,现正在施工过程中;导流洞工程布置在大坝右岸,由温州第二井巷工程公司承接建设,于20XX年11月13日全部结束
二、工程完成情况此资料由网络收集而来,如有侵权请告知上传者立即删除
资料共分享,我们负责传递知识

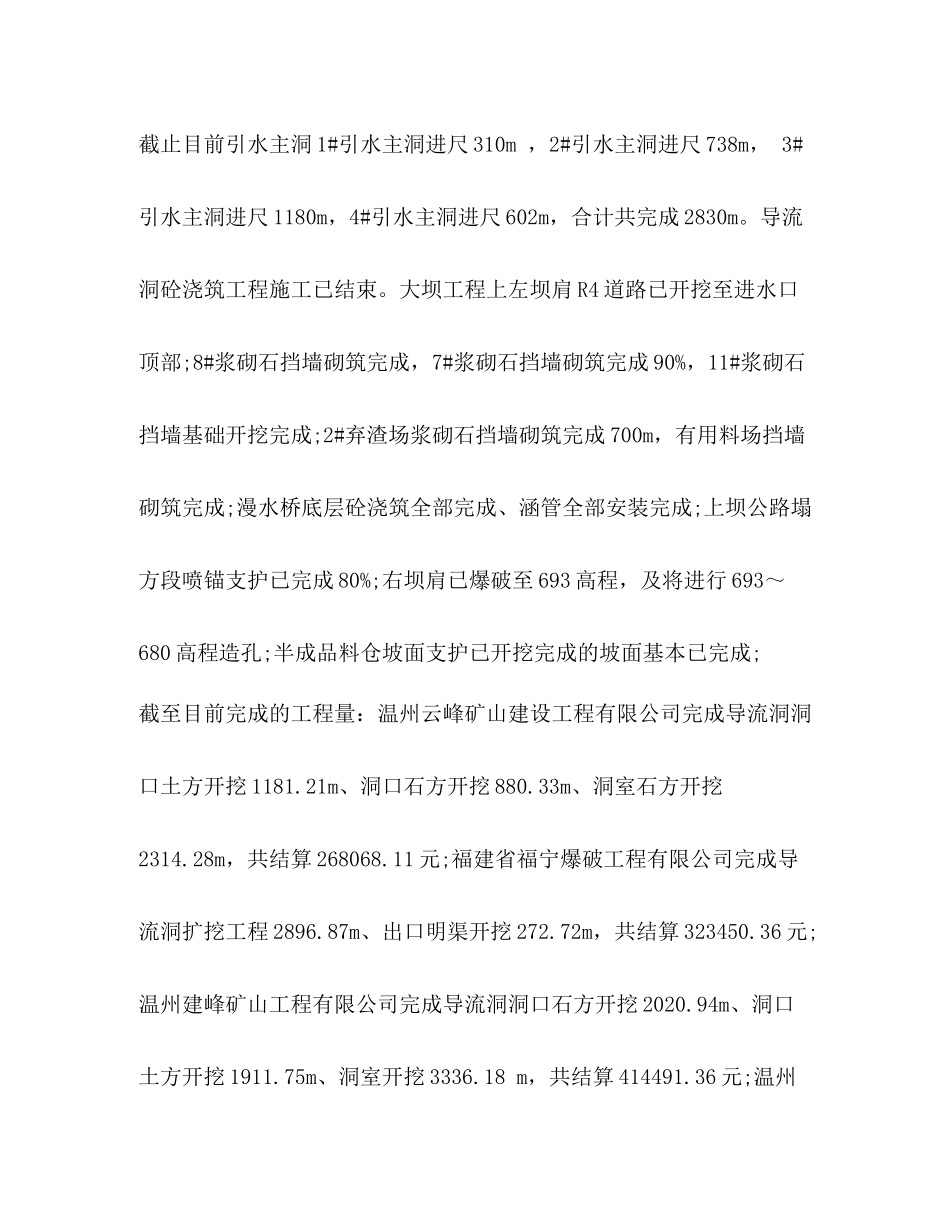

截止目前引水主洞1#引水主洞进尺310m,2#引水主洞进尺738m,3#引水主洞进尺1180m,4#引水主洞进尺602m,合计共完成2830m
导流洞砼浇筑工程施工已
