组塔专项施工方案2016年03月01日巴中笔山-镇龙35kV新建线路工程(一标段N1-N31)组塔专项施工方案批准:审核:校核:编制:目录1适用范围3页2引用标准3页3作业准备3页4作业程序,方法和要求作业流程图4页作业方法和要求1钢管抱杆规格、结构5页2钢管抱杆的吊装方式5页3钢管抱杆组塔要求5页4钢管抱杆的组装6页5钢管抱杆的竖立6页6钢管抱杆的固定8页7钢管抱杆的提升8页8塔材的吊装9页9钢管抱杆拆除12页10塔材组装要求13页11作业活动的分工和职责15页5质量标准及验收15页6危险点分析及控制措施16页7安全文明与环保要求17页8安全措施18页9技术措施19页10应急预案20页小钢管抱杆组塔施工方案1适用范围适用于架空送电线路自立式铁塔采用小钢管抱杆吊装组立施工作业过程

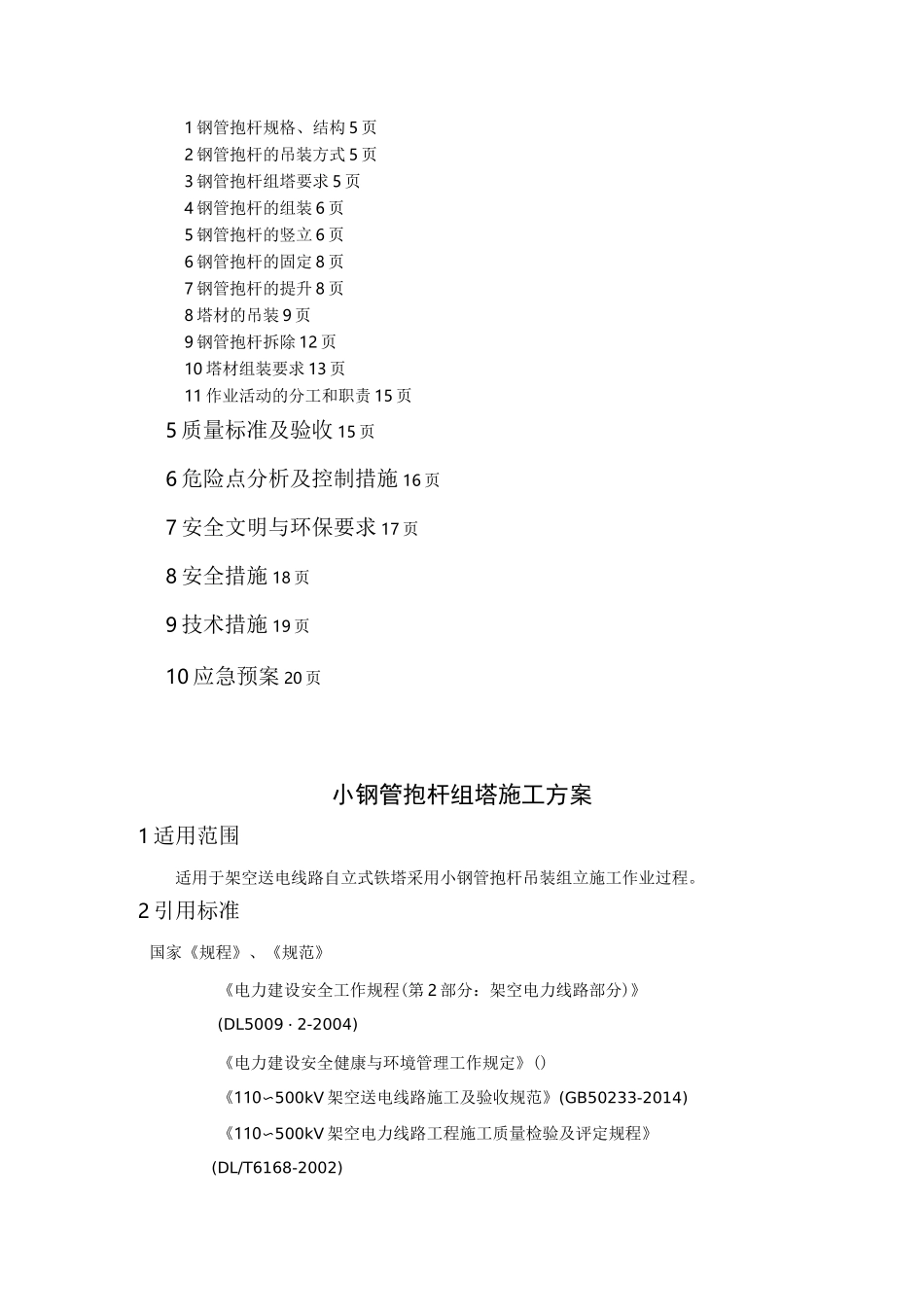

2引用标准国家《规程》、《规范》《电力建设安全工作规程(第2部分:架空电力线路部分)》(DL5009・2-2004)《电力建设安全健康与环境管理工作规定》()《110〜500kV架空送电线路施工及验收规范》(GB50233-2014)《110〜500kV架空电力线路工程施工质量检验及评定规程》(DL/T6168-2002)《电力建设工程施工技术管理导则》(2003版)1
钢管抱杆规格、结构壁(m—每段长铁塔总长组鶴段重段r-r合计重(((kg(kg)备本公司制定的程序文件《送电线路施工过程控制程序》(编号:MP16)《高处作业控制程序》(编号:MP21)3作业准备作业所需的机具、工具、仪器、仪表的规格及要求铁塔吊装组立所需的主要工器具由公司机具站发放;对于自购的工器具,必须经检验合格并提供相关证明后方可使用
作业前的准备工作及条件1
按图及领料表领取塔材和材料,在现场清点后有序堆放
对施工现场影响组立施工的障碍物清理完毕
按本作业标准或相关“技术措施”领取施工工器具
组织全部施工人员认
