二季度检查汇报材料第四期工程项目监理部20XX年第一、二季度监理工作汇报汇报人:欢迎各位领导、同事莅临第四期工程项目检查、指导工作

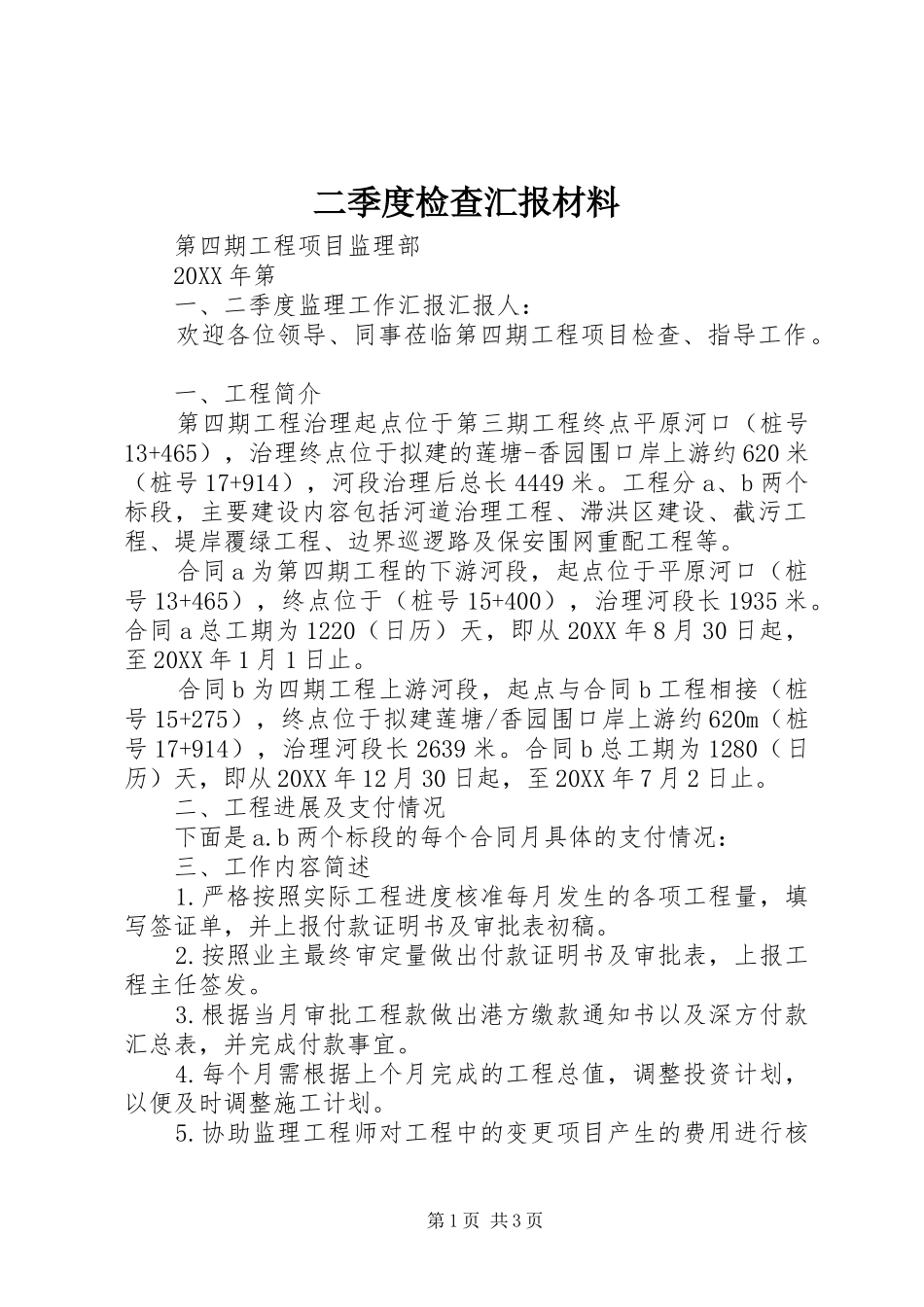

一、工程简介第四期工程治理起点位于第三期工程终点平原河口(桩号13+465),治理终点位于拟建的莲塘-香园围口岸上游约620米(桩号17+914),河段治理后总长4449米
工程分a、b两个标段,主要建设内容包括河道治理工程、滞洪区建设、截污工程、堤岸覆绿工程、边界巡逻路及保安围网重配工程等
合同a为第四期工程的下游河段,起点位于平原河口(桩号13+465),终点位于(桩号15+400),治理河段长1935米
合同a总工期为1220(日历)天,即从20XX年8月30日起,至20XX年1月1日止
合同b为四期工程上游河段,起点与合同b工程相接(桩号15+275),终点位于拟建莲塘/香园围口岸上游约620m(桩号17+914),治理河段长2639米
合同b总工期为1280(日历)天,即从20XX年12月30日起,至20XX年7月2日止
二、工程进展及支付情况下面是a
b两个标段的每个合同月具体的支付情况:三、工作内容简述1
严格按照实际工程进度核准每月发生的各项工程量,填写签证单,并上报付款证明书及审批表初稿
按照业主最终审定量做出付款证明书及审批表,上报工程主任签发
根据当月审批工程款做出港方缴款通知书以及深方付款汇总表,并完成付款事宜
每个月需根据上个月完成的工程总值,调整投资计划,以便及时调整施工计划
协助监理工程师对工程中的变更项目产生的费用进行核第1页共3页算

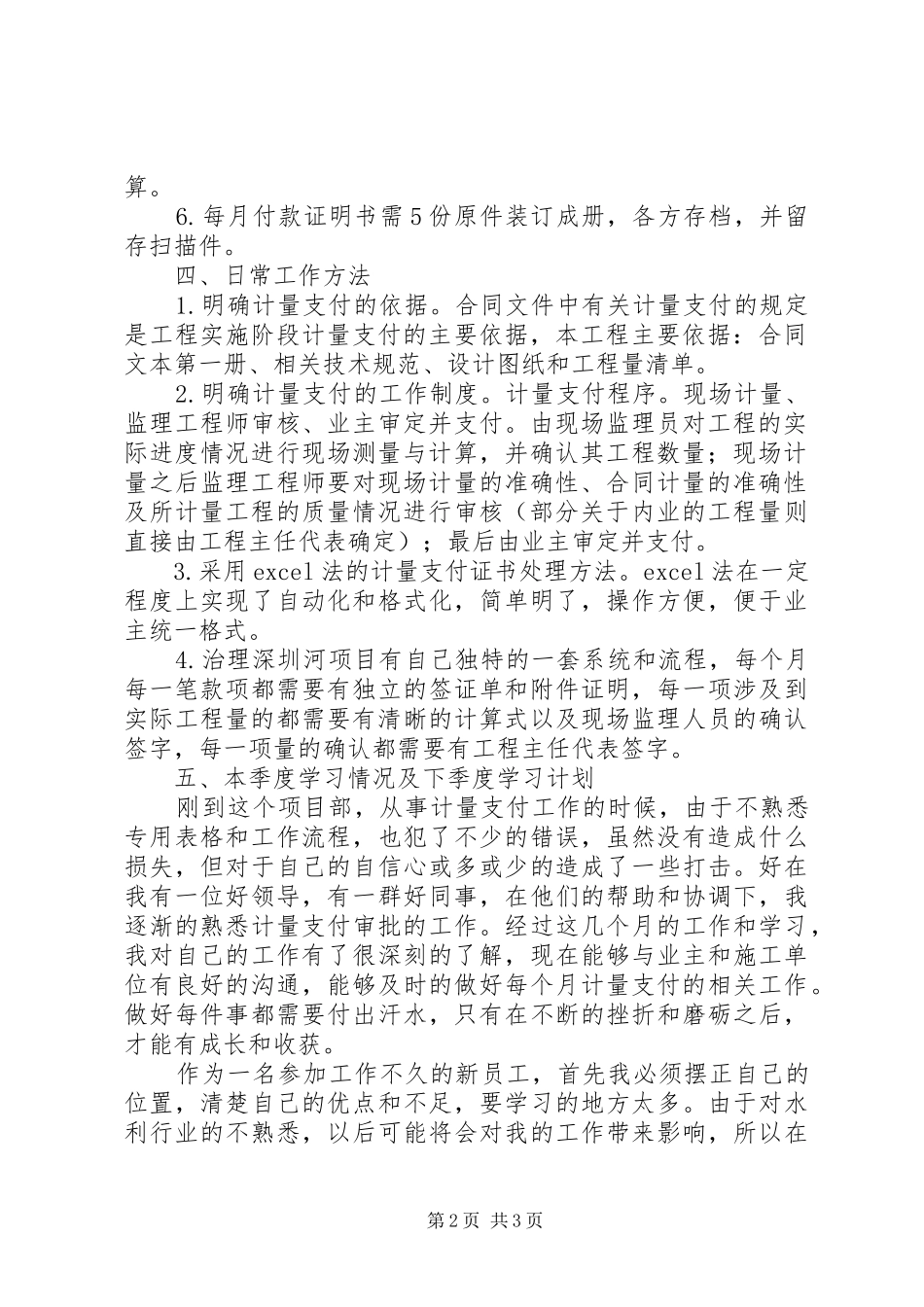

每月付款证明书需5份原件装订成册,各方存档,并留存扫描件
四、日常工作方法1
明确计量支付的依据
合同文件中有关计量支付的规定是工程实施阶段计量支付的主要依据,本工程主要依据:合同文本第一册、相关技术规范、设计图纸和工程量清单
明确计量支付的工作制度
