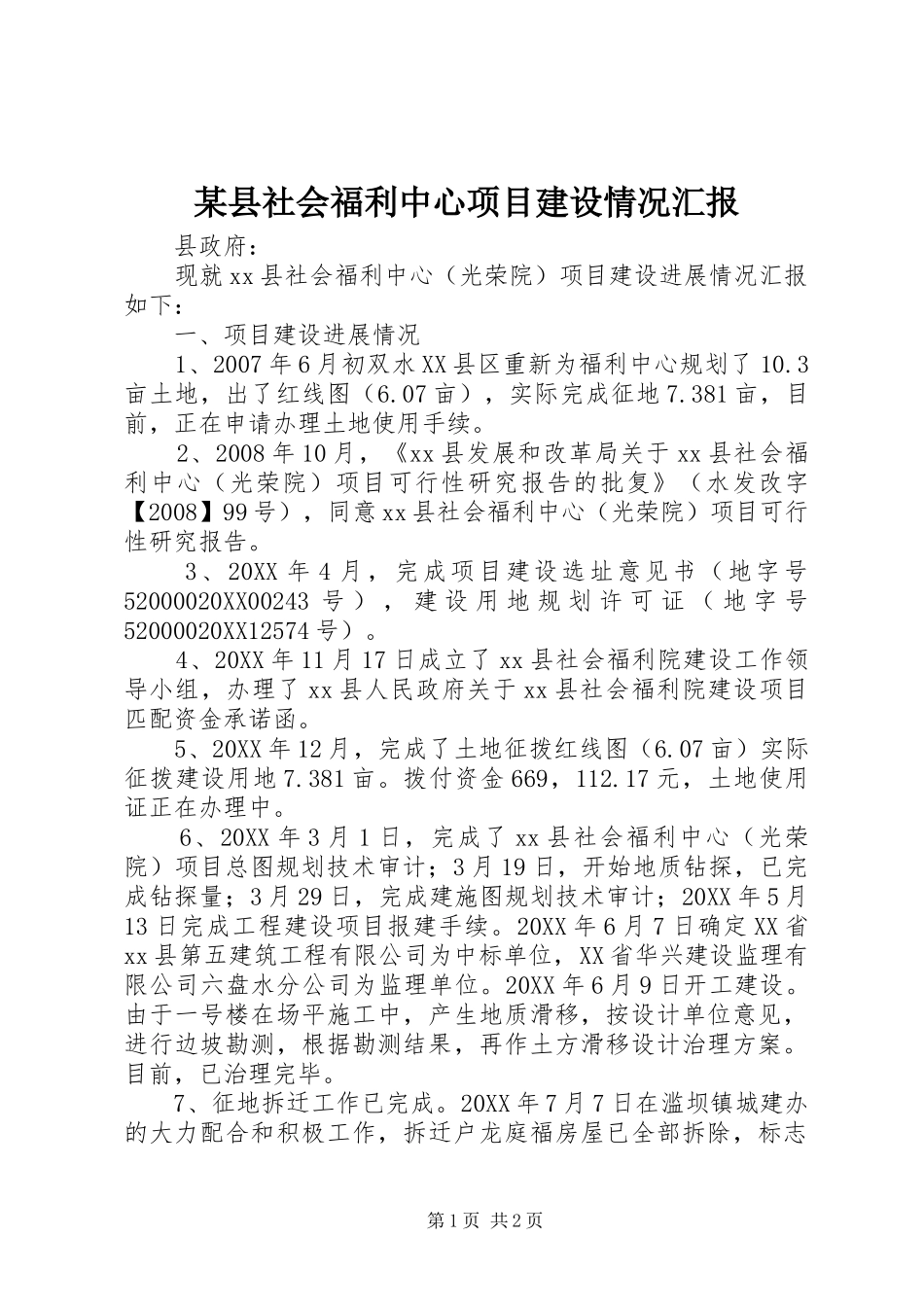

某县社会福利中心项目建设情况汇报县政府:现就xx县社会福利中心(光荣院)项目建设进展情况汇报如下:一、项目建设进展情况1、2007年6月初双水XX县区重新为福利中心规划了10
3亩土地,出了红线图(6
07亩),实际完成征地7
381亩,目前,正在申请办理土地使用手续
2、2008年10月,《xx县发展和改革局关于xx县社会福利中心(光荣院)项目可行性研究报告的批复》(水发改字【2008】99号),同意xx县社会福利中心(光荣院)项目可行性研究报告
3、20XX年4月,完成项目建设选址意见书(地字号52000020XX00243号),建设用地规划许可证(地字号52000020XX12574号)
4、20XX年11月17日成立了xx县社会福利院建设工作领导小组,办理了xx县人民政府关于xx县社会福利院建设项目匹配资金承诺函
5、20XX年12月,完成了土地征拨红线图(6
07亩)实际征拨建设用地7
拨付资金669,112
17元,土地使用证正在办理中
6、20XX年3月1日,完成了xx县社会福利中心(光荣院)项目总图规划技术审计;3月19日,开始地质钻探,已完成钻探量;3月29日,完成建施图规划技术审计;20XX年5月13日完成工程建设项目报建手续
20XX年6月7日确定XX省xx县第五建筑工程有限公司为中标单位,XX省华兴建设监理有限公司六盘水分公司为监理单位
20XX年6月9日开工建设
由于一号楼在场平施工中,产生地质滑移,按设计单位意见,进行边坡勘测,根据勘测结果,再作土方滑移设计治理方案
目前,已治理完毕
7、征地拆迁工作已完成
20XX年7月7日在滥坝镇城建办的大力配合和积极工作,拆迁户龙庭福房屋已全部拆除,标志第1页共2页着xx县福利中心建设也进入全面建设中

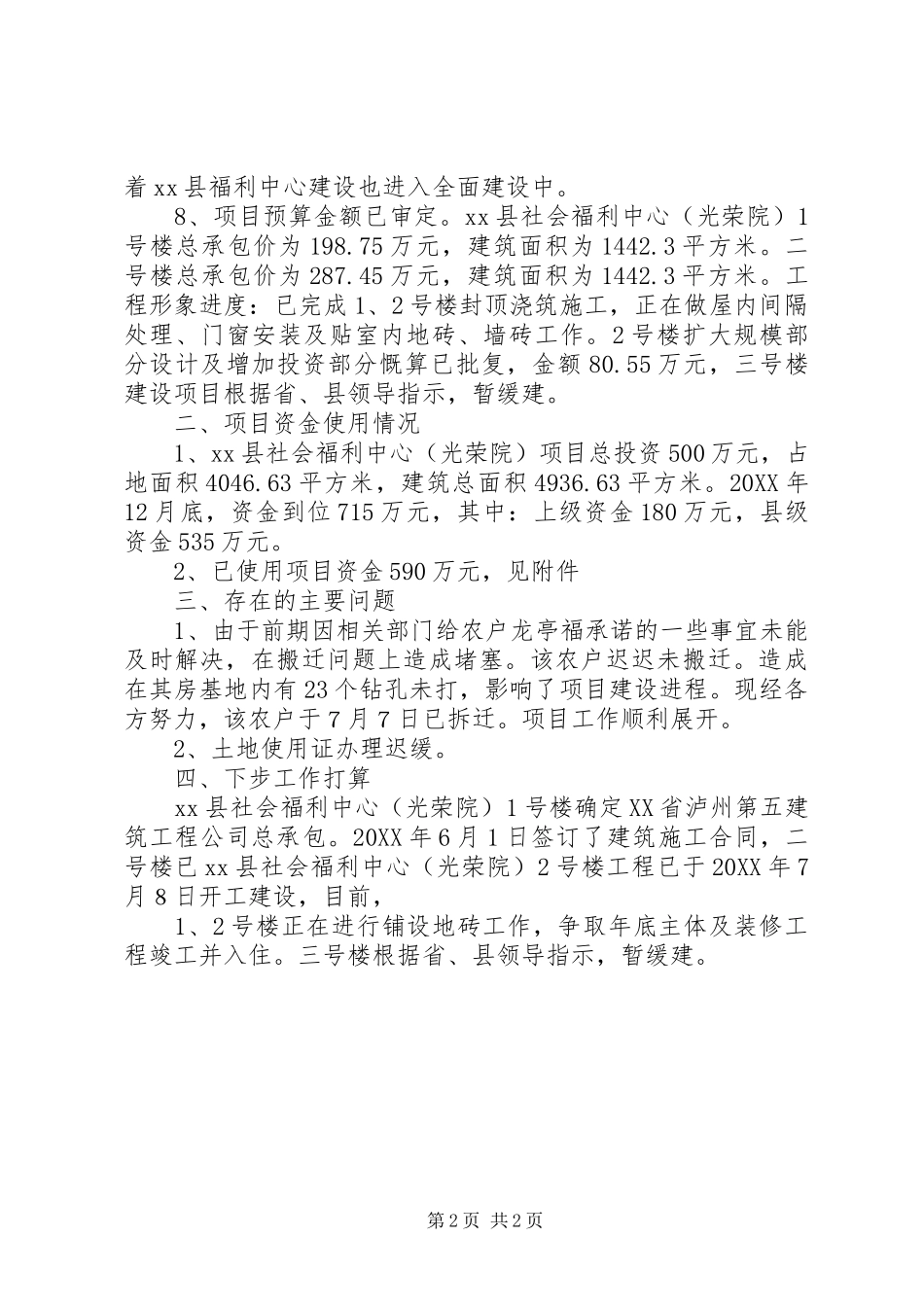

8、项目预算金额已审定
xx县社会福利中心(光荣院)1号楼总承包价为198
75万元,建筑面积为
