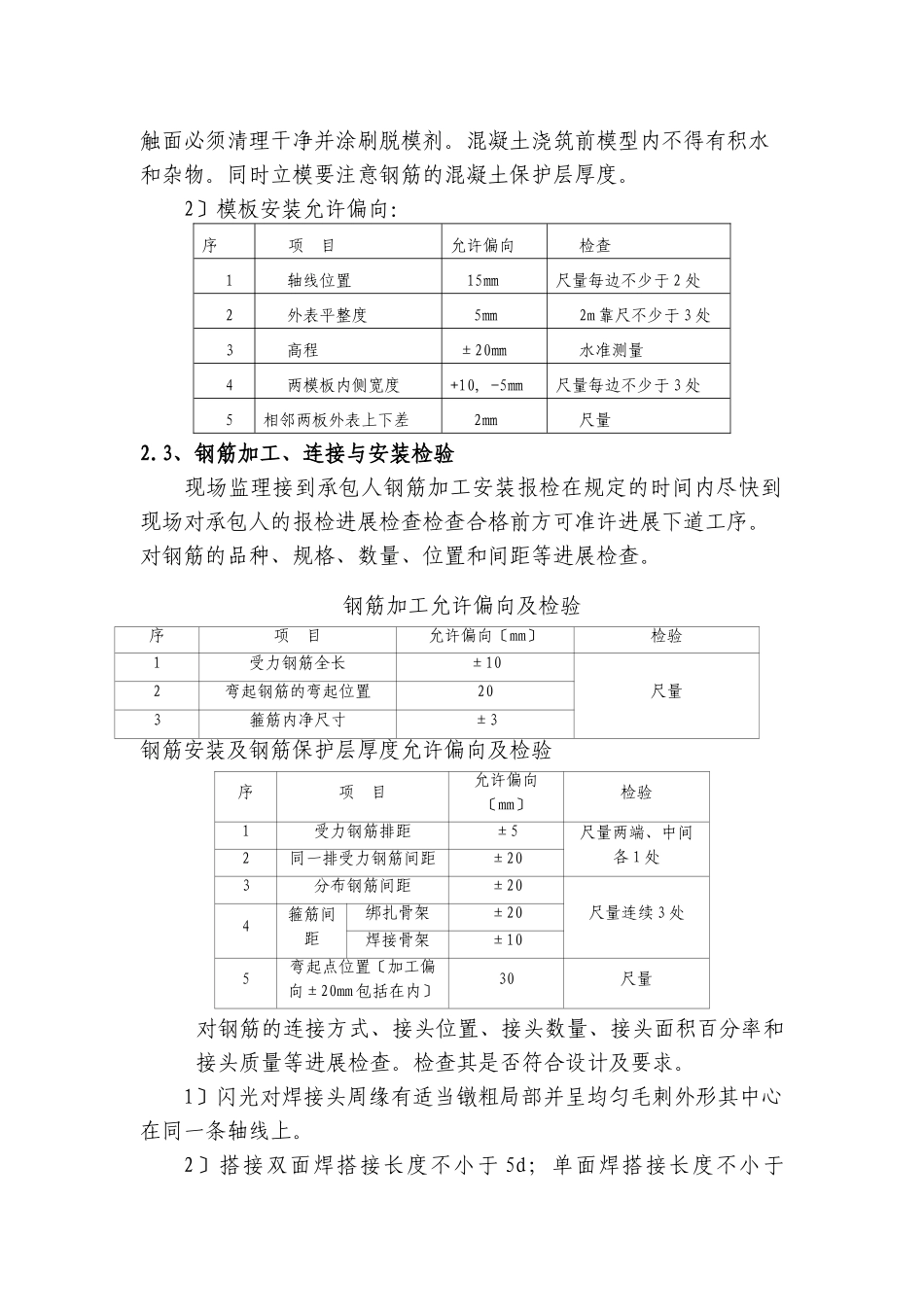

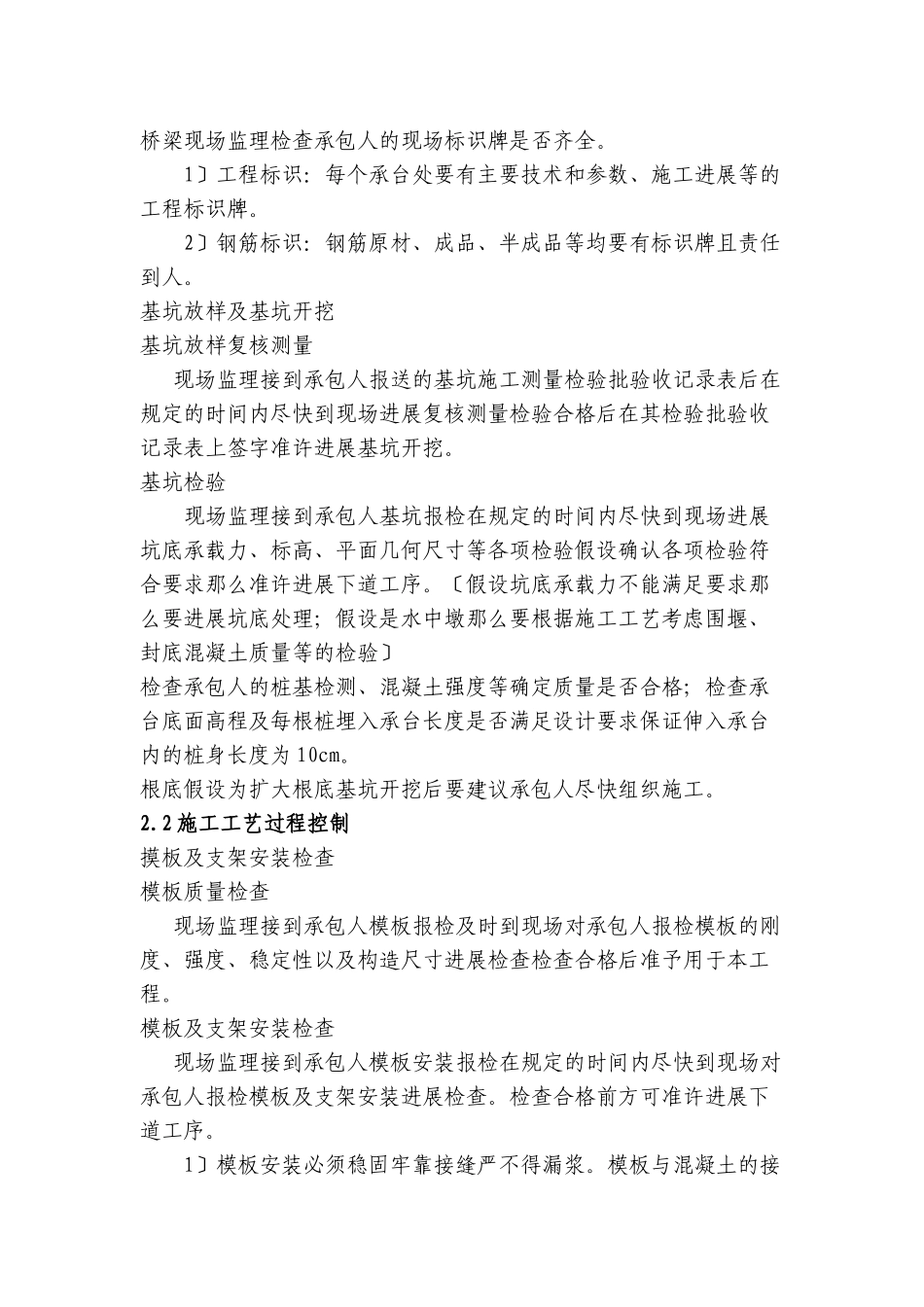

第六篇高桥墩〔模板加固〕施工监理施行细那么第一章测量1.1、施工放样测量工作程序1.1.1.测量监理工程师应熟悉本段内的设计图纸和熟悉曲线要素表熟悉线路。测量监理工程师负责计算验证本段内施工工区上报的施工放样坐标表。1.1.3.测量监理工程师负责审核本段内施工工区上报的施工放样测量技术方案。合格后进入下道工序。否那么不得进展下工序施工。1.1.4.测量监理工程师负责审核施工上报的施工测量放样报验单〔TA7〕;负责施工测量放样记录表中测量数据的检测工作。检测结果合格后进展签认。否那么不得进展施工。1.1.5.测量监理工程师负责放样点检测。采用更换后视点利用极坐标法首先检测测站点、后视点的可靠性。当检测结果符合要求后进展放样检核。检测为换手测量。第二章、承台2.1、施工准备阶段开工准备阶段监理监理要分级审核承包人的施组及开工,符合要求给予签认批准。现场试验监理对承包人所进的钢筋原材料根据设计、要求进展检验经检验合格才准许使用于本工程。桥梁现场监理检查承包人进场施工机械及工艺设备检查其性能是否良好并对其进展确认。现场桥梁专监核查承包人的质量保证措施。1〕核查承包人的技术人员、质检人员的装备是否满足要求。2〕审批承包人编制的相应工艺措施。3〕检查承包人装备的运输、振捣、钢筋加工机械以及基坑排水设备、混凝土消费及浇注设备等是否满足施工需要。4〕要求承包人认真核对环境条件是否对混凝土具有侵蚀性。假设有侵蚀环境审查其防腐保证措施。5〕检查承包体积砼施工的降温或保温措施。桥梁现场监理检查承包人的现场标识牌是否齐全。1〕工程标识:每个承台处要有主要技术和参数、施工进展等的工程标识牌。2〕钢筋标识:钢筋原材、成品、半成品等均要有标识牌且责任到人。基坑放样及基坑开挖基坑放样复核测量现场监理接到承包人报送的基坑施工测量检验批验收记录表后在规定的时间内尽快到现场进展复核测量检验合格后在其检验批验收记录表上签字准许进展基坑开挖。基坑检验现场监理接到承包人基坑报检在规定的时间内尽快到现场进展坑底承载力、标高、平面几何尺寸等各项检验假设确认各项检验符合要求那么准许进展下道工序。〔假设坑底承载力不能满足要求那么要进展坑底处理;假设是水中墩那么要根据施工工艺考虑围堰、封底混凝土质量等的检验〕检查承包人的桩基检测、混凝土强度等确定质量是否合格;检查承台底面高程及每根桩埋入承台长度是否满足设计要求保证伸入承台内的桩身长度为10cm。根底假设为扩大根底基坑开挖后要建议承包人尽快组织施工。2.2施工工艺过程控制摸板及支架安装检查模板质量检查现场监理接到承包人模板报检及时到现场对承包人报检模板的刚度、强度、稳定性以及构造尺寸进展检查检查合格后准予用于本工程。模板及支架安装检查现场监理接到承包人模板安装报检在规定的时间内尽快到现场对承包人报检模板及支架安装进展检查。检查合格前方可准许进展下道工序。1〕模板安装必须稳固牢靠接缝严不得漏浆。模板与混凝土的接触面必须清理干净并涂刷脱模剂。混凝土浇筑前模型内不得有积水和杂物。同时立模要注意钢筋的混凝土保护层厚度。2〕模板安装允许偏向:序项目允许偏向检查1轴线位置15㎜尺量每边不少于2处2外表平整度5㎜2m靠尺不少于3处3高程±20㎜水准测量4两模板内侧宽度+10,-5㎜尺量每边不少于3处5相邻两板外表上下差2㎜尺量2.3、钢筋加工、连接与安装检验现场监理接到承包人钢筋加工安装报检在规定的时间内尽快到现场对承包人的报检进展检查检查合格前方可准许进展下道工序。对钢筋的品种、规格、数量、位置和间距等进展检查。钢筋加工允许偏向及检验序项目允许偏向〔mm〕检验1受力钢筋全长±10尺量2弯起钢筋的弯起位置203箍筋内净尺寸±3钢筋安装及钢筋保护层厚度允许偏向及检验序项目允许偏向〔mm〕检验1受力钢筋排距±5尺量两端、中间各1处2同一排受力钢筋间距±203分布钢筋间距±20尺量连续3处4箍筋间距绑扎骨架±20焊接骨架±105弯起点位置〔加工偏向±20mm包括在内〕30尺量对钢筋的连接方式、接头位置、接头数量、接头面积百分率和接头质量等进展检查。检查其是否符合设计及要求。1〕闪光对焊接头周缘有适当镦...
