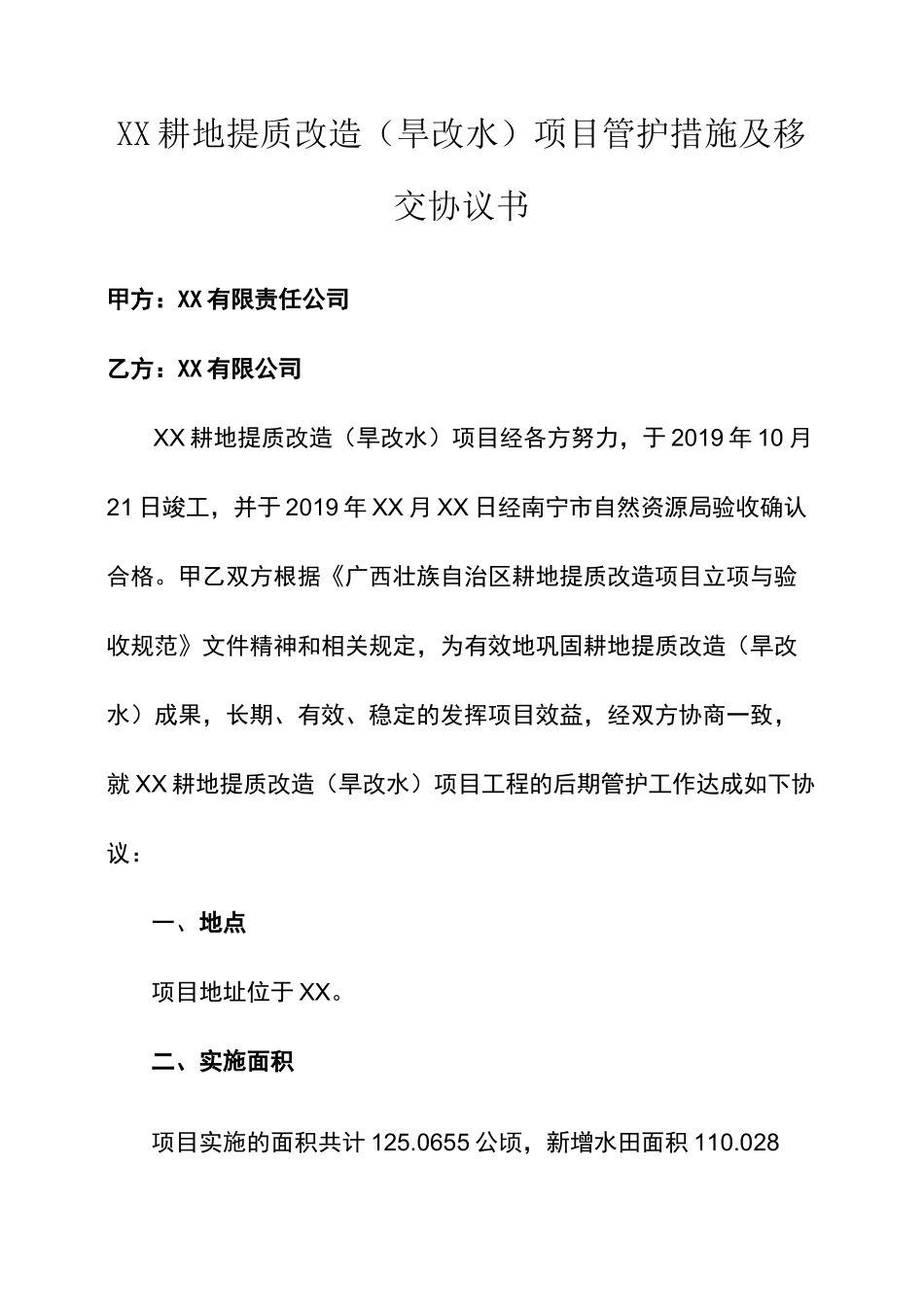

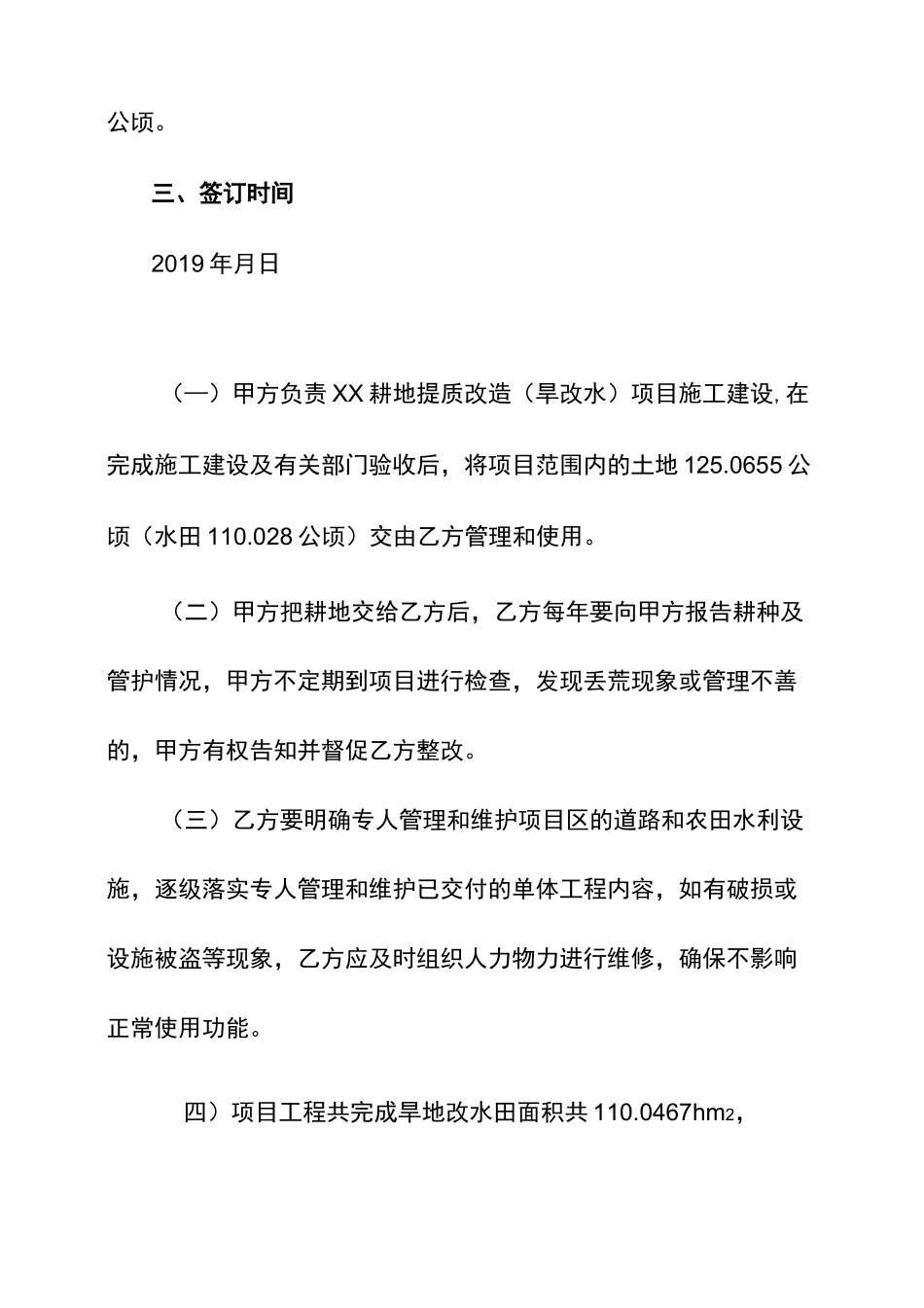

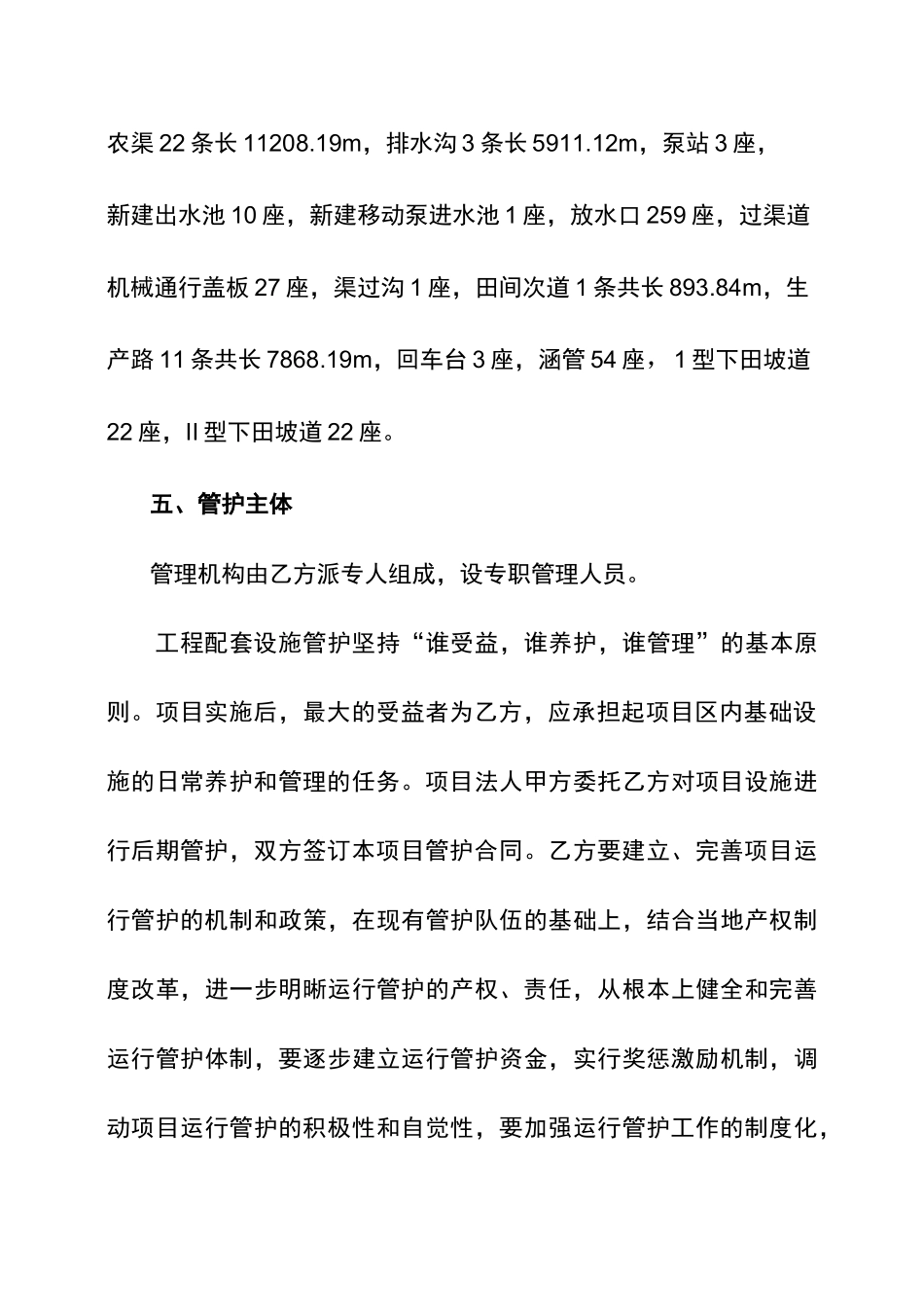

XX耕地提质改造(旱改水)项目管护措施及移交协议书甲方:XX有限责任公司乙方:XX有限公司XX耕地提质改造(旱改水)项目经各方努力,于2019年10月21日竣工,并于2019年XX月XX日经南宁市自然资源局验收确认合格。甲乙双方根据《广西壮族自治区耕地提质改造项目立项与验收规范》文件精神和相关规定,为有效地巩固耕地提质改造(旱改水)成果,长期、有效、稳定的发挥项目效益,经双方协商一致,就XX耕地提质改造(旱改水)项目工程的后期管护工作达成如下协议:一、地点项目地址位于XX。二、实施面积项目实施的面积共计125.0655公顷,新增水田面积110.028公顷。三、签订时间2019年月日(—)甲方负责XX耕地提质改造(旱改水)项目施工建设,在完成施工建设及有关部门验收后,将项目范围内的土地125.0655公顷(水田110.028公顷)交由乙方管理和使用。(二)甲方把耕地交给乙方后,乙方每年要向甲方报告耕种及管护情况,甲方不定期到项目进行检查,发现丢荒现象或管理不善的,甲方有权告知并督促乙方整改。(三)乙方要明确专人管理和维护项目区的道路和农田水利设施,逐级落实专人管理和维护已交付的单体工程内容,如有破损或设施被盗等现象,乙方应及时组织人力物力进行维修,确保不影响正常使用功能。四)项目工程共完成旱地改水田面积共110.0467hm2,农渠22条长11208.19m,排水沟3条长5911.12m,泵站3座,新建出水池10座,新建移动泵进水池1座,放水口259座,过渠道机械通行盖板27座,渠过沟1座,田间次道1条共长893.84m,生产路11条共长7868.19m,回车台3座,涵管54座,1型下田坡道22座,II型下田坡道22座。五、管护主体管理机构由乙方派专人组成,设专职管理人员。工程配套设施管护坚持“谁受益,谁养护,谁管理”的基本原则。项目实施后,最大的受益者为乙方,应承担起项目区内基础设施的日常养护和管理的任务。项目法人甲方委托乙方对项目设施进行后期管护,双方签订本项目管护合同。乙方要建立、完善项目运行管护的机制和政策,在现有管护队伍的基础上,结合当地产权制度改革,进一步明晰运行管护的产权、责任,从根本上健全和完善运行管护体制,要逐步建立运行管护资金,实行奖惩激励机制,调动项目运行管护的积极性和自觉性,要加强运行管护工作的制度化,把项目的运行管护作为考核的主要内容之一,纳入乙方正常的工作议程,加大惩罚力度,专门组织力量,进行经常、定期的专项检查,尽快把项目运行管护纳入经常化、制度化、规范化的工作轨道。六、建后管护和运行管理(一)提质改造后耕地管护时间和要求项目提质改造为水田建成后管护期为3年,乙方保证连续三年每一年至少种植一季水稻、菱角、莲藕等水生农作物。因气候干旱或缺水,可实行水稻农作物和旱生农作物轮作。(二)农田水利设施管护1.按照工程施工合同,在保修期限内,如非人为因素造成工程设施损坏的,应及时汇报,经鉴定属于施工质量问题引起的,要求施工受托方派遣人员到现场修复处理,保证设施正常使用功能。2.在交付使用后,在保修期满后的各种维修、添置均由管护方负责;如因管理不善造成人为损坏或设施被盗等,由管护方组织人力物力进行维修完善。3.灌溉设施是农田水利设施管护的重点对象。应经常清理渠内的堆积物,漂浮沉积物,清除杂草,避免渠堤漫溢决口或冲刷淤积。为保证渠道基础稳定,不得在渠道保护范围内挖取土,影响渠道结构安全。硬化灌溉设施与土质渠道连接处,要作为经常性检查对象,如冲刷严重,应及时处理,以免发生坍塌现象。渗漏严重的渠道,要查明破坏原因,采取相应有效的措施,及时予以防渗补救。4.砼建筑物的表面应保持清洁完好,发现混凝土裂缝或渗漏,应及时分析产生原因及其对建筑物的影响,采取修补措施。底板、闸门槽和消力池应定期清理。(三)田间道路管护田间道路由XX有限公司负责日常维护,采取公益劳动的方式,对田间道路系统进行养护,保障通行的畅通。田间道路及其用地范围内(边沟外缘1.5米内),严禁超载超限车辆行驶,严禁堆放、焚烧秸杆、倾倒垃圾、堆放沙、石料等建筑材料,严禁打场晒粮、采石、取土、沤肥、排放污水、损坏道路的引水灌溉等行为,提高全民养路、爱路意...
