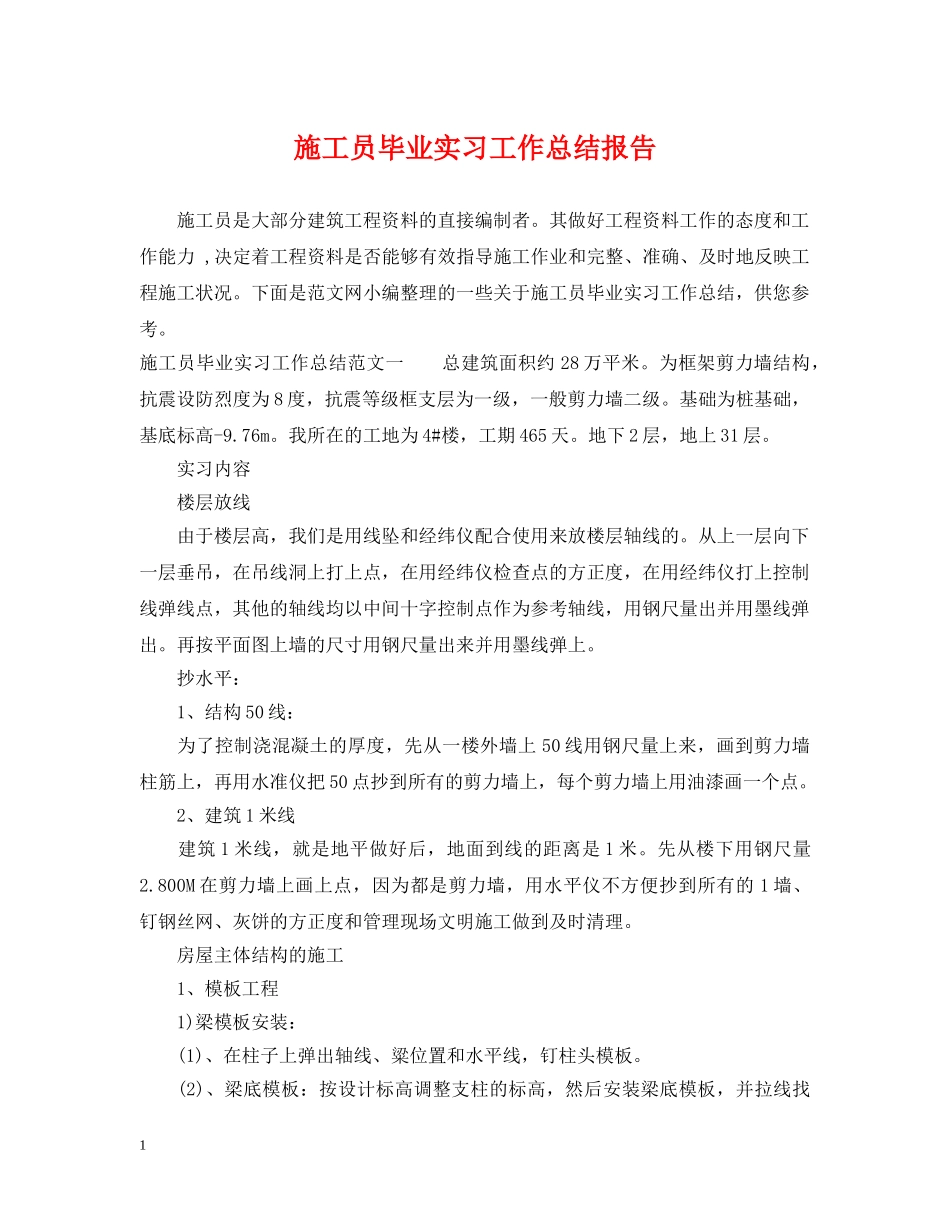

施工员毕业实习工作总结报告施工员是大部分建筑工程资料的直接编制者
其做好工程资料工作的态度和工作能力,决定着工程资料是否能够有效指导施工作业和完整、准确、及时地反映工程施工状况
下面是范文网小编整理的一些关于施工员毕业实习工作总结,供您参考
施工员毕业实习工作总结范文一总建筑面积约28万平米
为框架剪力墙结构,抗震设防烈度为8度,抗震等级框支层为一级,一般剪力墙二级
基础为桩基础,基底标高-9
我所在的工地为4#楼,工期465天
地下2层,地上31层
实习内容楼层放线由于楼层高,我们是用线坠和经纬仪配合使用来放楼层轴线的
从上一层向下一层垂吊,在吊线洞上打上点,在用经纬仪检查点的方正度,在用经纬仪打上控制线弹线点,其他的轴线均以中间十字控制点作为参考轴线,用钢尺量出并用墨线弹出
再按平面图上墙的尺寸用钢尺量出来并用墨线弹上
抄水平:1、结构50线:为了控制浇混凝土的厚度,先从一楼外墙上50线用钢尺量上来,画到剪力墙柱筋上,再用水准仪把50点抄到所有的剪力墙上,每个剪力墙上用油漆画一个点
2、建筑1米线建筑1米线,就是地平做好后,地面到线的距离是1米
先从楼下用钢尺量2
800M在剪力墙上画上点,因为都是剪力墙,用水平仪不方便抄到所有的1墙、钉钢丝网、灰饼的方正度和管理现场文明施工做到及时清理

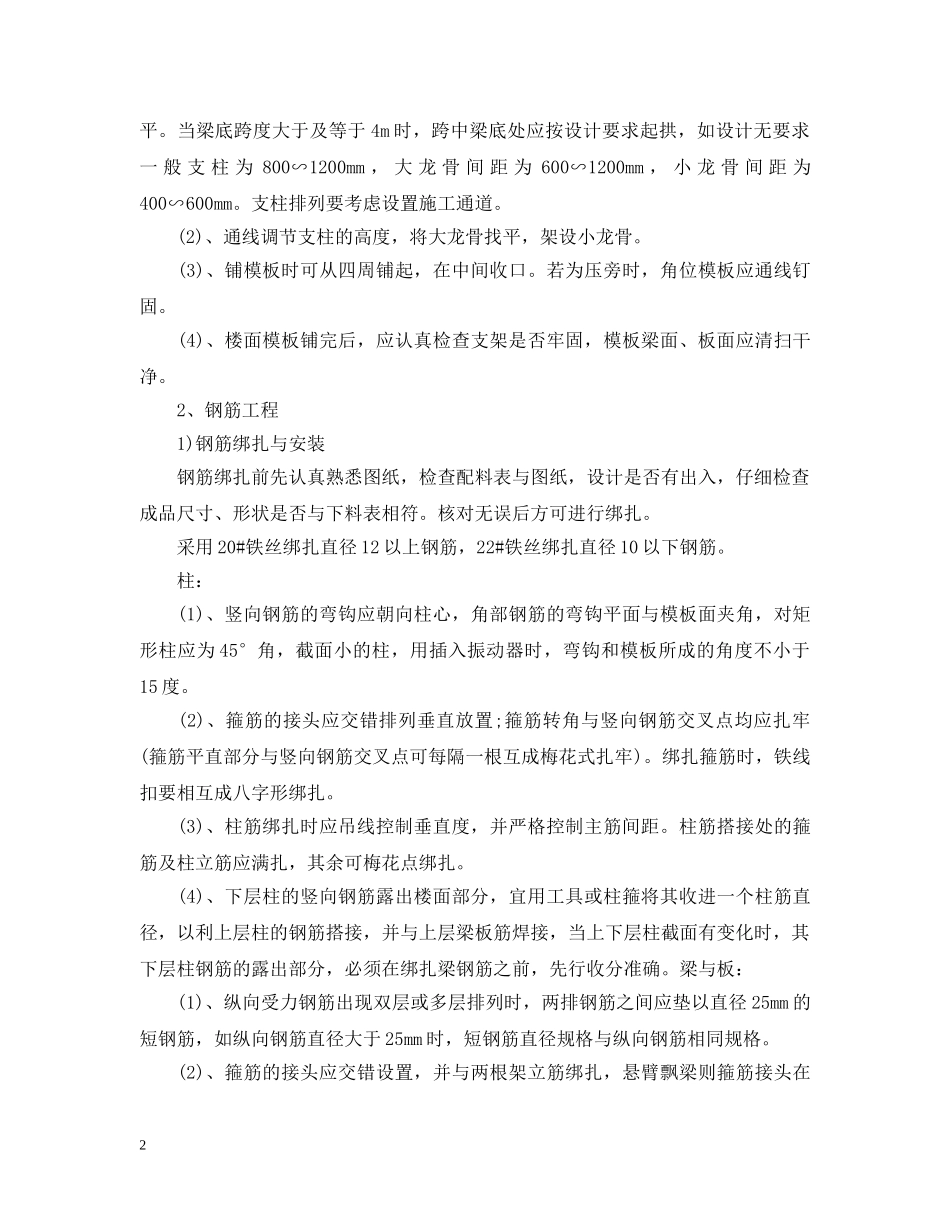

房屋主体结构的施工1、模板工程1)梁模板安装:(1)、在柱子上弹出轴线、粱位置和水平线,钉柱头模板
(2)、梁底模板:按设计标高调整支柱的标高,然后安装梁底模板,并拉线找1此资料由网络收集而来,如有侵权请告知上传者立即删除
资料共分享,我们负责传递知识

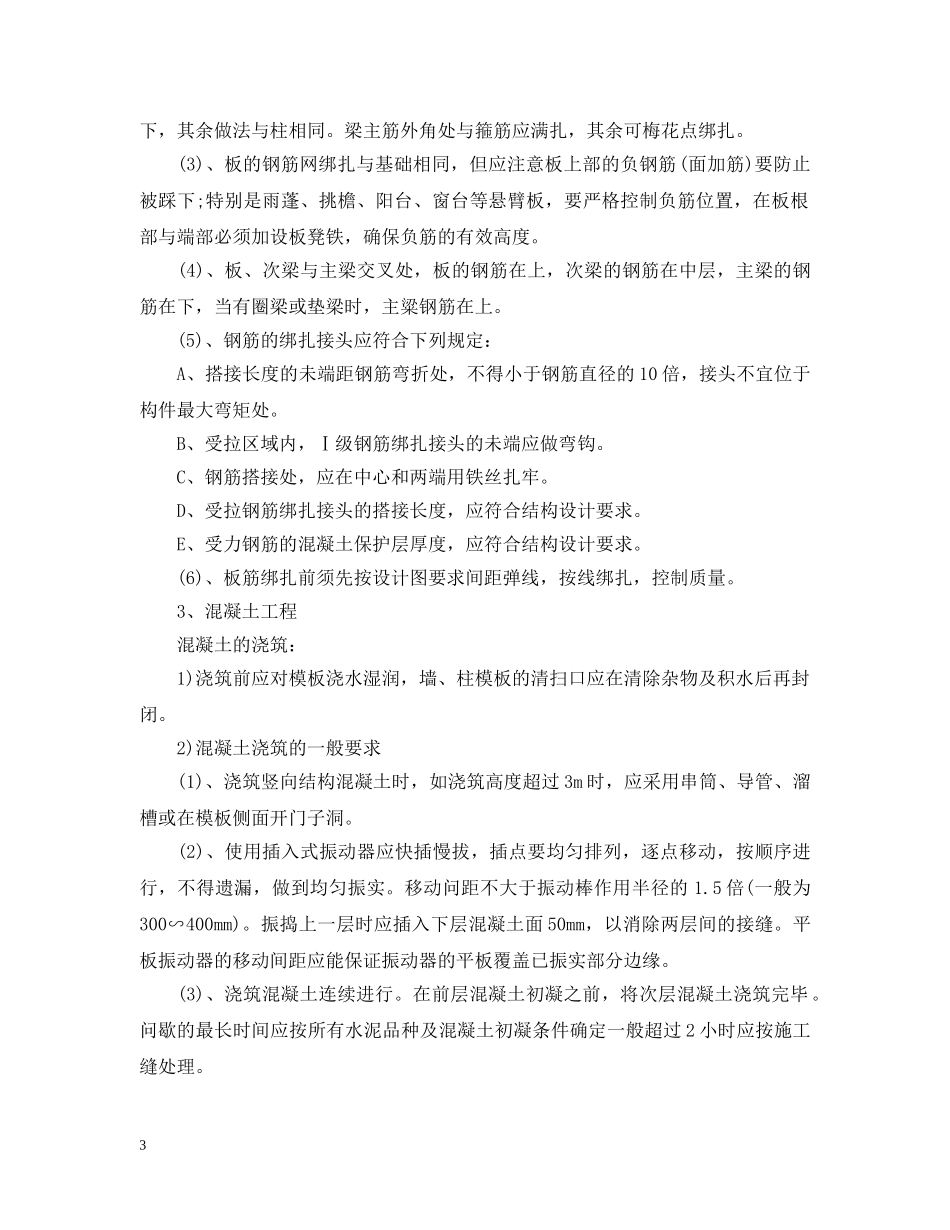

当梁底跨度大于及等于4m时,跨中梁底处应按设计要求起拱,如设计无要求一般支柱为800∽1200mm,大龙骨间距为600∽1200mm,小龙骨间
