1一、工程概况1
工程概况工程名称:工程名称;建设单位:XXXXXXXXXXXXX;设计单位:XXXXXXXXXXXXX;监理单位:XXXXXXXXXXXXX;施工单位:XXXXXXXXXXXXX;涵洞工程工期:详见本标段施工组织设计(附图9-1施工进度计划横道图);质量要求:工程交工验收的质量评定合格;竣工验收的质量评定合格
项目概况:本项目圆管涵拆除重建共计30座,新建2座,盖板涵拆除重建1座
圆管涵洞身使用的材料:C30砼管身,C20砼管座,碎石铺垫圆管涵洞口使用的材料:C20砼墙身、墙基,、隔水墙圆管涵锥形护坡、护坡基础:C20砼帽石、M7
5浆砌片石锥形护坡+隔水墙铺砌,锥坡填土考虑本项目的实际情况,为保证圆管涵的工程质量,本工程所需的管涵均从预制生产厂家定制采购成品
盖板涵盖板使用材料:现浇C35砼盖板21盖板涵涵台使用材料:现浇C30砼涵台+基础盖板涵挡墙使用材料:砂砾石垫层+C15混凝土挡墙基础+C25混凝土挡墙,C20混凝土帽石+M7
5洞口铺砌+隔水墙二、编制依据、编制原则1
1本标段施工图纸及相关招投标文件;1
2本标段地质勘查报告及水文情况;1
3我单位现场调查的有关资料;1
4现行国家规范、行业标准及相关法律法规
5我单位现有的施工技术力量、机械设备和历年来工程建设经验
6《公路桥涵施工技术规范JTG/TF50-2011》2
编制原则严格遵守《招标文件》规定的技术规范、计划工期条款要求,严格执行建设部现行的施工技术规范检验评定标准
严格遵守《招标文件》规定的工期,有效集中施工力量,按期完工、按期交付,使建设单位尽快发挥经济效益
结合本工程具体情况,积极采用先进的施工技术和施工工艺,达到提高劳动效率,提高工程质量,加快施工进度,降低工程成本,提高经济效益的目的

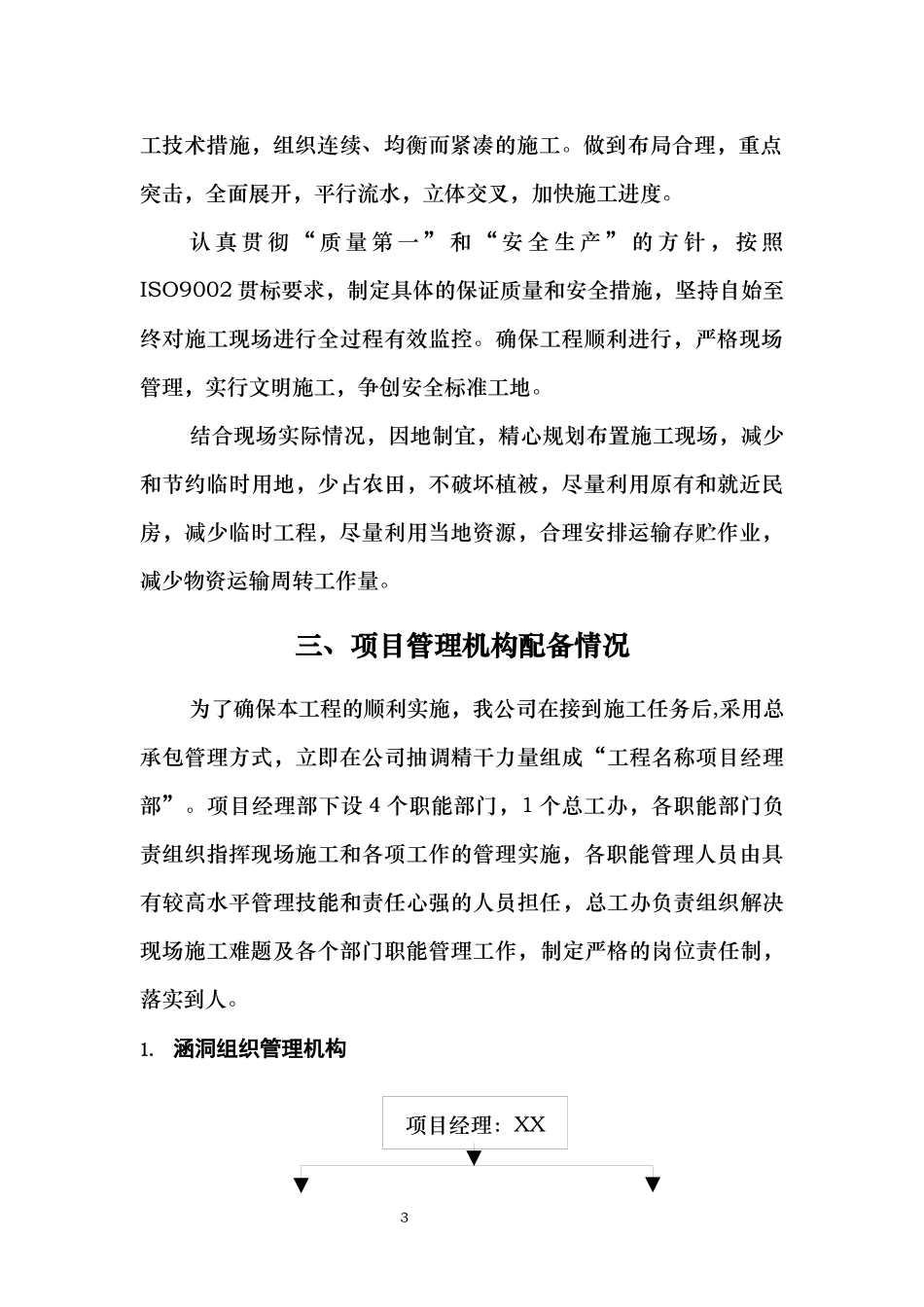

科学合理安排施工计划,制订好雨季、高温季度、农忙季节施32工技术措施,
