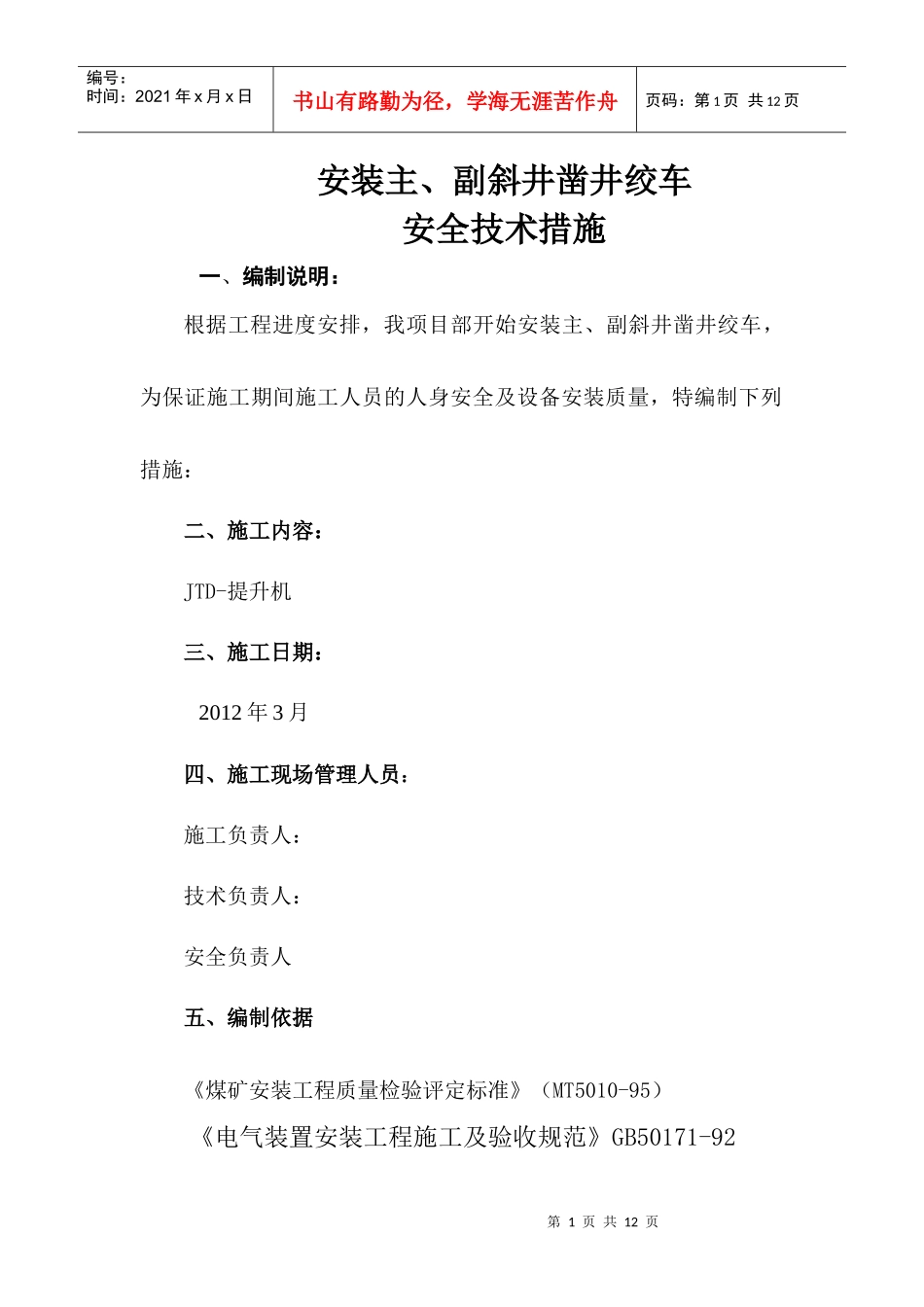

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页安装主、副斜井凿井绞车安全技术措施一、编制说明:根据工程进度安排,我项目部开始安装主、副斜井凿井绞车,为保证施工期间施工人员的人身安全及设备安装质量,特编制下列措施:二、施工内容:JTD-提升机三、施工日期:2012年3月四、施工现场管理人员:施工负责人:技术负责人:安全负责人五、编制依据《煤矿安装工程质量检验评定标准》(MT5010-95)《电气装置安装工程施工及验收规范》GB50171-92第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB50171-92《煤矿安全规程》六、施工准备材料及主要机具:1、绞车安装所使用的主要材料,成品或半成品应有出厂合格证或质量鉴定文件
2、绞车开箱检查应符合设计要求
有无缺损等情况
3、绞车轴承清洗,充填润滑剂其粘度应符合设计要求,不应使用变质或含有杂物的润滑剂
4、地脚螺栓灌注时,应使用与混凝土基础同等级混凝土,决不能使用失效水泥灌注
5、20T吊车、撬棍、活动扳手,铁锤、钢丝钳、螺丝刀、水平仪、钢板尺、钢卷尺、线坠、油桶、刷子、棉布、棉丝、手拉葫芦、木楔、油枕等
七、作业条件:1、施工现场环境要求基本具备安装条件
2、绞车安装应按照设计要求进行

八、绞车安装技术要求:1、工艺流程:施工准备→定位放线→基础验收→机械设备安装→电器设备第3页共12页第2页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共12页安装→二次灌浆→设备调试→空负荷试运转→负荷试运转→竣工验收移交
2、基础验收①绞车安装前应根据设计图纸对设备基础进行全面检查,是否符合尺寸要求
②绞车安装前、应在基础表面铲出麻面,以使二次浇
