第1页共64页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共64页1

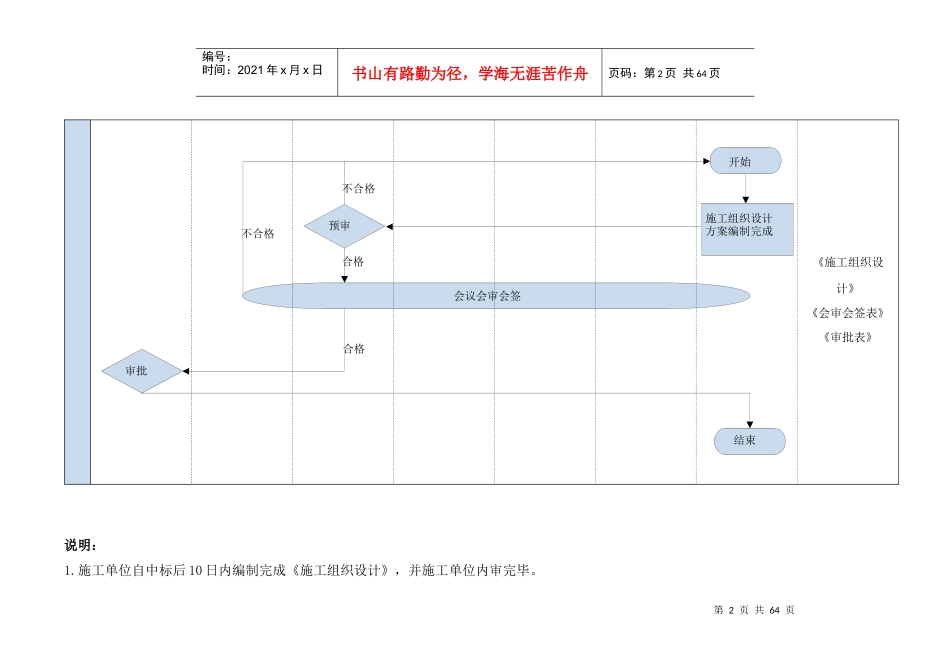

施工组织设计方案审批流程1
施工组织设计方案审批流程工程组长工程副组长技术副组长执行副组长专业工程师分厂厂长施工单位支持性文件第2页共64页第1页共64页开始施工组织设计方案编制完成会议会审会签审批结束预审不合格不合格合格合格编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共64页《施工组织设计》《会审会签表》《审批表》说明:1
施工单位自中标后10日内编制完成《施工组织设计》,并施工单位内审完毕
第3页共64页第2页共64页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共64页2
报施工管理技术副组长预审
预审不合格返回施工单位进行修改、补充编制,3日内完成,并施工单位内审完毕
修改、补充编制完成后重新上报至施工管理技术副组长进行预审
预审合格后,由技术副组长组织以下人员会议会审会签;参会人员:工程副组长、技术副组长、执行副组长、专业工程师、分厂厂长,施工单位技术负责人
会议会审不合格返回施工单位根据会议会审要求进行修改补充编制,3日内完成,并施工单位内审完毕
施工单位根据会议会审要求修改、补充编制完成后重新上报至施工管理技术副组长进行预审
预审合格由技术副组长组织以下人员重新进行会议会审会签,参会人员:工程副组长、技术副组长、执行副组长、专业工程师、分厂厂长,施工单位相关技术负责人
会议会审会签合格后由技术副组长报请施工管理工程组长审批
《施工组织设计》定版后,施工单位根据建设单位或相关上级单位要求提交装订版存档
审批完毕后建设单位与施工单位分别存档并根据《施工组织设计》部署施工
第4页共64页第3页共64页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共64
