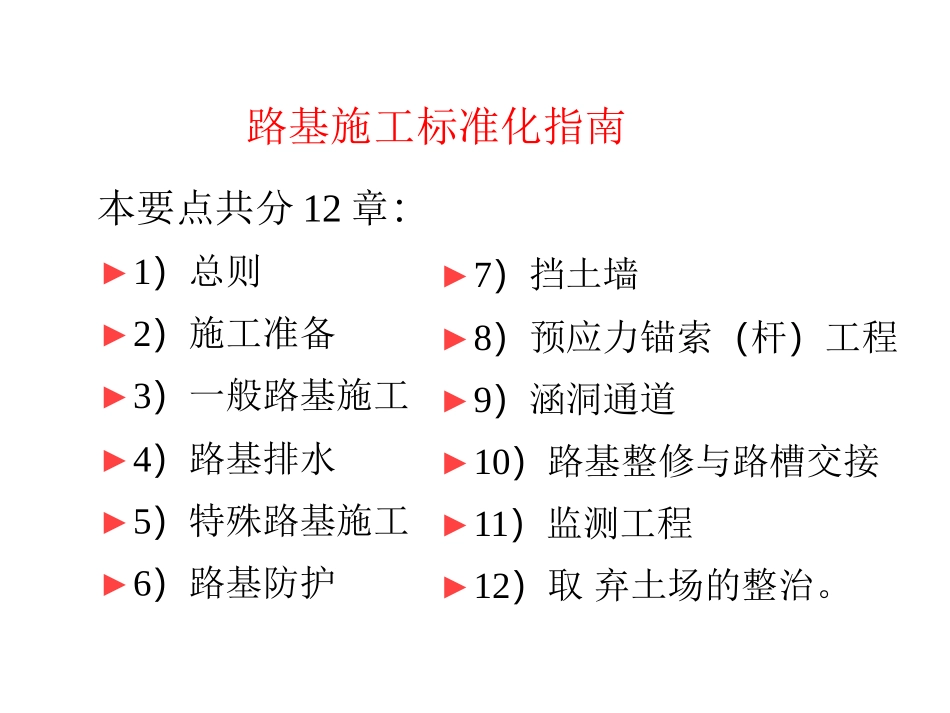

路基施工标准化指南本要点共分12章:►1)总则►2)施工准备►3)一般路基施工►4)路基排水►5)特殊路基施工►6)路基防护►7)挡土墙►8)预应力锚索(杆)工程►9)涵洞通道►10)路基整修与路槽交接►11)监测工程►12)取弃土场的整治

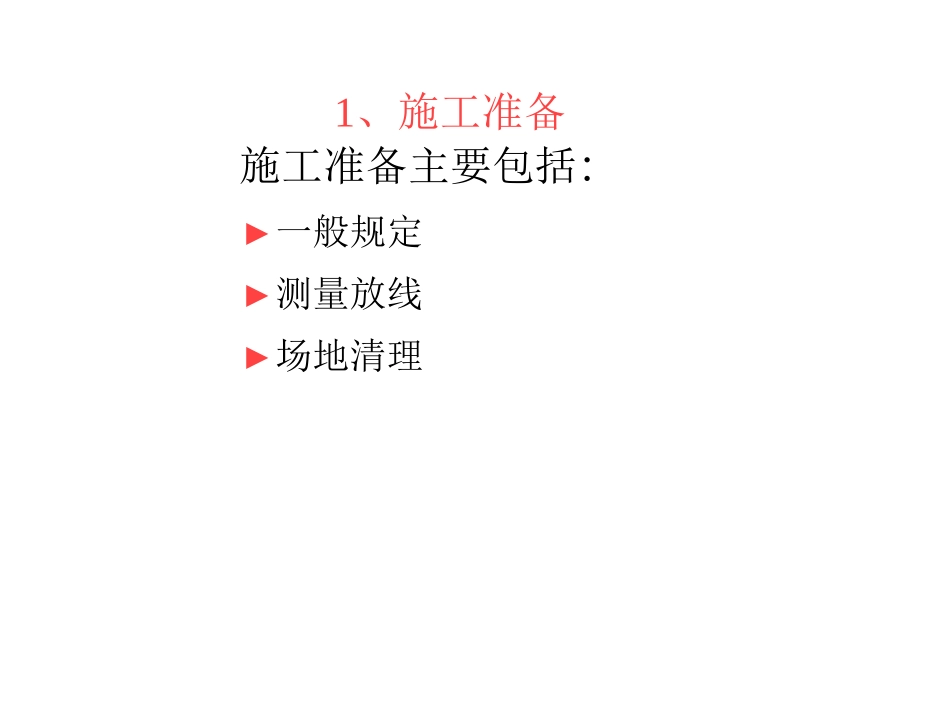

1、施工准备施工准备主要包括:►一般规定►测量放线►场地清理2
3场地清理►(1)路基用地范围内的树木、灌木丛等应在清表前砍伐或移植,砍伐的树木应堆放在路基用地之外,并妥善处理
对于路堑路段的边坡开挖线至截水沟范围的原生植被应予以保留
3场地清理►(2)路基用地范围内的垃圾、有机物残渣及原地面以下至少10~30cm内的草皮、农作物的根系和表土应予以清除,并且有序集中地堆放在弃土场内,供土地复耕和绿化使用
场地清理完成后,应全面进行填前碾压,使其压实度达到规定要求
►(3)路基用地范围及取土场范围内的树根应全部挖除(如本图),并将路基范围内的坑穴填平夯实
►(4)路基跨越河、塘、湖、海地段,承包人应采取措施修筑围堰,排除积水,清除不适宜材料,并按设计图纸要求工艺进行填前处理
3、一般路基施工主要包括:►3
1挖方路基:1、土质路堑开挖;2、石质路堑开挖►3
2填方路基施工1、填土路基;3、填挖交界处处理;5、冲击增强补压;2、填石路堤;4、涵、台背回填;6、雨季施工措施3
1挖方路基(1)土质路堑开挖►土质路堑开挖施工工序:弃土或利用土施工测量路基临时排水设施路堑开挖土工试验压实度检验下路床、上路床碾压路床试验路段测量放样边沟(1)土质路堑开挖►14)土方路堑开挖应根据地面坡度、开挖断面、纵向长度及出土方向,结合土方调配距离,选用安全、经济的开挖方案
(如图路堑开挖断面示意图)(2)石质路堑开挖爆破施工组织设计有关部门审批监理检查钻孔警戒装药填塞网络布设起爆防护警戒处理危石石渣清运整修边坡►爆破施工工流程平整路槽边沟开挖(2)石质路堑
