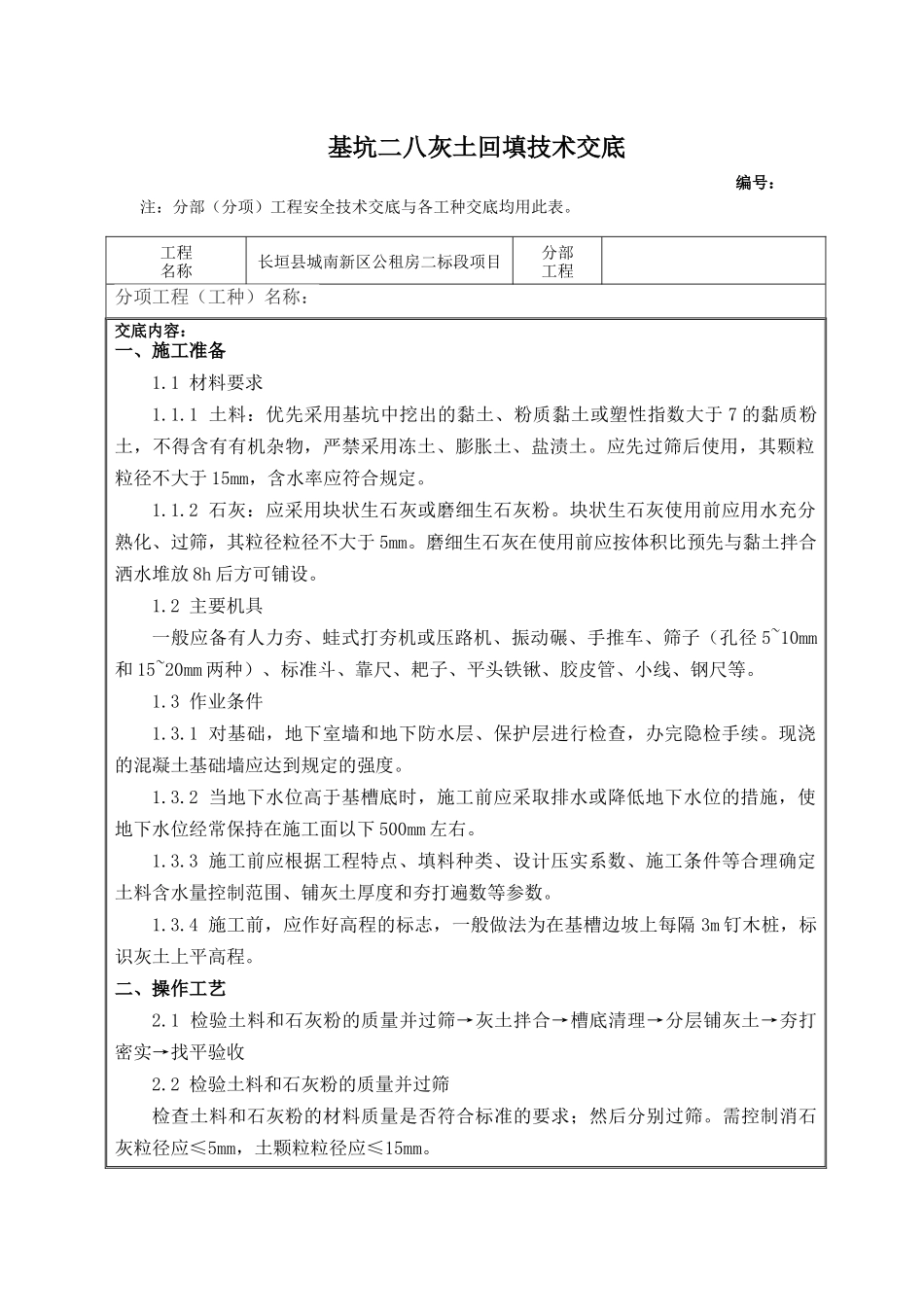

基坑二八灰土回填技术交底编号:注:分部(分项)工程安全技术交底与各工种交底均用此表
工程名称长垣县城南新区公租房二标段项目分部工程分项工程(工种)名称:交底内容:一、施工准备1
1材料要求1
1土料:优先采用基坑中挖出的黏土、粉质黏土或塑性指数大于7的黏质粉土,不得含有有机杂物,严禁采用冻土、膨胀土、盐渍土
应先过筛后使用,其颗粒粒径不大于15mm,含水率应符合规定
2石灰:应采用块状生石灰或磨细生石灰粉
块状生石灰使用前应用水充分熟化、过筛,其粒径粒径不大于5mm
磨细生石灰在使用前应按体积比预先与黏土拌合洒水堆放8h后方可铺设
2主要机具一般应备有人力夯、蛙式打夯机或压路机、振动碾、手推车、筛子(孔径5~10mm和15~20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线、钢尺等
3作业条件1
1对基础,地下室墙和地下防水层、保护层进行检查,办完隐检手续
现浇的混凝土基础墙应达到规定的强度
2当地下水位高于基槽底时,施工前应采取排水或降低地下水位的措施,使地下水位经常保持在施工面以下500mm左右
3施工前应根据工程特点、填料种类、设计压实系数、施工条件等合理确定土料含水量控制范围、铺灰土厚度和夯打遍数等参数
4施工前,应作好高程的标志,一般做法为在基槽边坡上每隔3m钉木桩,标识灰土上平高程

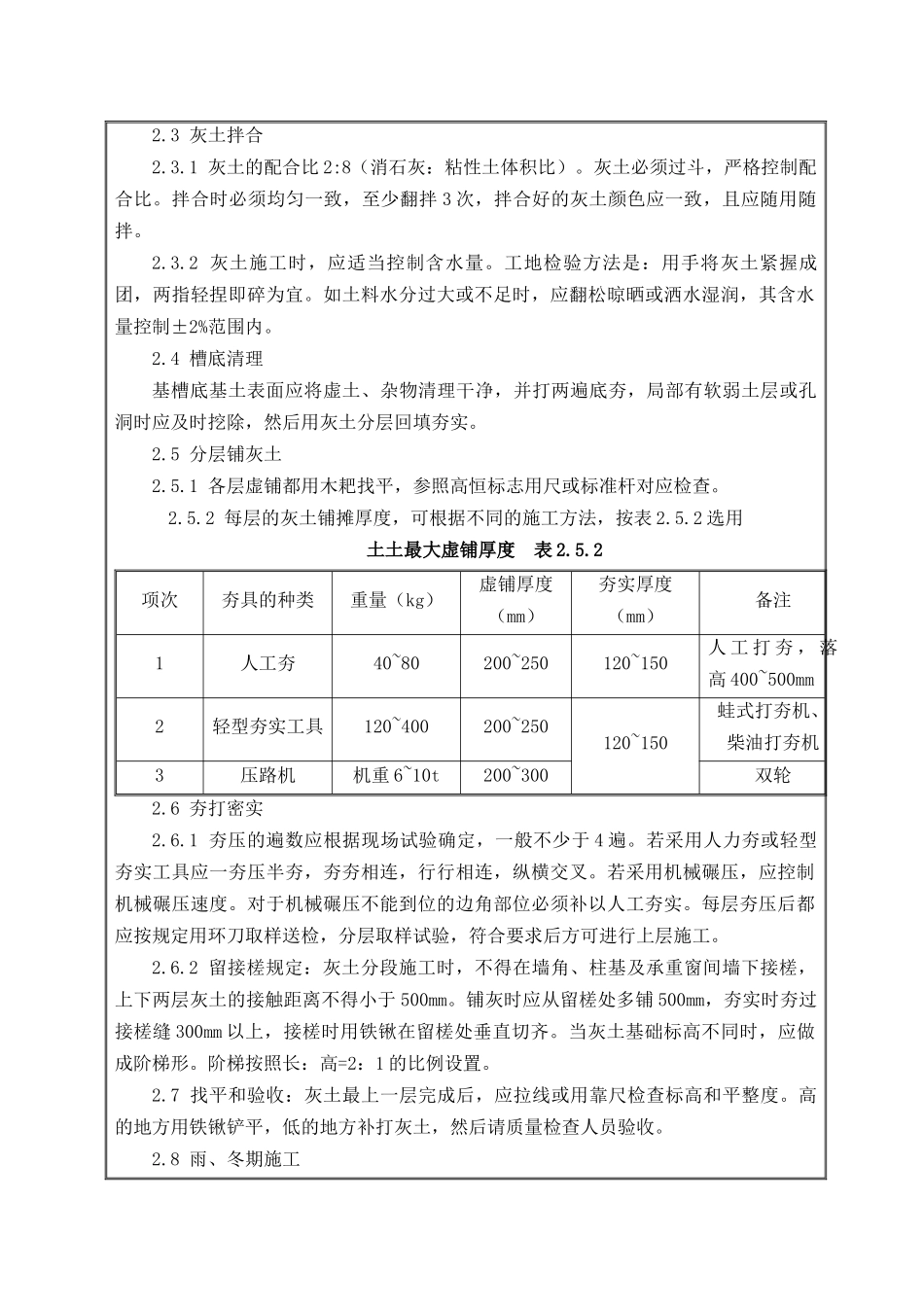

二、操作工艺2
1检验土料和石灰粉的质量并过筛→灰土拌合→槽底清理→分层铺灰土→夯打密实→找平验收2
2检验土料和石灰粉的质量并过筛检查土料和石灰粉的材料质量是否符合标准的要求;然后分别过筛
需控制消石灰粒径应≤5mm,土颗粒粒径应≤15mm
3灰土拌合2
1灰土的配合比2:8(消石灰:粘性土体积比)
灰土必须过斗,严格控制配合比
拌合时必须均匀一致,至少翻拌3次,拌合好的灰土颜色应一致,且应随用随拌
