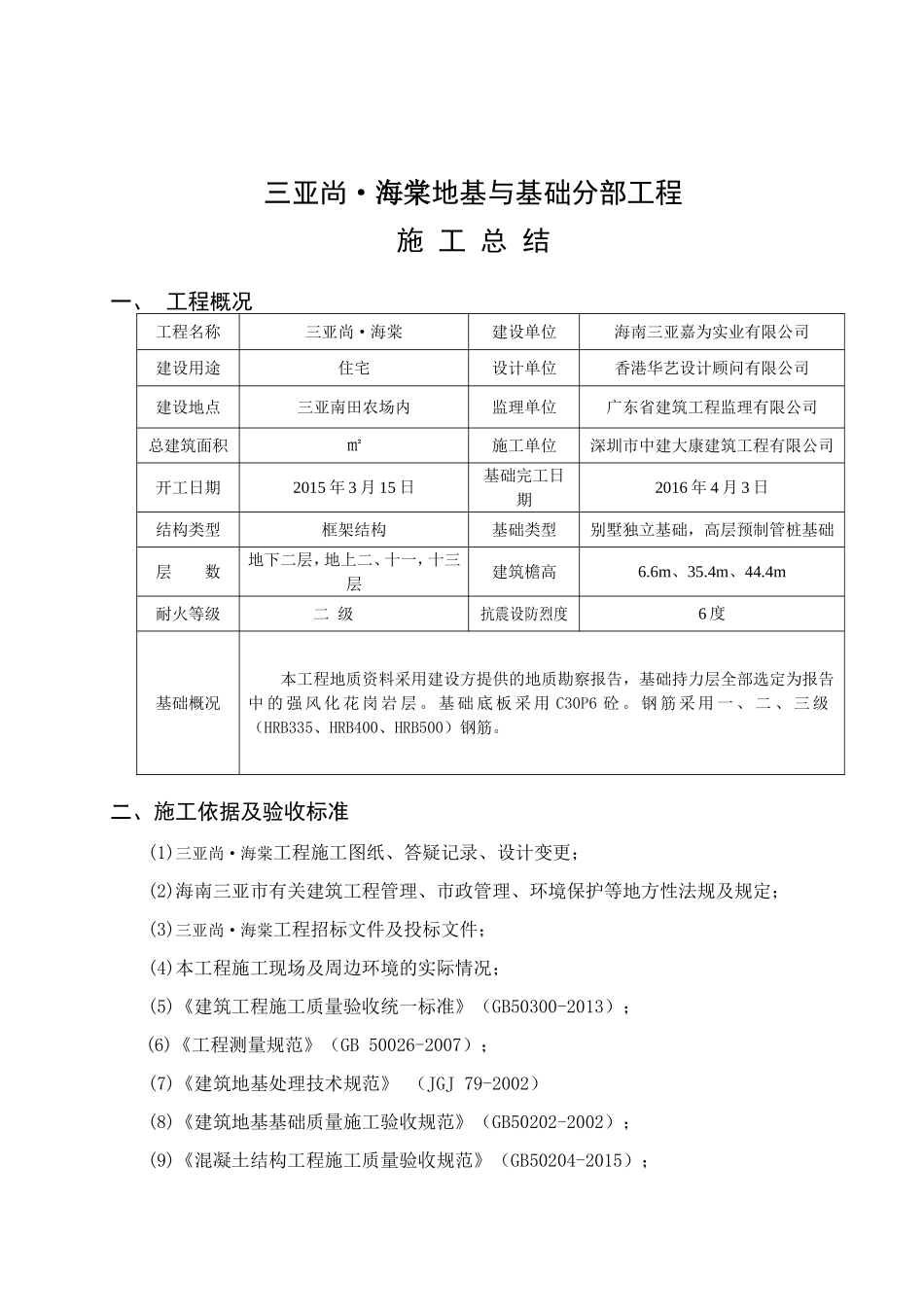

三亚尚·海棠地基与基础分部工程施工总结施工单位:深圳市中建大康建筑工程有限公司企业技术负责人:编制人:日期:二O一6年四月二十八日目录一、工程概况二、施工依据及验收标准三、工程进度情况四、工程质量情况(一)工程实体质量(二)质量控制资料(三)观感质量验收五、工程资料方面六、执行强制性条文情况七、执行设计文件、履行合同情况八、工程质量总体评价三亚尚·海棠地基与基础分部工程施工总结一、工程概况工程名称三亚尚·海棠建设单位海南三亚嘉为实业有限公司建设用途住宅设计单位香港华艺设计顾问有限公司建设地点三亚南田农场内监理单位广东省建筑工程监理有限公司总建筑面积㎡施工单位深圳市中建大康建筑工程有限公司开工日期2015年3月15日基础完工日期2016年4月3日结构类型框架结构基础类型别墅独立基础,高层预制管桩基础层数地下二层,地上二、十一,十三层建筑檐高6
4m耐火等级二级抗震设防烈度6度基础概况本工程地质资料采用建设方提供的地质勘察报告,基础持力层全部选定为报告中的强风化花岗岩层
基础底板采用C30P6砼
钢筋采用一、二、三级(HRB335、HRB400、HRB500)钢筋
二、施工依据及验收标准(1)三亚尚·海棠工程施工图纸、答疑记录、设计变更;(2)海南三亚市有关建筑工程管理、市政管理、环境保护等地方性法规及规定;(3)三亚尚·海棠工程招标文件及投标文件;(4)本工程施工现场及周边环境的实际情况;(5)《建筑工程施工质量验收统一标准》(GB50300-2013);(6)《工程测量规范》(GB50026-2007);(7)《建筑地基处理技术规范》(JGJ79-2002)(8)《建筑地基基础质量施工验收规范》(GB50202-2002);(9)《混凝土结构工程施工质量验收规范》(GB50204-2015);三、工程进度施工进度情况开工日期2015年05月15日基础
