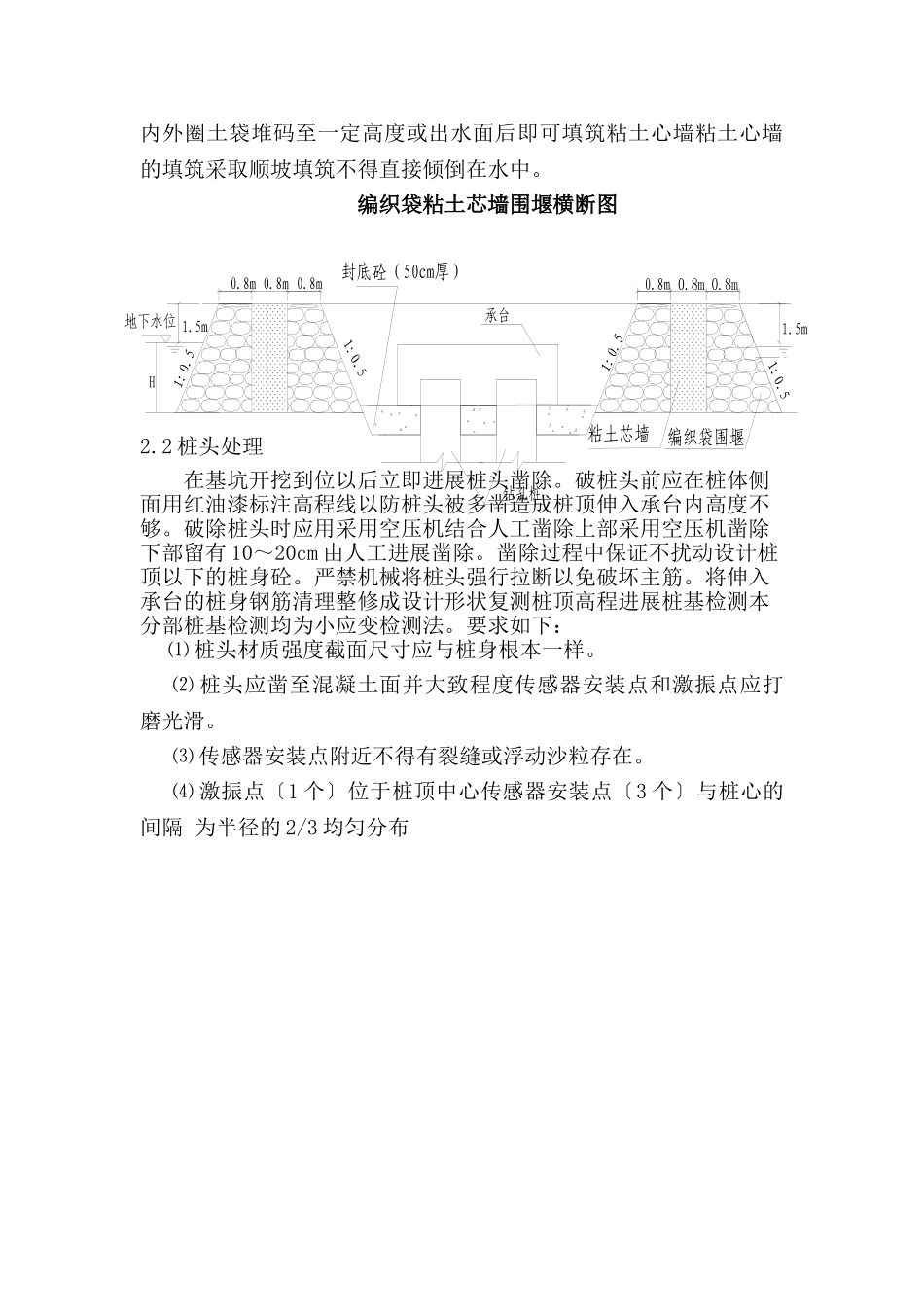

承台技术交底1、施工准备在基坑开挖前由测量人员测放出承台的平面位置并向现场施工技术员交桩由现场技术员组织人员在适当位置引出护桩以备施工过程中随时检查根底平面位置校核根底尺寸。根底线放样完毕后根据设计地质及现场情况选定开挖坡度确定开挖线现场用白灰将开挖线标识;施工前应提早备好各种机、料、具等。2、施工工艺2.1基坑开挖对处于陡坡上的墩位应在桩基施工前开挖到接近承台底标高并做好坡面防护。在桩基施工完成后人工用风镐凿至设计基底标高以下5cm预留垫层厚度。对处于平地上的墩位在桩身强度到达一定强度后再进展基坑开挖。在基坑开挖线以外5m左右设置纵横向截水沟将地表水排入天然水沟;基坑排水采取在基坑四周设排水沟及集水坑并由专人负责排除基坑积水严禁积水浸泡基坑。边坡的放坡率可参照下表:坑壁土坑壁坡度基坑顶缘无载重基坑顶缘有静载基坑顶缘有动载砂类土1:11:1.251:1.5碎石类土1:0.751:11:1.25黏性土、软岩1:0.331:0.51:0.75测设基坑平面位置、标高挖掘机开挖凿除桩头检测桩基基底处理绑扎钢筋安装模板灌筑混凝土进入下一道工序基坑防护制作混凝土试件集水井法抽水混凝土拌制、输送较软岩、软岩1:0.251:0.331:0.67较软岩1:01:0.11:0.25极硬岩1:01:01:0注:1.挖基通过不同土层时边坡可分层选定并酌留平台。2.在山坡上开挖基坑当地质不良时应防止滑坍及时防护。3.在现有建筑旁开挖基坑时应符合设计的要求。基坑采用挖掘机配合人工开挖开挖时派专人现场指挥确保开挖尺寸、标高。在开挖过程中随时检查开挖尺寸、位置并亲注意地质情况变化随时修正基坑尺寸和开挖坡度。开挖过程中注意避开桩头位置间隔基坑底20-30cm时改为人工开挖防止机械施工时扰动基底土层。并根据地质情况设置木桩或土袋围堰等临时支护措施。爆破作业采用小药量爆破以松动爆破为主爆破开挖时注意随时测定基底标高制止欠挖。开挖弃土采用自卸车运至指定弃土场统一弃置。旱地施工时基坑尺寸比承台尺寸长宽方向长2m每边留出1m作为施工人员操作空间基坑开挖采用放坡开完。在基坑底边缘四周设置排水沟在坑角位置设置2个积水坑利于基坑内排水同时在基坑顶部边缘外四周挖排水沟拦截雨水。详细见:基坑开挖示意图。当在有水地段需要草袋围堰时用草袋、麻袋或编织袋装以松散的粘质土装土量为袋容量的1/2-2/3,袋口用麻袋线或细铁丝缝合。采用有粘土心墙的围堰堆码土袋时上下左右互相错缝并尽可能堆码整齐。流速较大时外圈土袋可装小卵石或粗砂以防被水冲走必要时抛片石防护或打一圈木桩也可在外圈改用竹篓或荆条筐内装砂石。在内外圈土袋堆码至一定高度或出水面后即可填筑粘土心墙粘土心墙的填筑采取顺坡填筑不得直接倾倒在水中。编织袋粘土芯墙围堰横断图2.2桩头处理在基坑开挖到位以后立即进展桩头凿除。破桩头前应在桩体侧面用红油漆标注高程线以防桩头被多凿造成桩顶伸入承台内高度不够。破除桩头时应用采用空压机结合人工凿除上部采用空压机凿除下部留有10~20cm由人工进展凿除。凿除过程中保证不扰动设计桩顶以下的桩身砼。严禁机械将桩头强行拉断以免破坏主筋。将伸入承台的桩身钢筋清理整修成设计形状复测桩顶高程进展桩基检测本分部桩基检测均为小应变检测法。要求如下:⑴桩头材质强度截面尺寸应与桩身根本一样。⑵桩头应凿至混凝土面并大致程度传感器安装点和激振点应打磨光滑。⑶传感器安装点附近不得有裂缝或浮动沙粒存在。⑷激振点〔1个〕位于桩顶中心传感器安装点〔3个〕与桩心的间隔为半径的2/3均匀分布钻孔桩承台H地下水位1.5m0.8m编织袋围堰封底砼(50cm厚)粘土芯墙0.8m0.8m0.8m0.8m0.8m1.5m激振点传感器安装点经检测合格后应在基底面施作一层5cm的砂浆或碎石便于现场施工及绑扎钢筋架立模板。2.3、钢筋绑扎在垫层面上弹出钢筋的外围轮廓线并用油漆标出每根钢筋的平面位置。承台钢筋集中加工现场进展绑扎:当为单层承台时只需布置承台底板钢筋网片假设有垫块时应按设计布置纵横向钢筋网。浇筑承台混凝土前应先施作墩身预埋筋:实体墩身预埋深度不小于90cm空心墩台不小于70cm,承台外露相邻钢筋应互相错开一般按1米和1.5米布置。在布置承台钢筋过程中还应考虑...
