埃塞俄比亚阿伊萨二期风电场项目中国电建POWERCHINA测风塔安装施工安全专项方案批准:审核:编制:中国水利水电第八工程局有限公司埃塞俄比亚阿伊萨风电二期项目经理部二O一八年十月

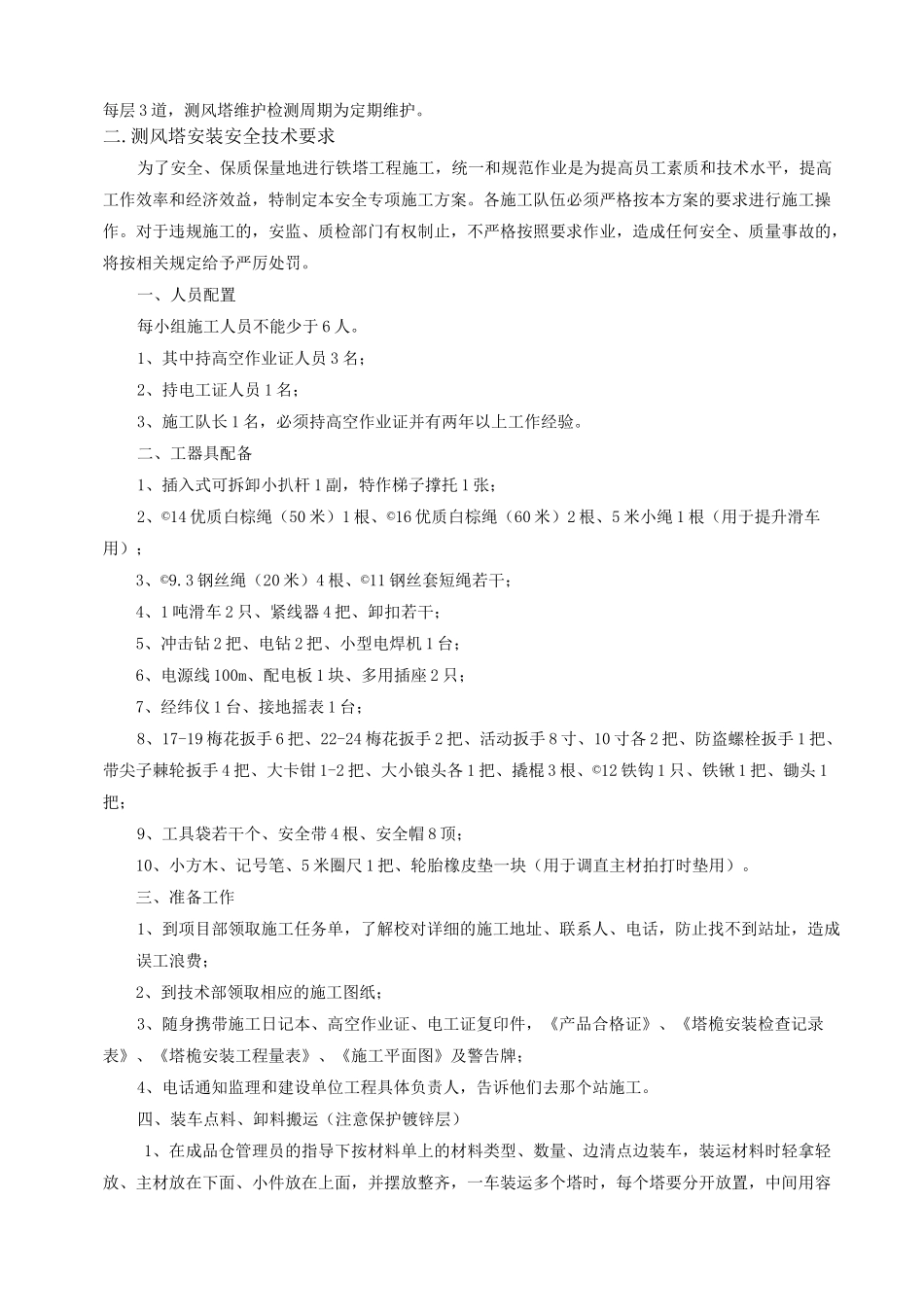

工程概况埃塞俄比亚阿伊萨二期风电场拟新建两个测风塔,塔高90米,三柱拉线结构,塔身共设7层拉线,每层3道,测风塔维护检测周期为定期维护
测风塔安装安全技术要求为了安全、保质保量地进行铁塔工程施工,统一和规范作业是为提高员工素质和技术水平,提高工作效率和经济效益,特制定本安全专项施工方案
各施工队伍必须严格按本方案的要求进行施工操作
对于违规施工的,安监、质检部门有权制止,不严格按照要求作业,造成任何安全、质量事故的,将按相关规定给予严厉处罚
一、人员配置每小组施工人员不能少于6人
1、其中持高空作业证人员3名;2、持电工证人员1名;3、施工队长1名,必须持高空作业证并有两年以上工作经验
二、工器具配备1、插入式可拆卸小扒杆1副,特作梯子撑托1张;2、©14优质白棕绳(50米)1根、©16优质白棕绳(60米)2根、5米小绳1根(用于提升滑车用);3、©9
3钢丝绳(20米)4根、©11钢丝套短绳若干;4、1吨滑车2只、紧线器4把、卸扣若干;5、冲击钻2把、电钻2把、小型电焊机1台;6、电源线100m、配电板1块、多用插座2只;7、经纬仪1台、接地摇表1台;8、17-19梅花扳手6把、22-24梅花扳手2把、活动扳手8寸、10寸各2把、防盗螺栓扳手1把、带尖子棘轮扳手4把、大卡钳1-2把、大小锒头各1把、撬棍3根、©12铁钩1只、铁锹1把、锄头1把;9、工具袋若干个、安全带4根、安全帽8顶;10、小方木、记号笔、5米圈尺1把、轮胎橡皮垫一块(用于调直主材拍打时垫用)
三、准备工作1、到项目部领取施工任务单,了解校对详细的施工地址、联系人、电话,防止找不到站址,造成误工浪费;2、到技术部领取相应的
