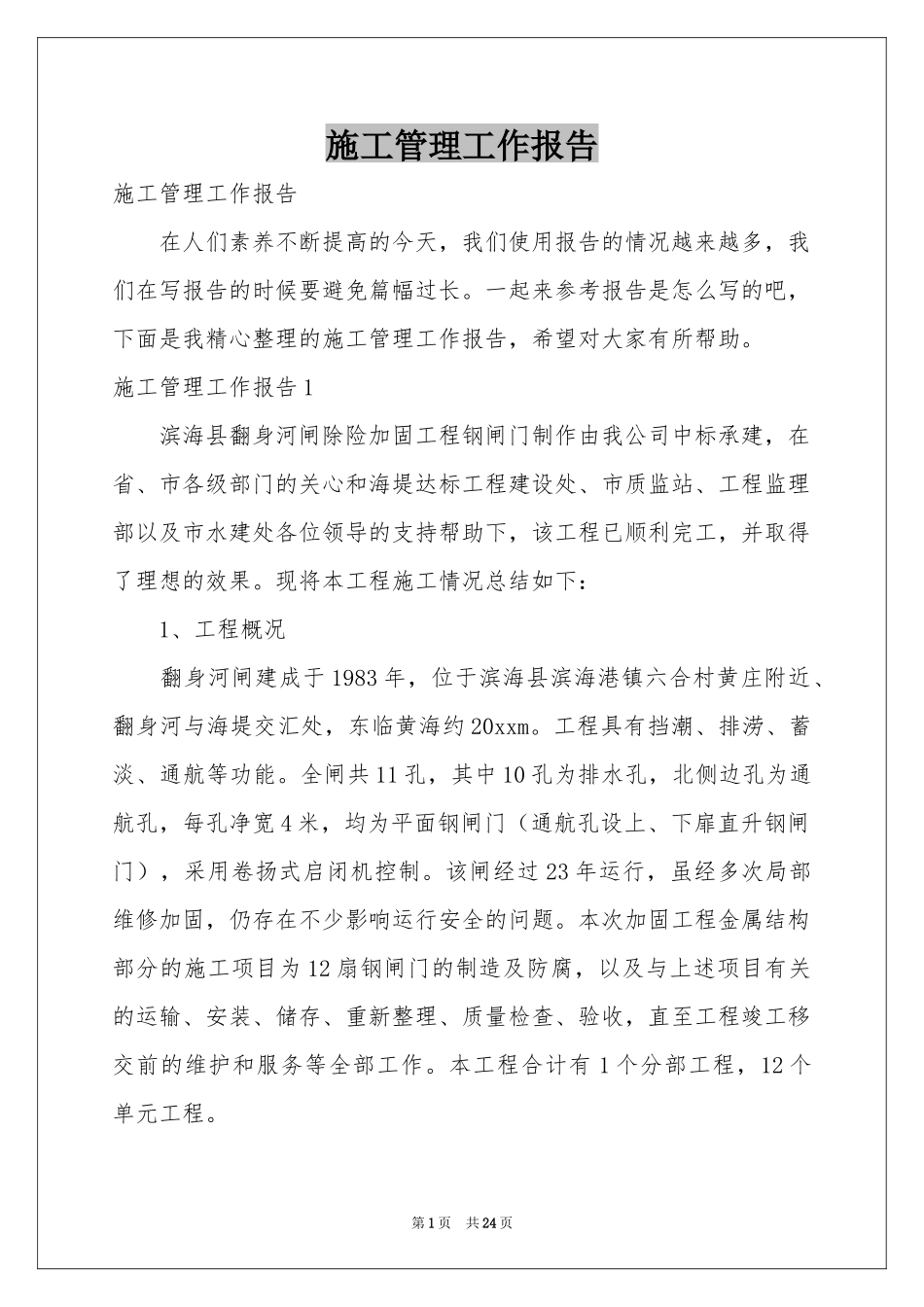

施工管理工作报告1滨海县翻身河闸除险加固工程钢闸门制作由我公司中标承建,在省、市各级部门的关心和海堤达标工程建设处、市质监站、工程监理部以及市水建处各位领导的支持帮助下,该工程已顺利完工,并取得了理想的效果
现将本工程施工情况总结如下:1、工程概况翻身河闸建成于1983年,位于滨海县滨海港镇六合村黄庄附近、翻身河与海堤交汇处,东临黄海约20xxm
工程具有挡潮、排涝、蓄淡、通航等功能
全闸共11孔,其中10孔为排水孔,北侧边孔为通航孔,每孔净宽4米,均为平面钢闸门(通航孔设上、下扉直升钢闸门),采用卷扬式启闭机控制
该闸经过23年运行,虽经多次局部维修加固,仍存在不少影响运行安全的问题
本次加固工程金属结构部分的施工项目为12扇钢闸门的制造及防腐,以及与上述项目有关的运输、安装、储存、重新整理、质量检查、验收,直至工程竣工移交前的维护和服务等全部工作
本工程合计有1个分部工程,12个单元工程
第1页共24页2、工程投标翻身河闸加固工程金属结构制作工程项目于20xx年11月发布招标公告后,我公司即购买了该项目招标文件
按招标文件的要求,我们认真研究了招标文件的内容,本着经济、合理的原则编制了投标文件
20xx年12月5日9时在盐城市建设工程交易中心开标
经过评标,我公司以829406
00元的报价中标
20xx年12月8日,收到中标通知书,20xx年12月10日,我公司与盐城市海堤达标工程建设处签订了“滨海县翻身河闸除险加固工程钢闸门制作合同书”
3、施工布置、施工进度和完成的主要工程量1、施工总布置本金属结构工程包括钢闸门厂内制作和防腐两步进行施工作业
厂内制作分排水孔、通
