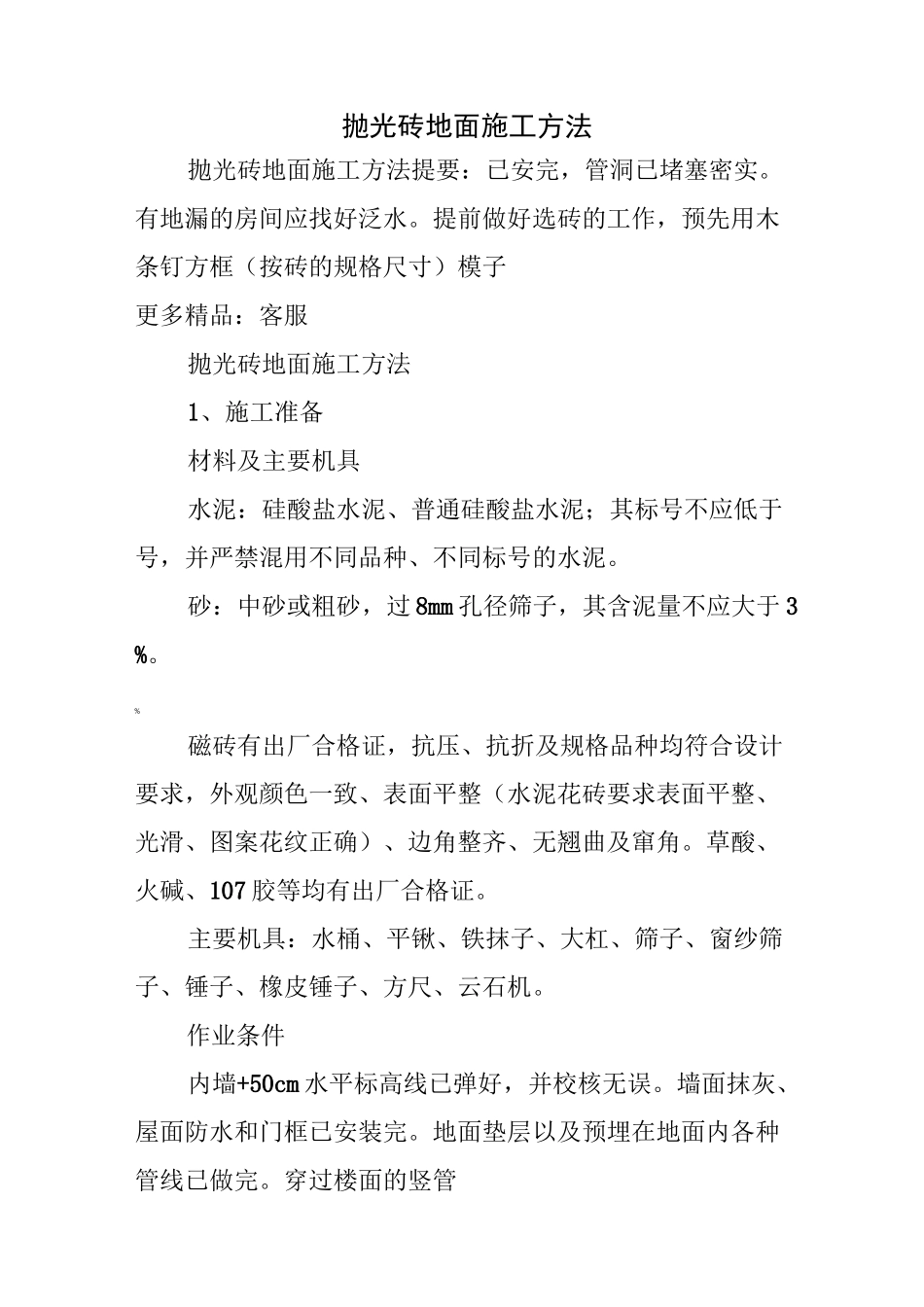

抛光砖地面施工方法抛光砖地面施工方法提要:已安完,管洞已堵塞密实
有地漏的房间应找好泛水
提前做好选砖的工作,预先用木条钉方框(按砖的规格尺寸)模子更多精品:客服抛光砖地面施工方法1、施工准备材料及主要机具水泥:硅酸盐水泥、普通硅酸盐水泥;其标号不应低于号,并严禁混用不同品种、不同标号的水泥
砂:中砂或粗砂,过8mm孔径筛子,其含泥量不应大于3%
%磁砖有出厂合格证,抗压、抗折及规格品种均符合设计要求,外观颜色一致、表面平整(水泥花砖要求表面平整、光滑、图案花纹正确)、边角整齐、无翘曲及窜角
草酸、火碱、107胶等均有出厂合格证
主要机具:水桶、平锹、铁抹子、大杠、筛子、窗纱筛子、锤子、橡皮锤子、方尺、云石机
作业条件内墙+50cm水平标高线已弹好,并校核无误

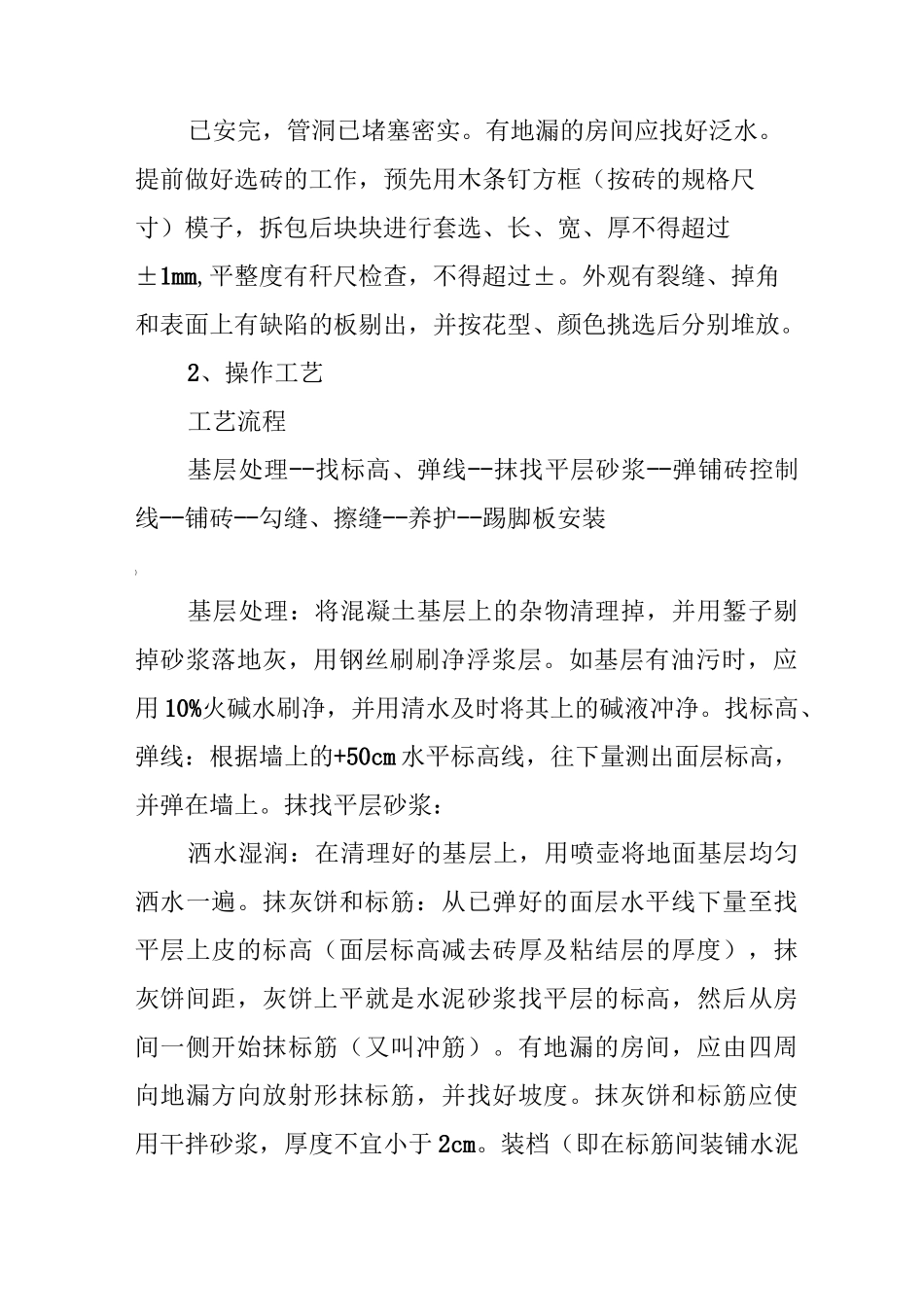

墙面抹灰、屋面防水和门框已安装完
地面垫层以及预埋在地面内各种管线已做完
穿过楼面的竖管已安完,管洞已堵塞密实
有地漏的房间应找好泛水
提前做好选砖的工作,预先用木条钉方框(按砖的规格尺寸)模子,拆包后块块进行套选、长、宽、厚不得超过±1mm,平整度有秆尺检查,不得超过±
外观有裂缝、掉角和表面上有缺陷的板剔出,并按花型、颜色挑选后分别堆放
2、操作工艺工艺流程基层处理--找标高、弹线--抹找平层砂浆--弹铺砖控制线--铺砖--勾缝、擦缝--养护--踢脚板安装)基层处理:将混凝土基层上的杂物清理掉,并用錾子剔掉砂浆落地灰,用钢丝刷刷净浮浆层
如基层有油污时,应用10%火碱水刷净,并用清水及时将其上的碱液冲净
找标高、弹线:根据墙上的+50cm水平标高线,往下量测出面层标高,并弹在墙上
抹找平层砂浆:洒水湿润:在清理好的基层上,用喷壶将地面基层均匀洒水一遍

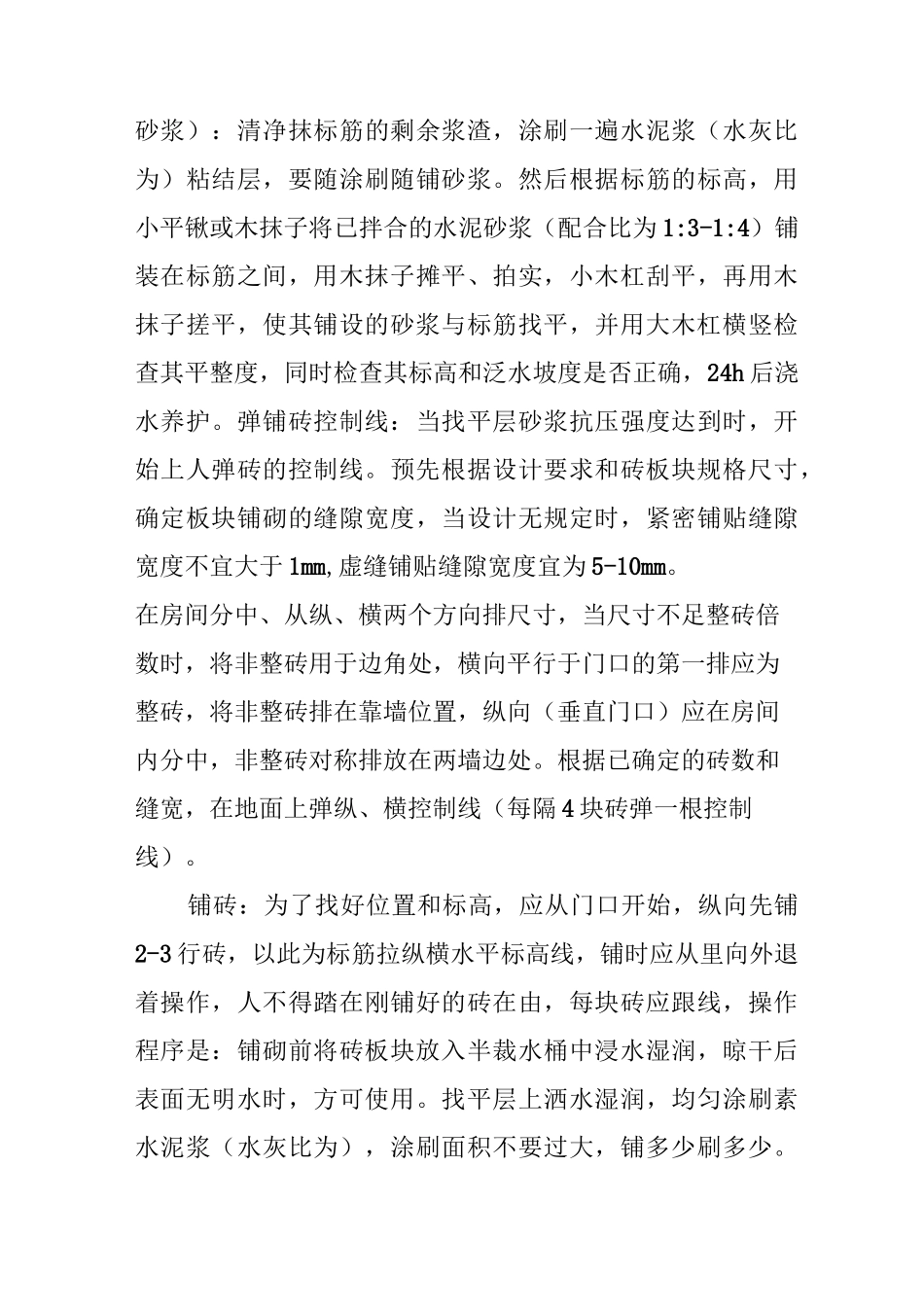

抹灰饼和标筋:从已弹好的面层水平线下量至找平层上皮的标高(面层标高减去砖厚及粘结层的厚度),抹灰饼间距,灰饼上平就是水泥砂浆找平层的标高,然后从房间一侧开始抹标筋(
