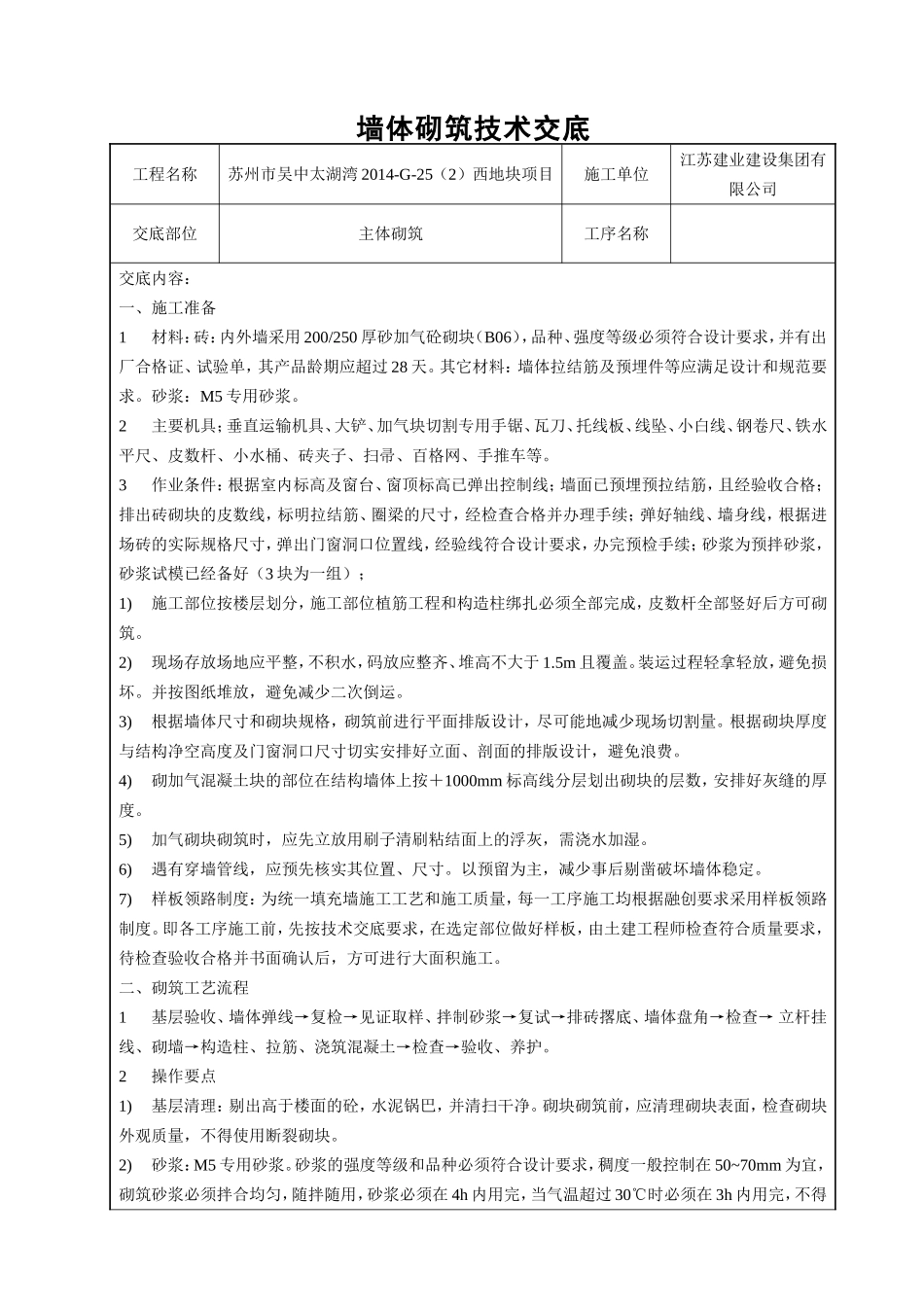

墙体砌筑技术交底工程名称苏州市吴中太湖湾2014-G-25(2)西地块项目施工单位江苏建业建设集团有限公司交底部位主体砌筑工序名称交底内容:一、施工准备1材料:砖:内外墙采用200/250厚砂加气砼砌块(B06),品种、强度等级必须符合设计要求,并有出厂合格证、试验单,其产品龄期应超过28天
其它材料:墙体拉结筋及预埋件等应满足设计和规范要求
砂浆:M5专用砂浆
2主要机具;垂直运输机具、大铲、加气块切割专用手锯、瓦刀、托线板、线坠、小白线、钢卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫帚、百格网、手推车等
3作业条件:根据室内标高及窗台、窗顶标高已弹出控制线;墙面已预埋预拉结筋,且经验收合格;排出砖砌块的皮数线,标明拉结筋、圈梁的尺寸,经检查合格并办理手续;弹好轴线、墙身线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完预检手续;砂浆为预拌砂浆,砂浆试模已经备好(3块为一组);1)施工部位按楼层划分,施工部位植筋工程和构造柱绑扎必须全部完成,皮数杆全部竖好后方可砌筑
2)现场存放场地应平整,不积水,码放应整齐、堆高不大于1
装运过程轻拿轻放,避免损坏
并按图纸堆放,避免减少二次倒运
3)根据墙体尺寸和砌块规格,砌筑前进行平面排版设计,尽可能地减少现场切割量
根据砌块厚度与结构净空高度及门窗洞口尺寸切实安排好立面、剖面的排版设计,避免浪费
4)砌加气混凝土块的部位在结构墙体上按+1000mm标高线分层划出砌块的层数,安排好灰缝的厚度
5)加气砌块砌筑时,应先立放用刷子清刷粘结面上的浮灰,需浇水加湿
6)遇有穿墙管线,应预先核实其位置、尺寸
以预留为主,减少事后剔凿破坏墙体稳定
7)样板领路制度:为统一填充墙施工工艺和施工质量,每一工序施工均根据融创要求采用样板领路制度

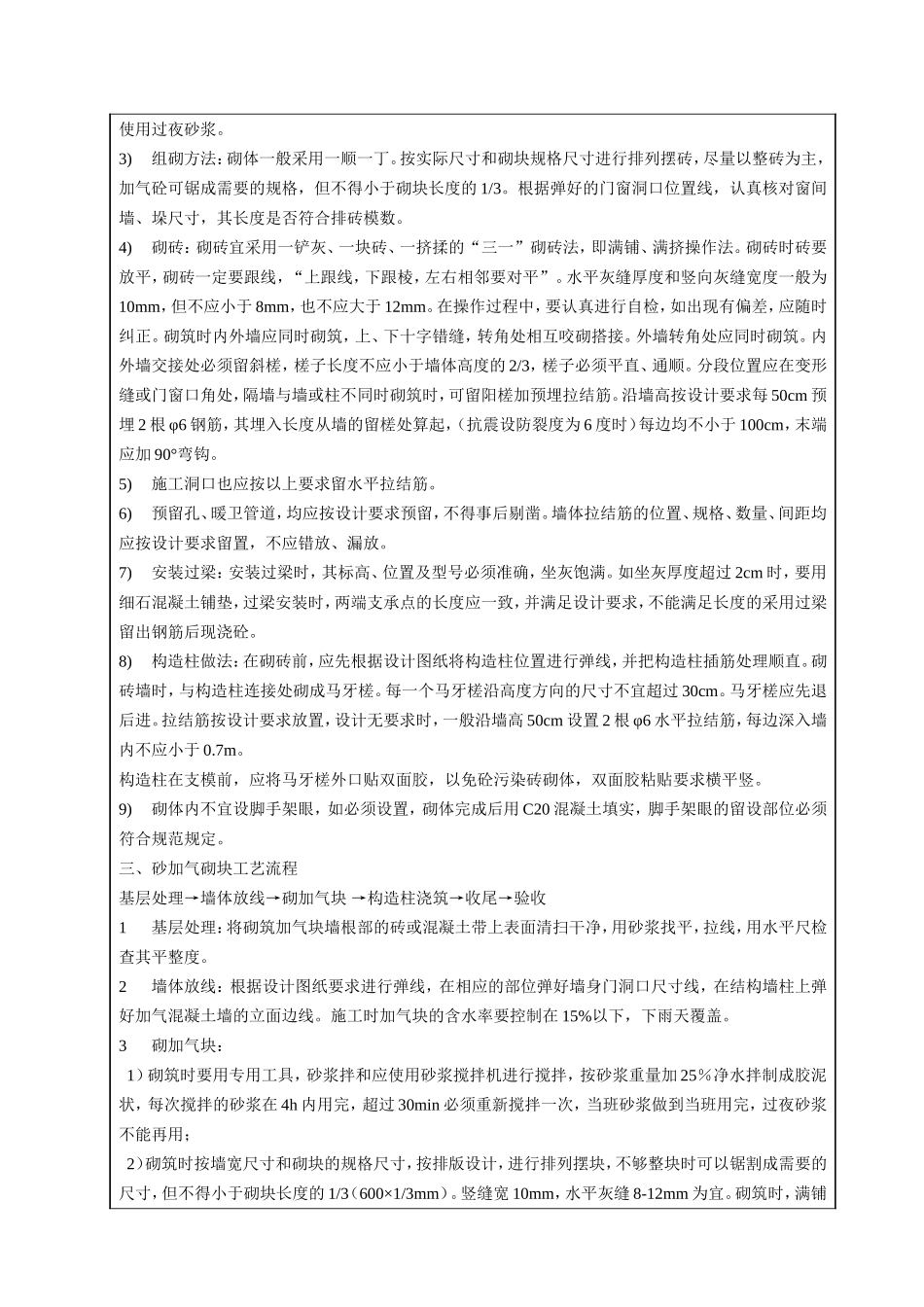

即各工序施工前,先按技术交底要求,在选定部位做好样板,由土建工程师检查符
