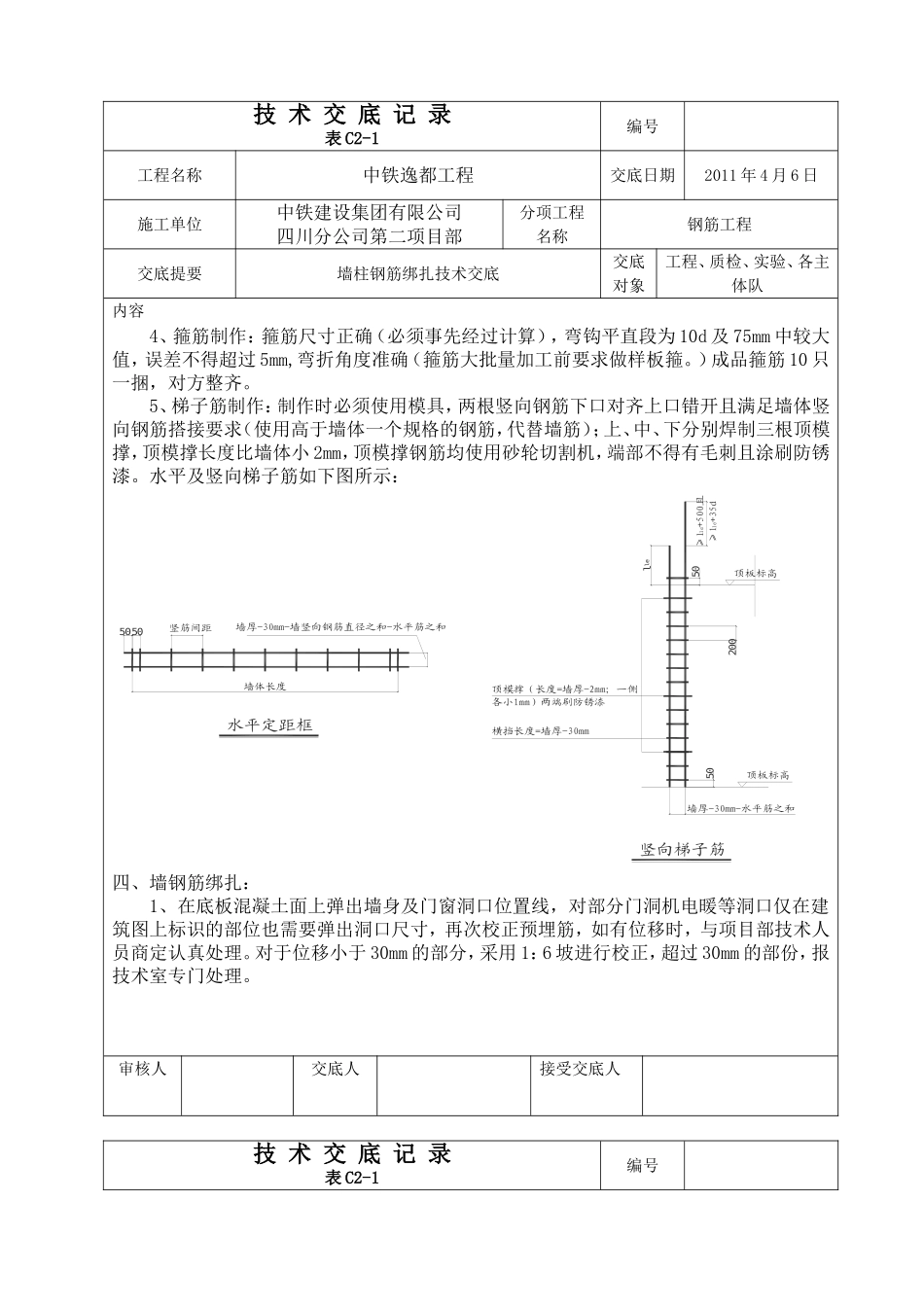

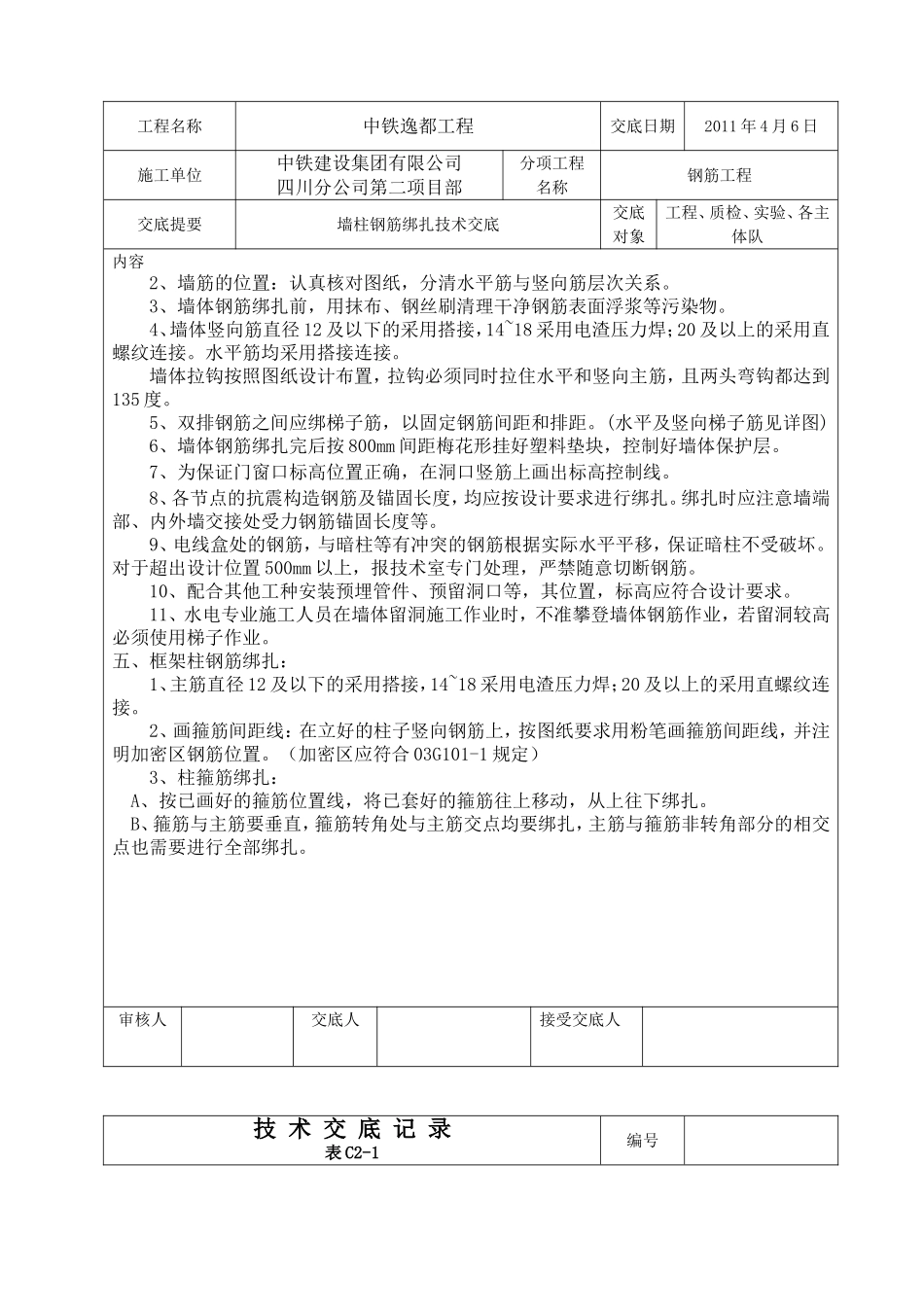

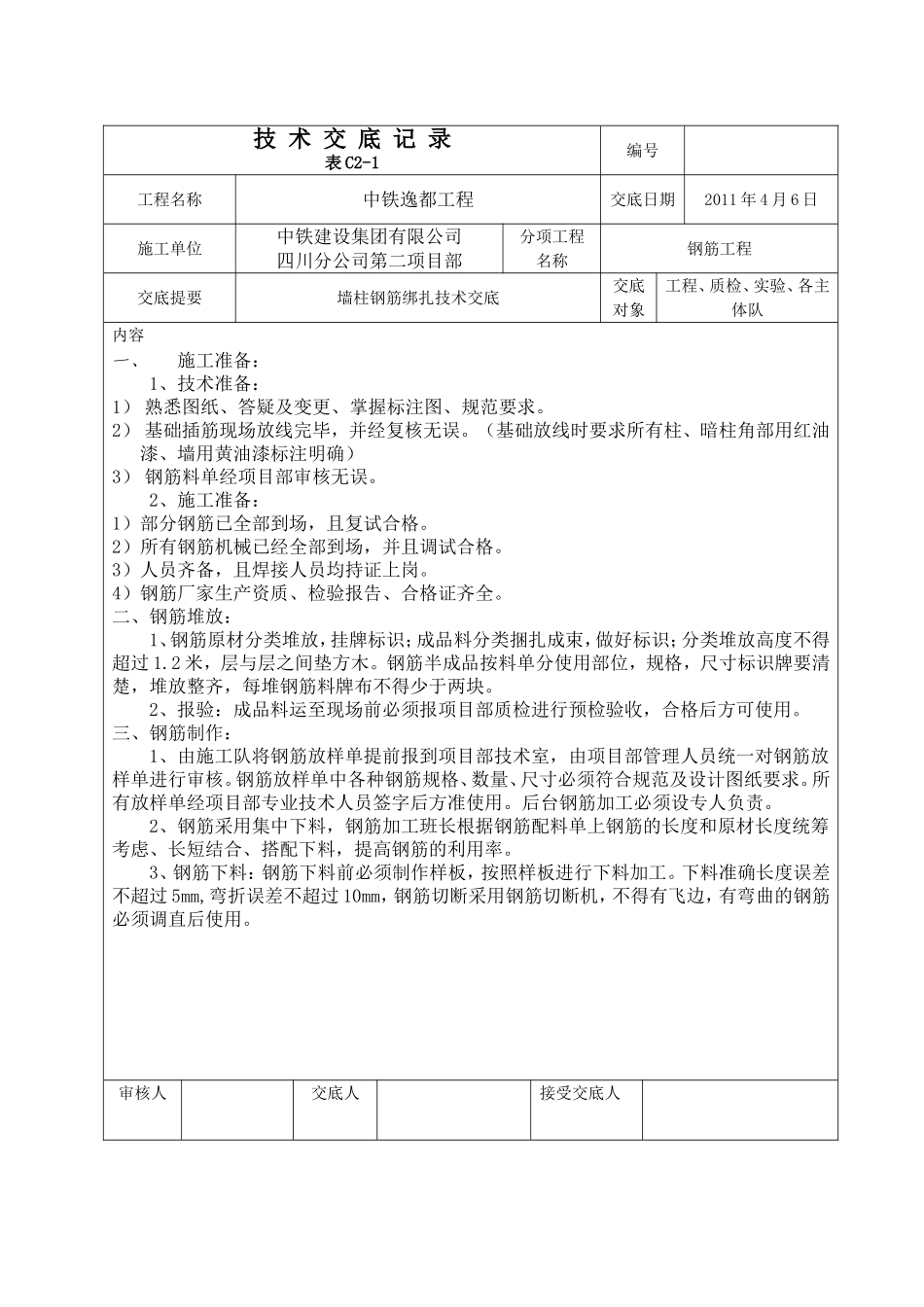

技术交底记录表C2-1编号工程名称中铁逸都工程交底日期2011年4月6日施工单位中铁建设集团有限公司四川分公司第二项目部分项工程名称钢筋工程交底提要墙柱钢筋绑扎技术交底交底对象工程、质检、实验、各主体队内容一、施工准备:1、技术准备:1)熟悉图纸、答疑及变更、掌握标注图、规范要求
2)基础插筋现场放线完毕,并经复核无误
(基础放线时要求所有柱、暗柱角部用红油漆、墙用黄油漆标注明确)3)钢筋料单经项目部审核无误
2、施工准备:1)部分钢筋已全部到场,且复试合格
2)所有钢筋机械已经全部到场,并且调试合格
3)人员齐备,且焊接人员均持证上岗
4)钢筋厂家生产资质、检验报告、合格证齐全
二、钢筋堆放:1、钢筋原材分类堆放,挂牌标识;成品料分类捆扎成束,做好标识;分类堆放高度不得超过1
2米,层与层之间垫方木
钢筋半成品按料单分使用部位,规格,尺寸标识牌要清楚,堆放整齐,每堆钢筋料牌布不得少于两块
2、报验:成品料运至现场前必须报项目部质检进行预检验收,合格后方可使用
三、钢筋制作:1、由施工队将钢筋放样单提前报到项目部技术室,由项目部管理人员统一对钢筋放样单进行审核
钢筋放样单中各种钢筋规格、数量、尺寸必须符合规范及设计图纸要求
所有放样单经项目部专业技术人员签字后方准使用
后台钢筋加工必须设专人负责
2、钢筋采用集中下料,钢筋加工班长根据钢筋配料单上钢筋的长度和原材长度统筹考虑、长短结合、搭配下料,提高钢筋的利用率
3、钢筋下料:钢筋下料前必须制作样板,按照样板进行下料加工
下料准确长度误差不超过5mm,弯折误差不超过10mm,钢筋切断采用钢筋切断机,不得有飞边,有弯曲的钢筋必须调直后使用
审核人交底人接受交底人技术交底记录表C2-1编号工程名称中铁逸都工程交底日期2011年4月6日施工单位中铁建设集团有限公司四川分公司第二项目部分项工程名称钢筋工程交底提要墙柱钢筋绑扎技术交底
