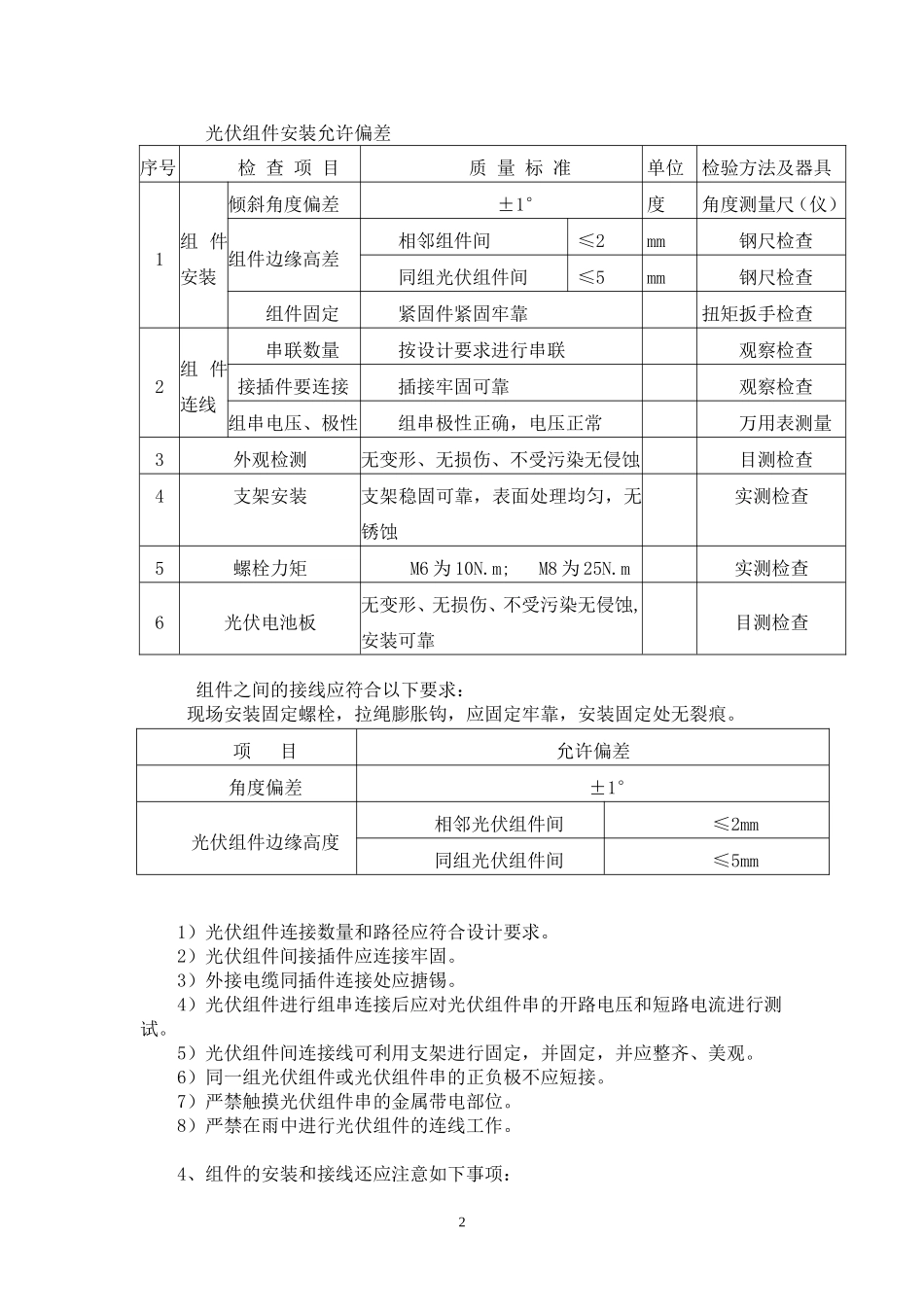

技术交底1、电池组件的运输与保管应符合制造厂的专门规定(见组件包装箱说明)。电池组件开箱前,必须通知厂家、施工单位、业主一起到现场进行开箱检查,对照合同、设计、供货单检查组件的尺寸、品牌、合格证、技术参数、外观等,并组织做好开箱检查见证记录,检查合格后使用。2.安装前应对檩条的型号、规格、查验是否符合设计要求、连接螺栓,檩条,连片等紧固件必须按设计要求采用热镀锌材料,镀锌层厚度不小于 65μ,塑钢丝拉绳破断力不小于 31KM,外包裹塑料厚度不小于 1.0mm。檩条连接螺栓配置为 2平垫 1 平垫 1 螺母。膨胀螺栓应用 10×10M,一端带钩膨胀螺栓应使用 10×8M,电池组件构架采用螺栓与 檩条连接。组件构成架檩条,须按设计要求间距,檩条紧固连接可靠,为保证电池板的方正,应提前对檩条进行规方,进行对角线的测量调整,保证偏差在允许范围内。3.光伏组件构架采用七根塑钢丝绳加以固定,敷设方式为后三,左右两侧一侧两根,两侧拉线应与组件构架之间的角度应小于 90 度,以保证承受向下的坠力,塑钢丝绳与组件檩条连接点距端头不小于 50mm,也不能过长影响美观。敷设拉线须保证每根塑钢丝拉绳受力,,每根塑钢丝拉绳须装设花篮拉紧器用以后期调节紧固拉绳,花篮拉紧器须预留至少三分之一的调节空间。1光伏组件安装允许偏差 组件之间的接线应符合以下要求: 现场安装固定螺栓,拉绳膨胀钩,应固定牢靠,安装固定处无裂痕。 1)光伏组件连接数量和路径应符合设计要求。2)光伏组件间接插件应连接牢固。3)外接电缆同插件连接处应搪锡。4)光伏组件进行组串连接后应对光伏组件串的开路电压和短路电流进行测试。5)光伏组件间连接线可利用支架进行固定,并固定,并应整齐、美观。6)同一组光伏组件或光伏组件串的正负极不应短接。7)严禁触摸光伏组件串的金属带电部位。8)严禁在雨中进行光伏组件的连线工作。4、组件的安装和接线还应注意如下事项:序号检 查 项 目质 量 标 准单位检验方法及器具1组 件安装倾斜角度偏差±1°度角度测量尺(仪)组件边缘高差相邻组件间 ≤2mm钢尺检查同组光伏组件间 ≤5mm钢尺检查组件固定紧固件紧固牢靠扭矩扳手检查2组 件连线串联数量按设计要求进行串联观察检查 接插件要连接插接牢固可靠观察检查组串电压、极性组串极性正确,电压正常万用表测量3外观检测无变形、无损伤、不受污染无侵蚀目测检查4支架安装支架稳固可靠,表面处理均匀,无锈蚀实测检查5螺栓力矩M6...
