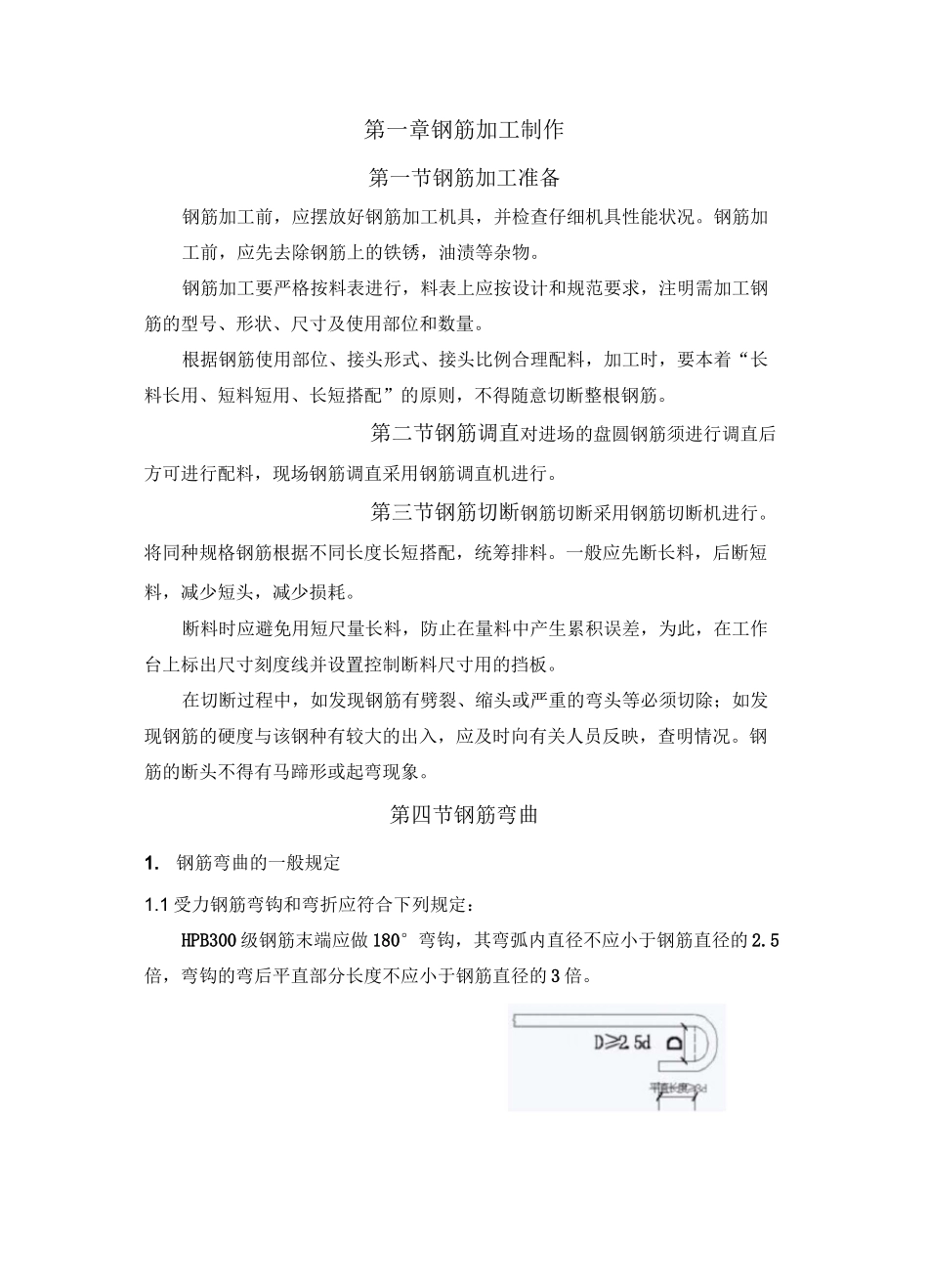

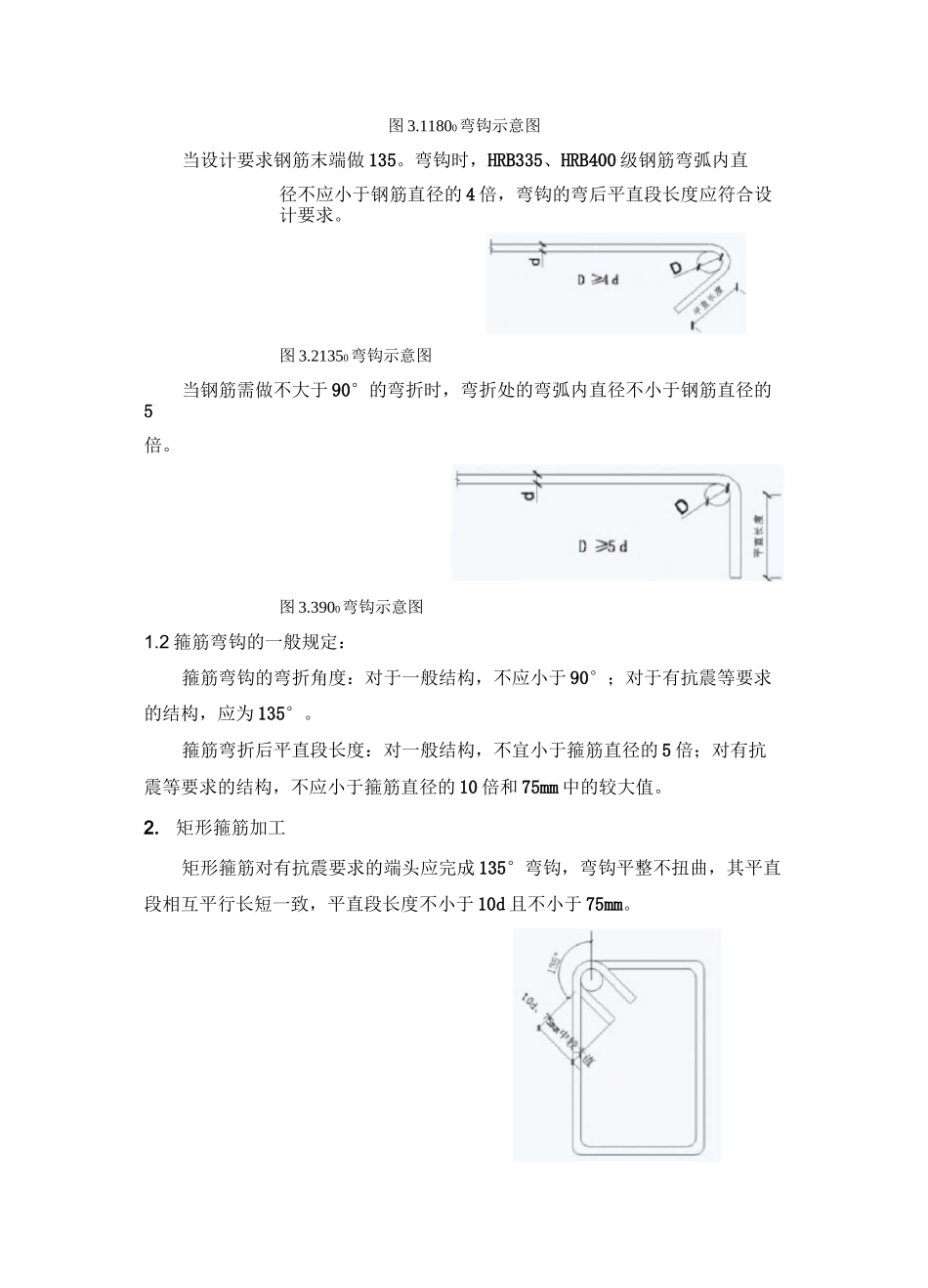

第一章钢筋加工制作第一节钢筋加工准备钢筋加工前,应摆放好钢筋加工机具,并检查仔细机具性能状况。钢筋加工前,应先去除钢筋上的铁锈,油渍等杂物。钢筋加工要严格按料表进行,料表上应按设计和规范要求,注明需加工钢筋的型号、形状、尺寸及使用部位和数量。根据钢筋使用部位、接头形式、接头比例合理配料,加工时,要本着“长料长用、短料短用、长短搭配”的原则,不得随意切断整根钢筋。第二节钢筋调直对进场的盘圆钢筋须进行调直后方可进行配料,现场钢筋调直采用钢筋调直机进行。第三节钢筋切断钢筋切断采用钢筋切断机进行。将同种规格钢筋根据不同长度长短搭配,统筹排料。一般应先断长料,后断短料,减少短头,减少损耗。断料时应避免用短尺量长料,防止在量料中产生累积误差,为此,在工作台上标出尺寸刻度线并设置控制断料尺寸用的挡板。在切断过程中,如发现钢筋有劈裂、缩头或严重的弯头等必须切除;如发现钢筋的硬度与该钢种有较大的出入,应及时向有关人员反映,查明情况。钢筋的断头不得有马蹄形或起弯现象。第四节钢筋弯曲1.钢筋弯曲的一般规定1.1受力钢筋弯钩和弯折应符合下列规定:HPB300级钢筋末端应做180°弯钩,其弯弧内直径不应小于钢筋直径的2.5倍,弯钩的弯后平直部分长度不应小于钢筋直径的3倍。图3.11800弯钩示意图当设计要求钢筋末端做135。弯钩时,HRB335、HRB400级钢筋弯弧内直径不应小于钢筋直径的4倍,弯钩的弯后平直段长度应符合设计要求。图3.21350弯钩示意图当钢筋需做不大于90°的弯折时,弯折处的弯弧内直径不小于钢筋直径的5倍。图3.3900弯钩示意图1.2箍筋弯钩的一般规定:箍筋弯钩的弯折角度:对于一般结构,不应小于90°;对于有抗震等要求的结构,应为135°。箍筋弯折后平直段长度:对一般结构,不宜小于箍筋直径的5倍;对有抗震等要求的结构,不应小于箍筋直径的10倍和75mm中的较大值。2.矩形箍筋加工矩形箍筋对有抗震要求的端头应完成135°弯钩,弯钩平整不扭曲,其平直段相互平行长短一致,平直段长度不小于10d且不小于75mm。图3.4矩形箍筋弯折示意图一当梁纵筋单侧层数多于一排时,梁箍筋弯钩做法可按下图处理,以确保上下层纵筋间距不会超过规范规定值。(括号内的数值仅用于非框架梁、非连梁)。图3.5矩形箍筋弯折示意图第二章钢筋工程技术要求第一节钢筋保护层要求纵向受力钢筋,其混凝土保护层厚度不应小于钢筋的公称直径,且应符合下列规定。环境类别—一二a二b三a三b板、墙、壳1520253040梁、柱(含斜撑)2025354050表4.1普通混凝土构件纵向受力钢筋的混凝土保护层厚度注:板、墙、壳中分布钢筋的保护层厚度不应小于上表相应数值减10mm,且不应小于10mm;梁、柱中箍筋和构造钢筋的保护层不应小于15mm。当混凝土强度等级WC25时,表中各项保护层厚度增加5mm。表4.2防水混凝土构件、基础纵最外层钢筋的混凝土保护层厚度防水混凝土部位或构件地下室底板、承台地下室外墙水箱水池其它承台板梁墙柱独立基础灌注桩保护层厚度内:20内:15内:20内:15内:20内:504050外:50外:50外:50外:50外:50外:20注:一般在梁板(墙柱)节点处存在多层纵筋交汇的情况,此时应满足最外层纵筋保护层厚度,内层纵筋保护层比表中数值相应增加。当上部墙伸入地下作为防水混凝土构件使用时,墙体迎水面的纵筋保护层应增加10mm。如图4.1所示:图4.1纵筋遇水示意图第二节钢筋连接的一般规定1.钢筋连接方式柱、墙钢筋等竖向受力钢筋,当dW14时,采用绑扎连接,当16WdW22时,采用直螺纹套筒连接;当d^25时,采用不低于II级的直螺纹套筒连接;梁纵向受力钢筋,当钢筋直径±25时,采用直螺纹套筒连接;当14V钢筋直径V25时,采用闪光对焊连接或电弧焊;其它直径<14时,采用绑扎接头;直螺纹套筒连接:框支柱、框支梁、底部加强区及以下竖向构件采用不低于II级的机械连接接头。2.钢筋连接的一般要求按设计图纸除特别注明外,负一层地下室底板和相应的地基梁按倒置板、倒置梁要求,上部纵筋一般在跨中1/3范围之外连接或锚固在支座内,下部纵筋一般在跨中1/3范围之内连接。楼层梁和板纵筋需要连接时,上部纵筋一般在跨中1/3范围内连接,下部纵筋一般在跨...
