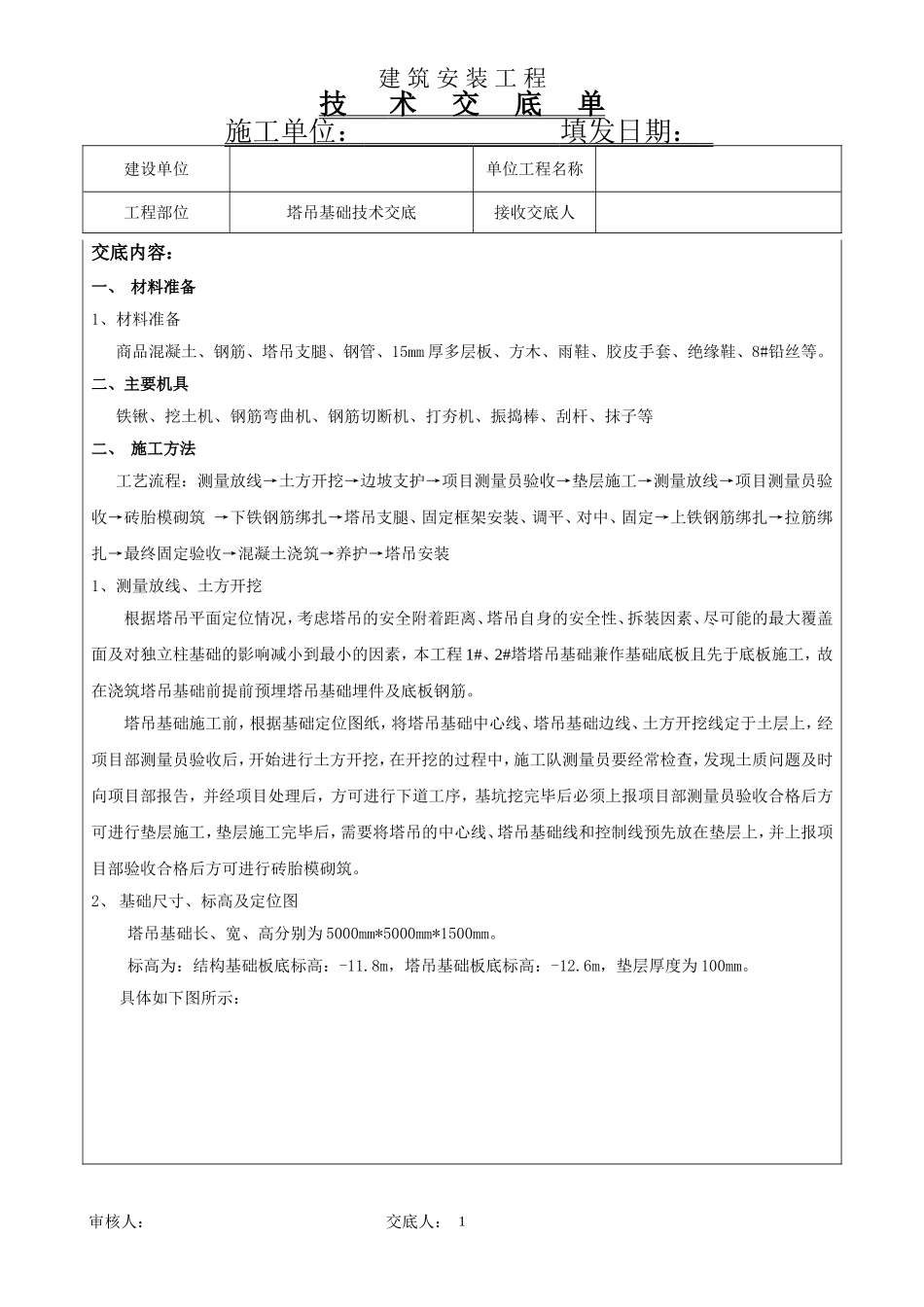

建筑安装工程技术交底单施工单位:填发日期:建设单位单位工程名称工程部位塔吊基础技术交底接收交底人交底内容:一、材料准备1、材料准备商品混凝土、钢筋、塔吊支腿、钢管、15mm厚多层板、方木、雨鞋、胶皮手套、绝缘鞋、8#铅丝等
二、主要机具铁锹、挖土机、钢筋弯曲机、钢筋切断机、打夯机、振捣棒、刮杆、抹子等二、施工方法工艺流程:测量放线→土方开挖→边坡支护→项目测量员验收→垫层施工→测量放线→项目测量员验收→砖胎模砌筑→下铁钢筋绑扎→塔吊支腿、固定框架安装、调平、对中、固定→上铁钢筋绑扎→拉筋绑扎→最终固定验收→混凝土浇筑→养护→塔吊安装1、测量放线、土方开挖根据塔吊平面定位情况,考虑塔吊的安全附着距离、塔吊自身的安全性、拆装因素、尽可能的最大覆盖面及对独立柱基础的影响减小到最小的因素,本工程1#、2#塔塔吊基础兼作基础底板且先于底板施工,故在浇筑塔吊基础前提前预埋塔吊基础埋件及底板钢筋
塔吊基础施工前,根据基础定位图纸,将塔吊基础中心线、塔吊基础边线、土方开挖线定于土层上,经项目部测量员验收后,开始进行土方开挖,在开挖的过程中,施工队测量员要经常检查,发现土质问题及时向项目部报告,并经项目处理后,方可进行下道工序,基坑挖完毕后必须上报项目部测量员验收合格后方可进行垫层施工,垫层施工完毕后,需要将塔吊的中心线、塔吊基础线和控制线预先放在垫层上,并上报项目部验收合格后方可进行砖胎模砌筑
2、基础尺寸、标高及定位图塔吊基础长、宽、高分别为5000mm*5000mm*1500mm
标高为:结构基础板底标高:-11
8m,塔吊基础板底标高:-12
6m,垫层厚度为100mm

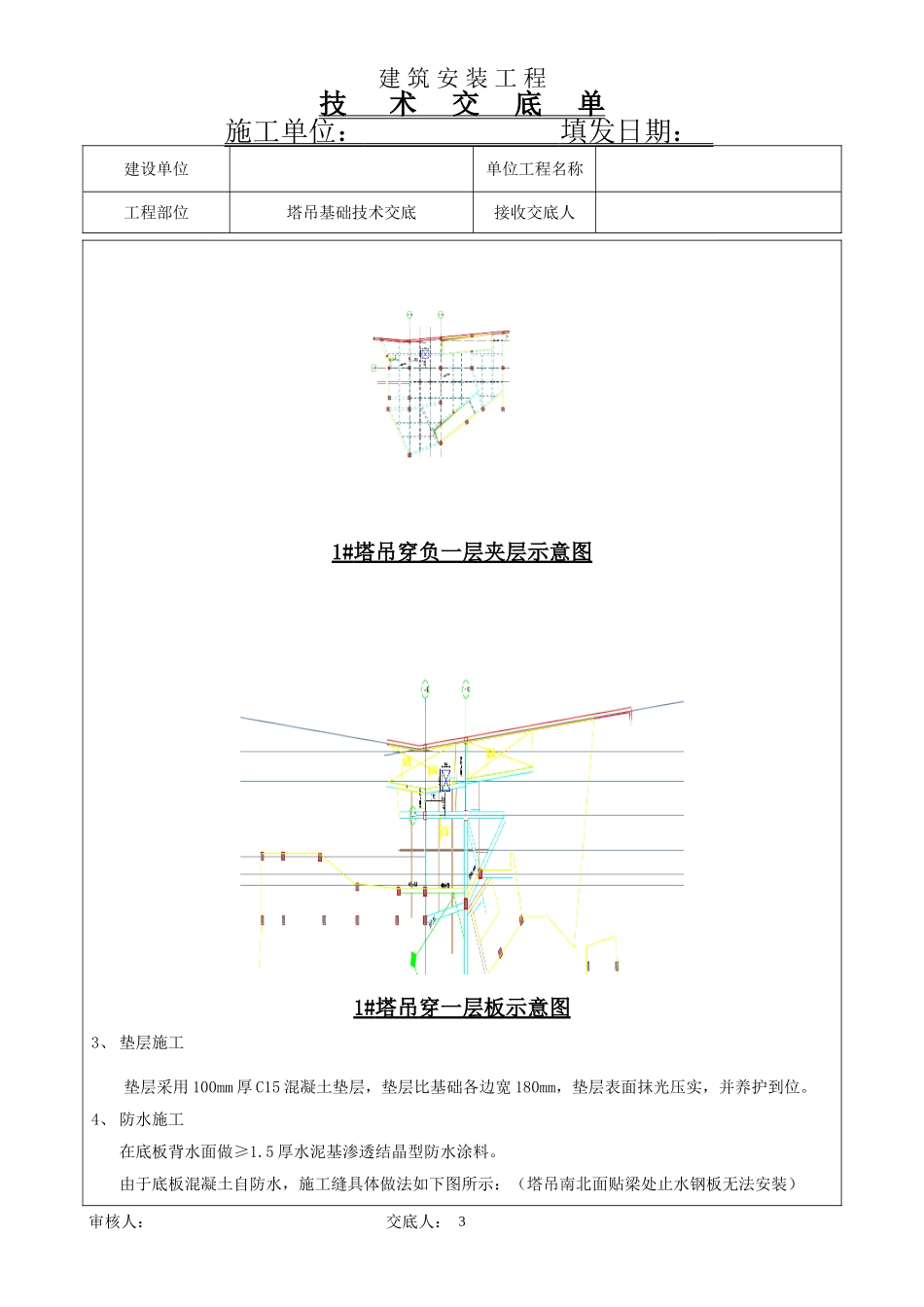

具体如下图所示:审核人:交底人:1建筑安装工程技术交底单施工单位:填发日期:建设单位单位工程名称工程部位塔吊基础技术交底接收交底人1#塔吊穿负一层板示意图审核人:交底人:2建筑安装工程技术交底单施工单位:填发日期:建
