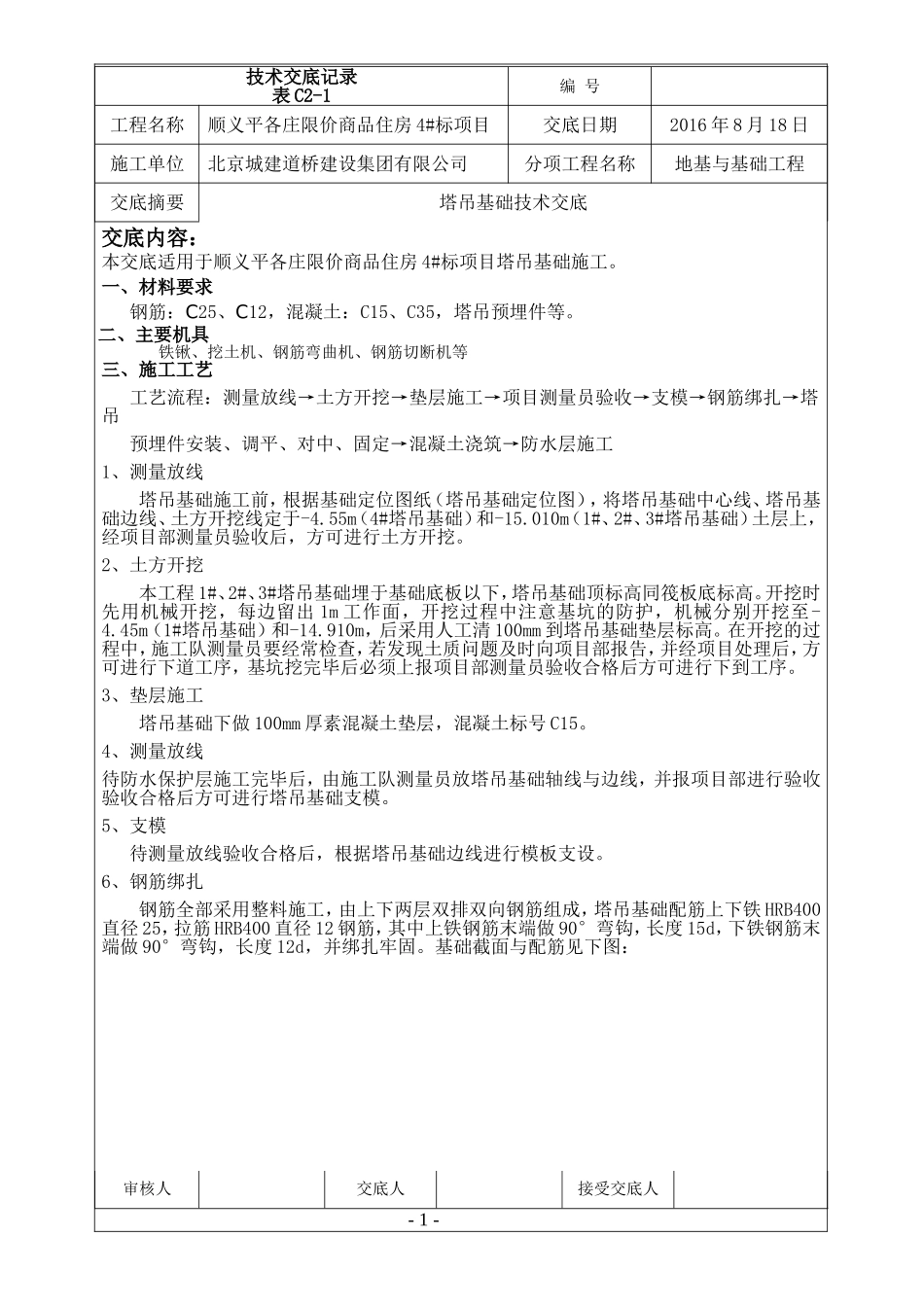

技术交底记录表C2-1编号工程名称顺义平各庄限价商品住房4#标项目交底日期2016年8月18日施工单位北京城建道桥建设集团有限公司分项工程名称地基与基础工程交底摘要塔吊基础技术交底交底内容:本交底适用于顺义平各庄限价商品住房4#标项目塔吊基础施工
一、材料要求钢筋:C25、C12,混凝土:C15、C35,塔吊预埋件等
二、主要机具铁锹、挖土机、钢筋弯曲机、钢筋切断机等三、施工工艺工艺流程:测量放线→土方开挖→垫层施工→项目测量员验收→支模→钢筋绑扎→塔吊预埋件安装、调平、对中、固定→混凝土浇筑→防水层施工1、测量放线塔吊基础施工前,根据基础定位图纸(塔吊基础定位图),将塔吊基础中心线、塔吊基础边线、土方开挖线定于-4
55m(4#塔吊基础)和-15
010m(1#、2#、3#塔吊基础)土层上,经项目部测量员验收后,方可进行土方开挖
2、土方开挖本工程1#、2#、3#塔吊基础埋于基础底板以下,塔吊基础顶标高同筏板底标高
开挖时先用机械开挖,每边留出1m工作面,开挖过程中注意基坑的防护,机械分别开挖至-4
45m(1#塔吊基础)和-14
910m,后采用人工清100mm到塔吊基础垫层标高
在开挖的过程中,施工队测量员要经常检查,若发现土质问题及时向项目部报告,并经项目处理后,方可进行下道工序,基坑挖完毕后必须上报项目部测量员验收合格后方可进行下到工序
3、垫层施工塔吊基础下做100mm厚素混凝土垫层,混凝土标号C15
4、测量放线待防水保护层施工完毕后,由施工队测量员放塔吊基础轴线与边线,并报项目部进行验收验收合格后方可进行塔吊基础支模
5、支模待测量放线验收合格后,根据塔吊基础边线进行模板支设

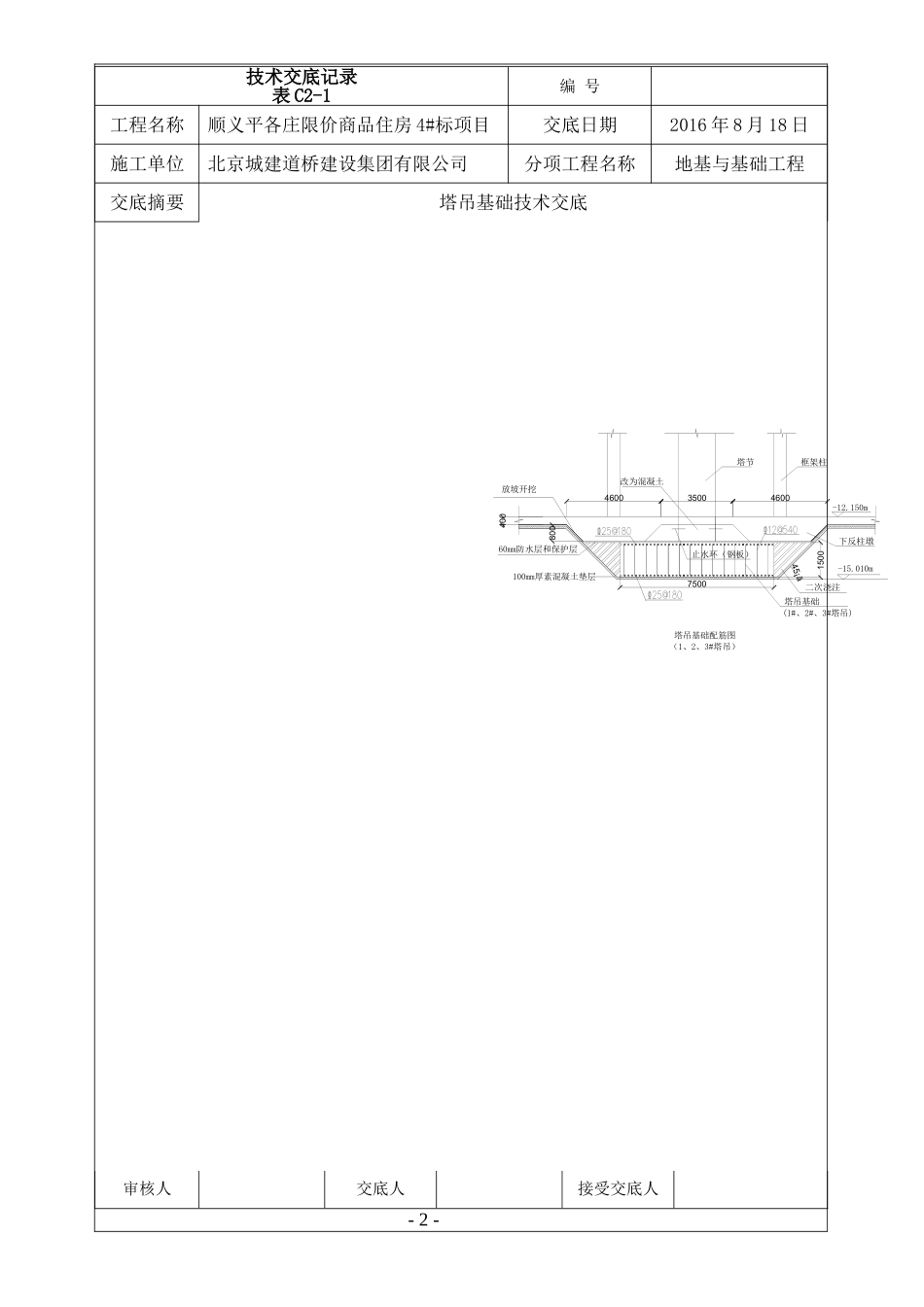

6、钢筋绑扎钢筋全部采用整料施工,由上下两层双排双向钢筋组成,塔吊基础配筋上下铁HRB400直径25,拉筋HRB400直径12钢筋,其中上铁钢筋末端做90°弯钩,长度15d,下铁钢筋末
