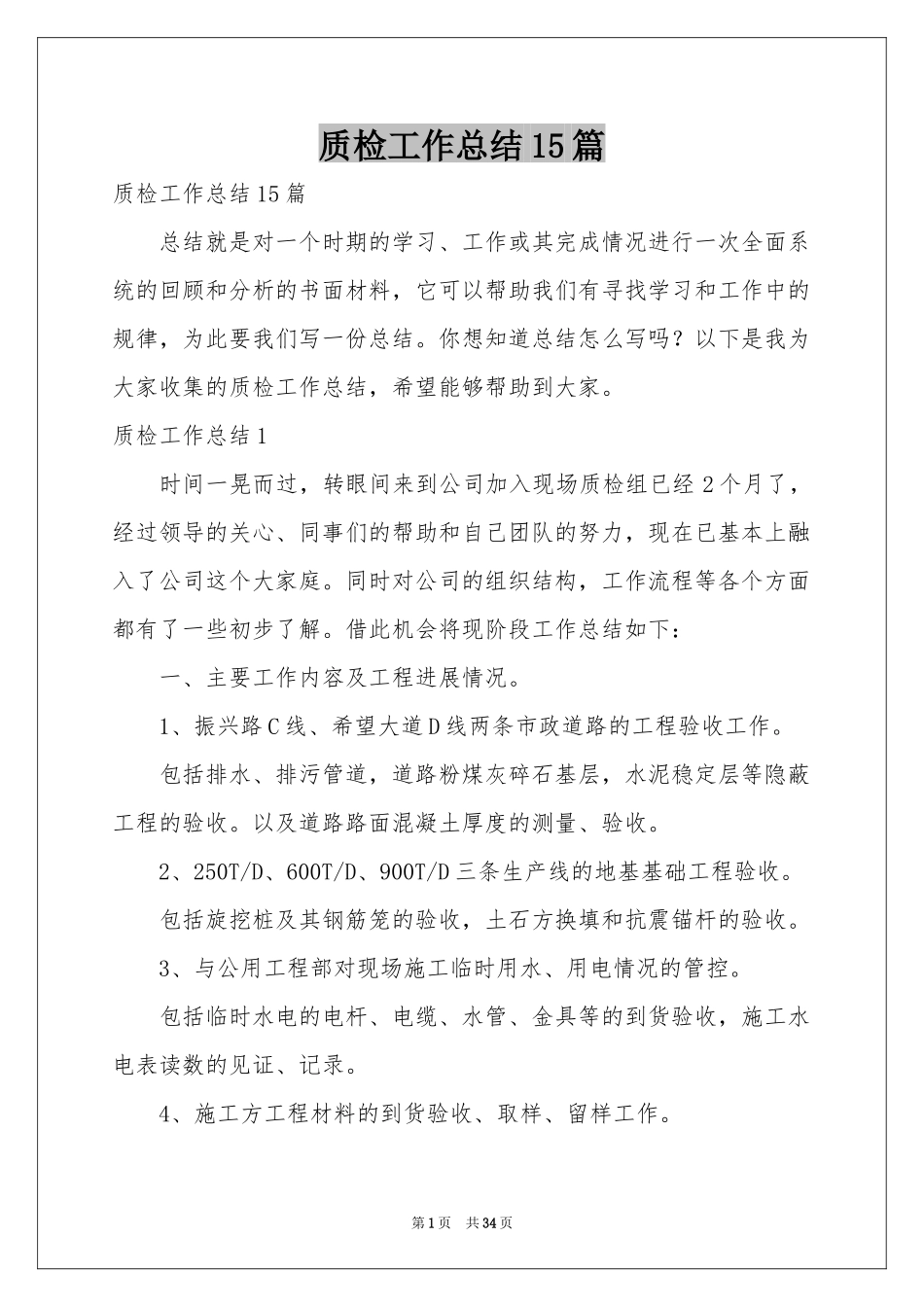

质检工作总结15篇质检工作总结15篇总结就是对一个时期的学习、工作或其完成情况进行一次全面系统的回顾和分析的书面材料,它可以帮助我们有寻找学习和工作中的规律,为此要我们写一份总结
你想知道总结怎么写吗
以下是我为大家收集的质检工作总结,希望能够帮助到大家
质检工作总结1时间一晃而过,转眼间来到公司加入现场质检组已经2个月了,经过领导的关心、同事们的帮助和自己团队的努力,现在已基本上融入了公司这个大家庭
同时对公司的组织结构,工作流程等各个方面都有了一些初步了解
借此机会将现阶段工作总结如下:一、主要工作内容及工程进展情况
1、振兴路C线、希望大道D线两条市政道路的工程验收工作
包括排水、排污管道,道路粉煤灰碎石基层,水泥稳定层等隐蔽工程的验收
以及道路路面混凝土厚度的测量、验收
2、250T/D、600T/D、900T/D三条生产线的地基基础工程验收
包括旋挖桩及其钢筋笼的验收,土石方换填和抗震锚杆的验收
3、与公用工程部对现场施工临时用水、用电情况的管控
包括临时水电的电杆、电缆、水管、金具等的到货验收,施工水电表读数的见证、记录
4、施工方工程材料的到货验收、取样、留样工作

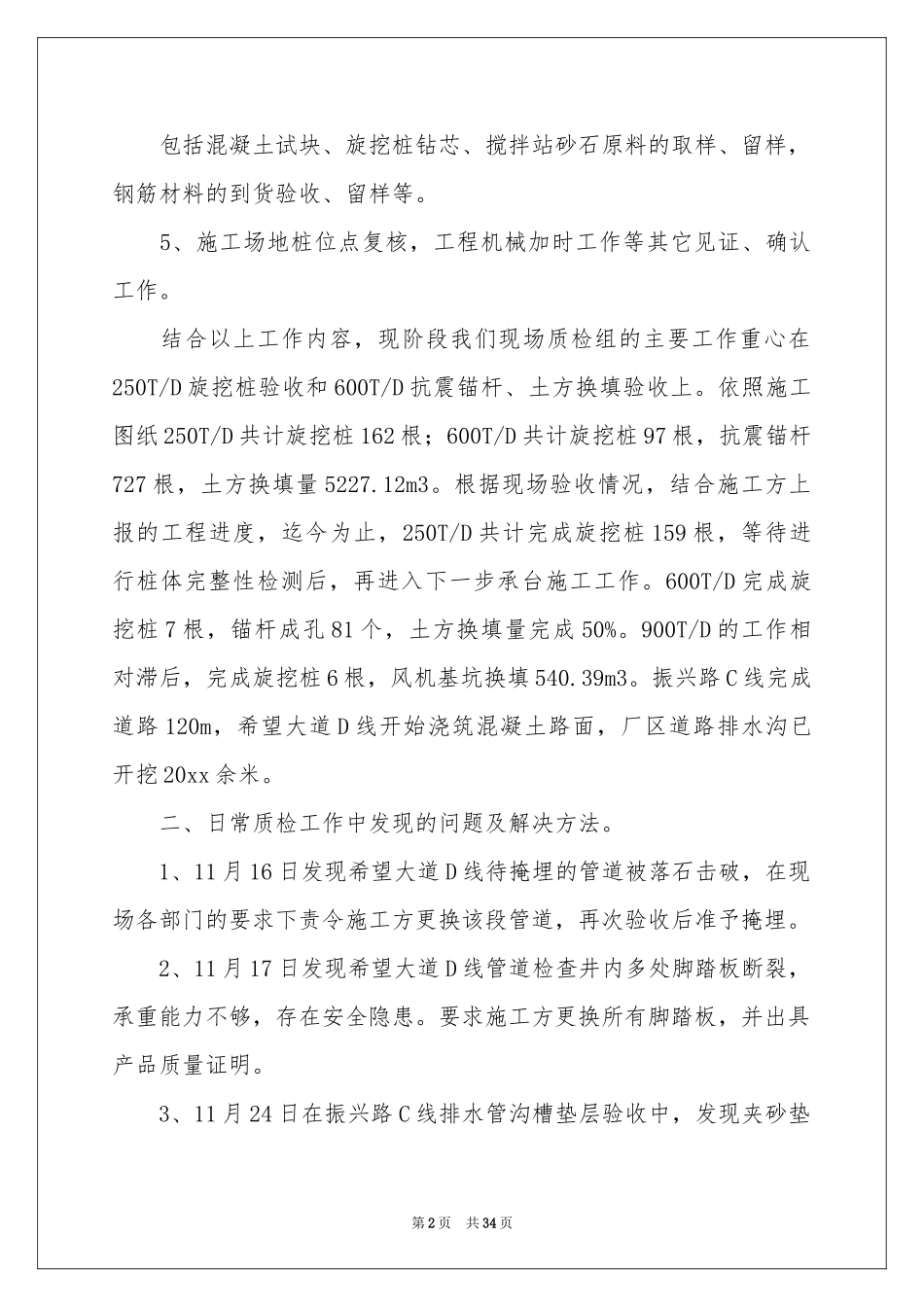

第1页共34页包括混凝土试块、旋挖桩钻芯、搅拌站砂石原料的取样、留样,钢筋材料的到货验收、留样等
5、施工场地桩位点复核,工程机械加时工作等其它见证、确认工作
结合以上工作内容,现阶段我们现场质检组的主要工作重心在250T/D旋挖桩验收和600T/D抗震锚杆、土方换填验收上
依照施工图纸250T/D共计旋挖桩162根;600T/D共计旋挖桩97根,抗震锚杆727根,土方换填量5227
根据现场验收情况,结合施工方上报的工程进度,迄今为止,250T/D共计完成旋挖桩159根,等待进行桩体完整性检测后,再进入下一步承台施工工作
600T/D完成旋挖桩7根,锚杆成孔81个,土方换填量完成50%
