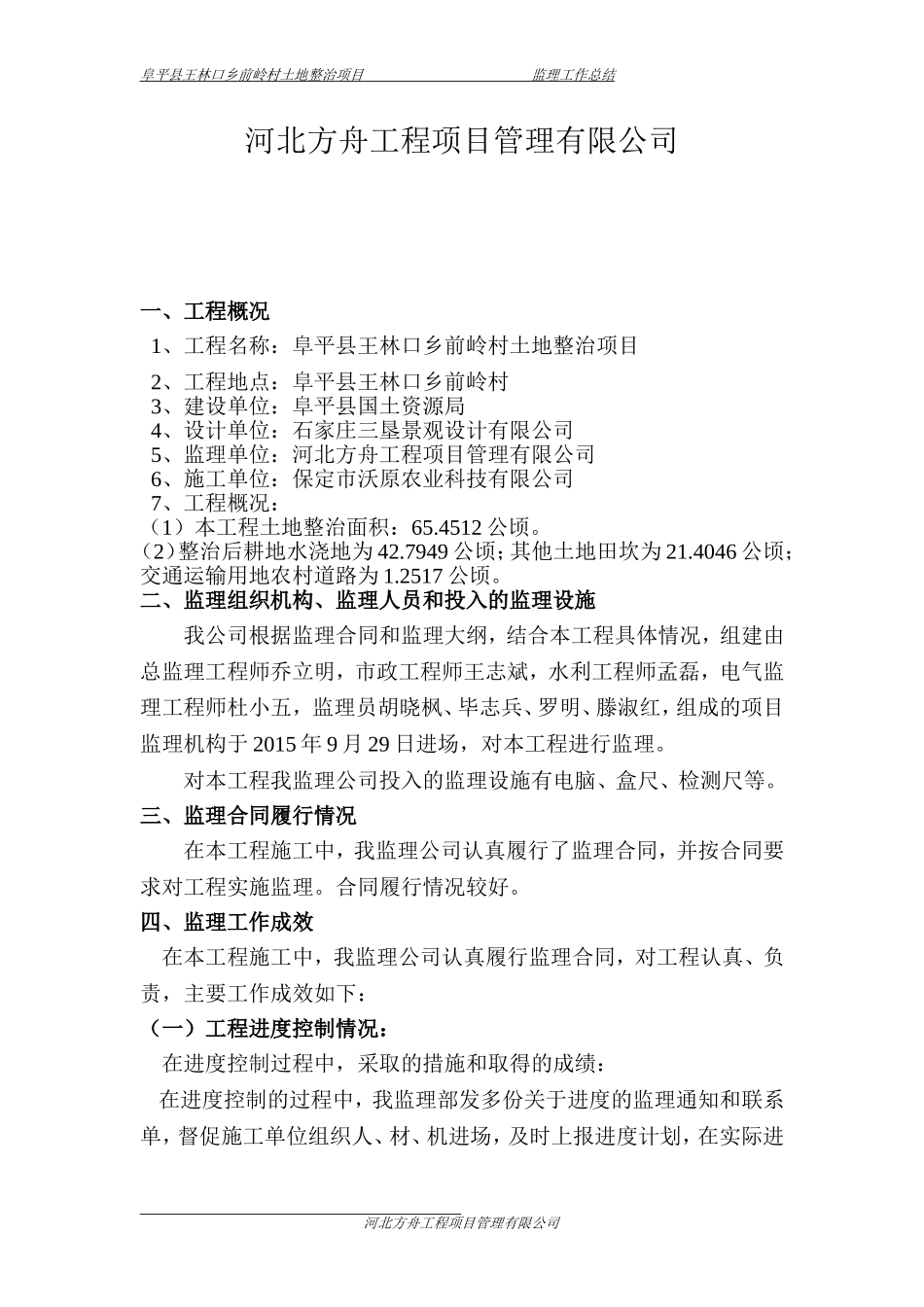

阜平县王林口乡前岭村土地整治项目监理工作总结阜平县王林口乡前岭村土地整治项目监理工作总结编制:赵明发审批:乔立明河北方舟工程项目管理有限公司阜平县王林口乡前岭村土地整治项目监理工作总结河北方舟工程项目管理有限公司一、工程概况1、工程名称:阜平县王林口乡前岭村土地整治项目2、工程地点:阜平县王林口乡前岭村3、建设单位:阜平县国土资源局4、设计单位:石家庄三垦景观设计有限公司5、监理单位:河北方舟工程项目管理有限公司6、施工单位:保定市沃原农业科技有限公司7、工程概况:(1)本工程土地整治面积:65
4512公顷
(2)整治后耕地水浇地为42
7949公顷;其他土地田坎为21
4046公顷;交通运输用地农村道路为1
2517公顷
二、监理组织机构、监理人员和投入的监理设施我公司根据监理合同和监理大纲,结合本工程具体情况,组建由总监理工程师乔立明,市政工程师王志斌,水利工程师孟磊,电气监理工程师杜小五,监理员胡晓枫、毕志兵、罗明、滕淑红,组成的项目监理机构于2015年9月29日进场,对本工程进行监理
对本工程我监理公司投入的监理设施有电脑、盒尺、检测尺等

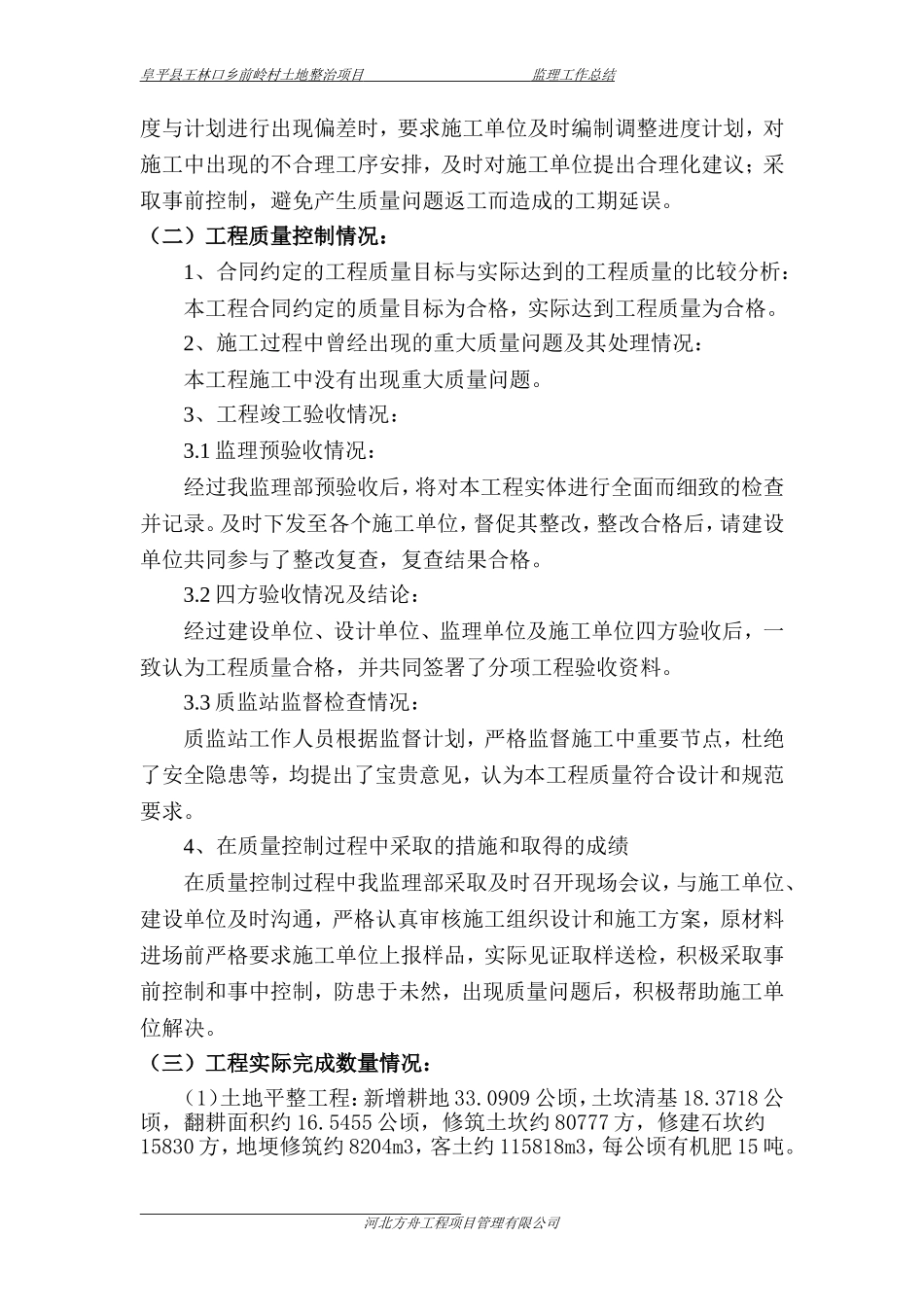

三、监理合同履行情况在本工程施工中,我监理公司认真履行了监理合同,并按合同要求对工程实施监理
合同履行情况较好
四、监理工作成效在本工程施工中,我监理公司认真履行监理合同,对工程认真、负责,主要工作成效如下:(一)工程进度控制情况:在进度控制过程中,采取的措施和取得的成绩:在进度控制的过程中,我监理部发多份关于进度的监理通知和联系单,督促施工单位组织人、材、机进场,及时上报进度计划,在实际进河北方舟工程项目管理有限公司阜平县王林口乡前岭村土地整治项目监理工作总结度与计划进行出现偏差时,要求施工单位及时编制调整进度计划,对施工中出现的不合理工序安排,及时对施工单位提出合理化建议;采取事前控制,避免产生质量问题返工而造成的工期延误
